信息系统工程监理方案.docx

上传人:p** 文档编号:544961 上传时间:2023-10-24 格式:DOCX 页数:14 大小:36.38KB
下载 相关 举报
信息系统工程监理方案.docx_第1页
第1页 / 共14页
信息系统工程监理方案.docx_第2页
第2页 / 共14页
信息系统工程监理方案.docx_第3页
第3页 / 共14页
信息系统工程监理方案.docx_第4页
第4页 / 共14页
信息系统工程监理方案.docx_第5页
第5页 / 共14页
信息系统工程监理方案.docx_第6页
第6页 / 共14页
信息系统工程监理方案.docx_第7页
第7页 / 共14页
信息系统工程监理方案.docx_第8页
第8页 / 共14页
信息系统工程监理方案.docx_第9页
第9页 / 共14页
信息系统工程监理方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《信息系统工程监理方案.docx》由会员分享,可在线阅读,更多相关《信息系统工程监理方案.docx(14页珍藏版)》请在第壹文秘上搜索。

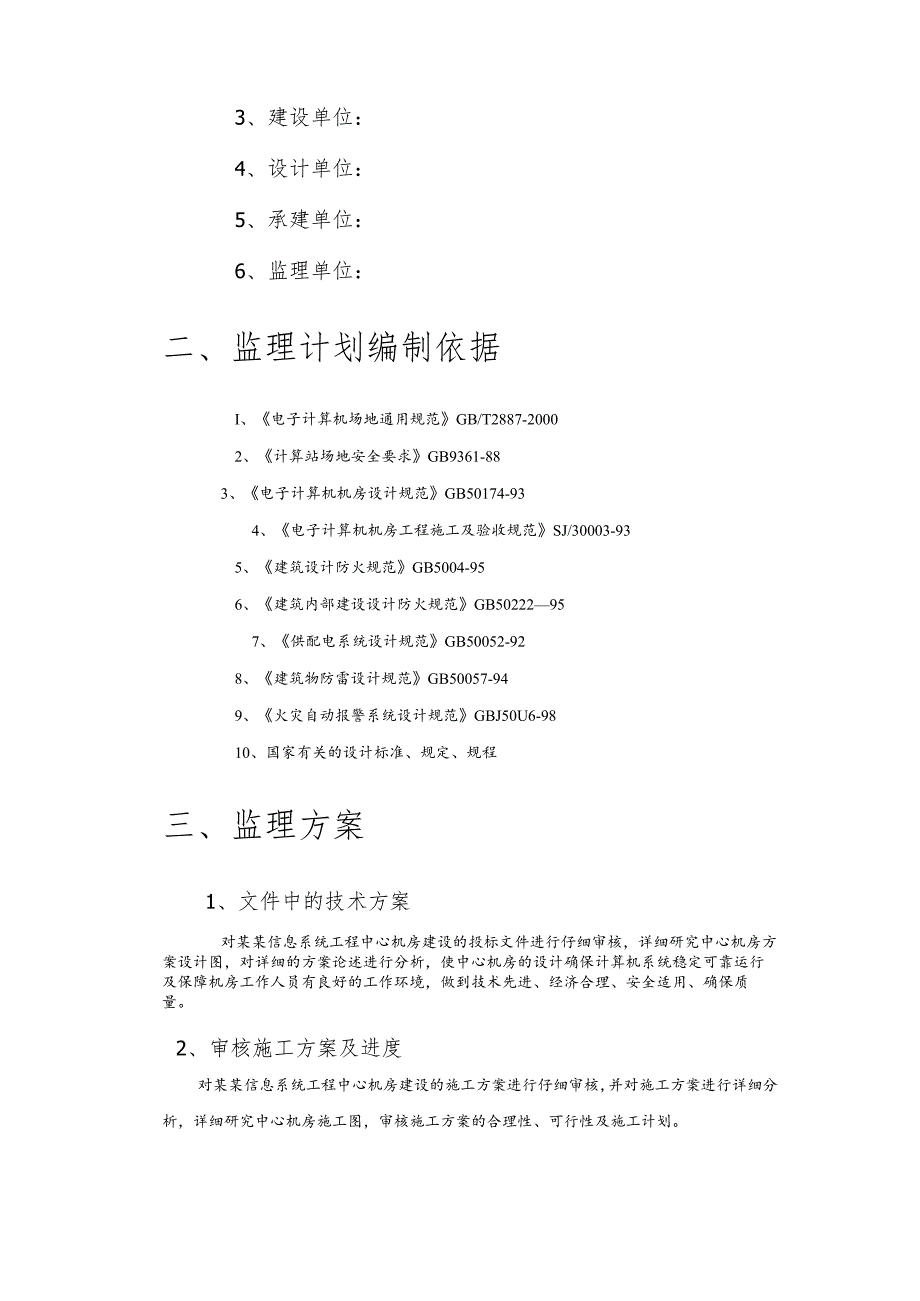

1、中国移动信息系统工程监理方案中心机房建设监理方案2015年10月14日一、监理工程概况1、工程名称:某某信息系统工程中心机房建设2、工程地点:3、建设单位:4、设计单位:5、承建单位:6、监理单位:二、监理计划编制依据I、电子计算机场地通用规范GB/T2887-20002、计算站场地安全要求GB9361-883、电子计算机机房设计规范GB50174-934、电子计算机机房工程施工及验收规范SJ/30003-935、建筑设计防火规范GB5004-956、建筑内部建设设计防火规范GB50222957、供配电系统设计规范GB50052-928、建筑物防雷设计规范GB50057-949、火灾自动报警系

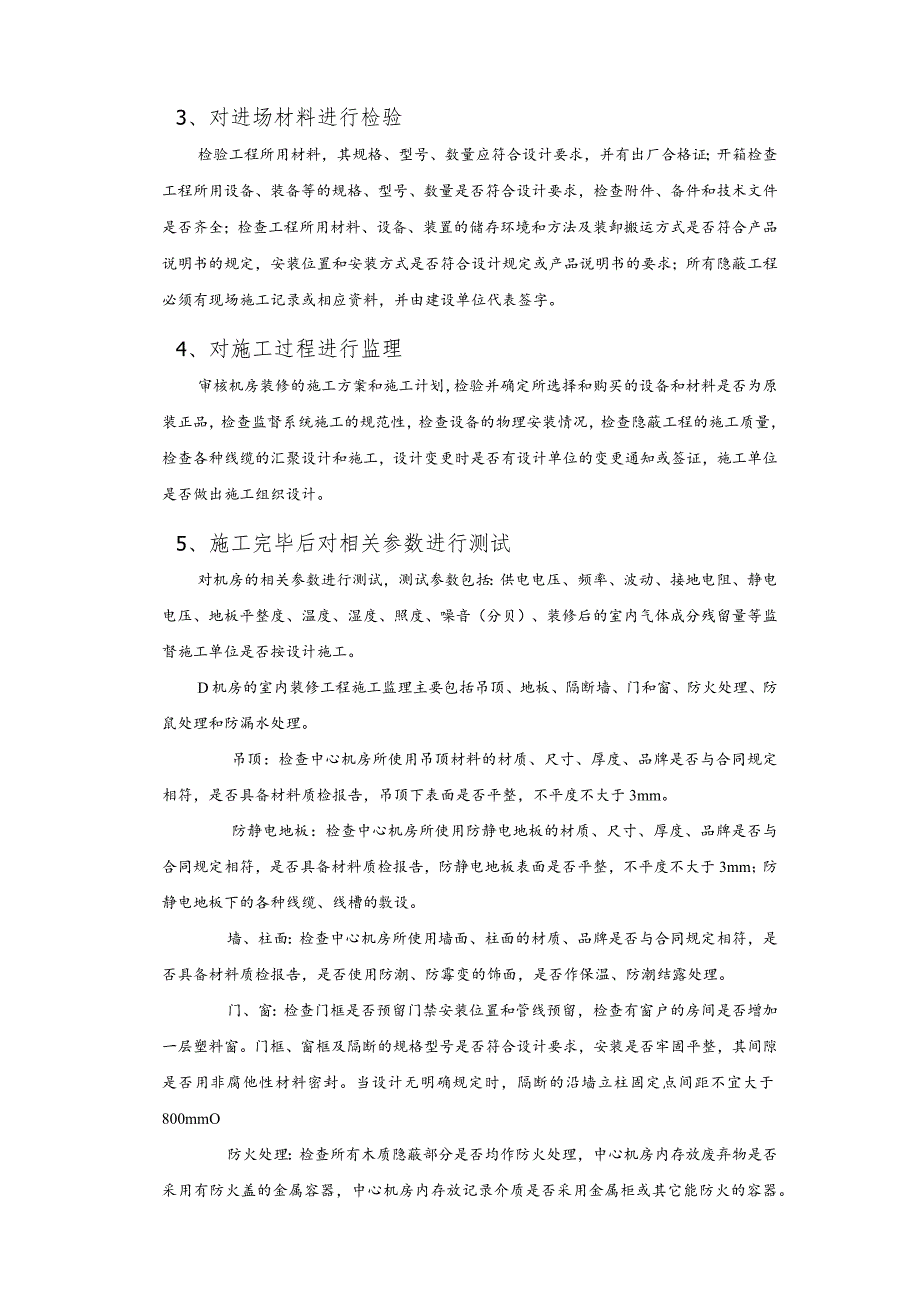

2、统设计规范GBJ50U6-9810、国家有关的设计标准、规定、规程三、监理方案1、文件中的技术方案对某某信息系统工程中心机房建设的投标文件进行仔细审核,详细研究中心机房方案设计图,对详细的方案论述进行分析,使中心机房的设计确保计算机系统稳定可靠运行及保障机房工作人员有良好的工作环境,做到技术先进、经济合理、安全适用、确保质量。2、审核施工方案及进度对某某信息系统工程中心机房建设的施工方案进行仔细审核,并对施工方案进行详细分析,详细研究中心机房施工图,审核施工方案的合理性、可行性及施工计划。3、对进场材料进行检验检验工程所用材料,其规格、型号、数量应符合设计要求,并有出厂合格证;开箱检查工程所用

3、设备、装备等的规格、型号、数量是否符合设计要求,检查附件、备件和技术文件是否齐全;检查工程所用材料、设备、装置的储存环境和方法及装卸搬运方式是否符合产品说明书的规定,安装位置和安装方式是否符合设计规定或产品说明书的要求;所有隐蔽工程必须有现场施工记录或相应资料,并由建设单位代表签字。4、对施工过程进行监理审核机房装修的施工方案和施工计划,检验并确定所选择和购买的设备和材料是否为原装正品,检查监督系统施工的规范性,检查设备的物理安装情况,检查隐蔽工程的施工质量,检查各种线缆的汇聚设计和施工,设计变更时是否有设计单位的变更通知或签证,施工单位是否做出施工组织设计。5、施工完毕后对相关参数进行测试对

4、机房的相关参数进行测试,测试参数包括:供电电压、频率、波动、接地电阻、静电电压、地板平整度、温度、湿度、照度、噪音(分贝)、装修后的室内气体成分残留量等监督施工单位是否按设计施工。D机房的室内装修工程施工监理主要包括吊顶、地板、隔断墙、门和窗、防火处理、防鼠处理和防漏水处理。吊顶:检查中心机房所使用吊顶材料的材质、尺寸、厚度、品牌是否与合同规定相符,是否具备材料质检报告,吊顶下表面是否平整,不平度不大于3mm。防静电地板:检查中心机房所使用防静电地板的材质、尺寸、厚度、品牌是否与合同规定相符,是否具备材料质检报告,防静电地板表面是否平整,不平度不大于3mm;防静电地板下的各种线缆、线槽的敷设。

5、墙、柱面:检查中心机房所使用墙面、柱面的材质、品牌是否与合同规定相符,是否具备材料质检报告,是否使用防潮、防霉变的饰面,是否作保温、防潮结露处理。门、窗:检查门框是否预留门禁安装位置和管线预留,检查有窗户的房间是否增加一层塑料窗。门框、窗框及隔断的规格型号是否符合设计要求,安装是否牢固平整,其间隙是否用非腐他性材料密封。当设计无明确规定时,隔断的沿墙立柱固定点间距不宜大于800mmO防火处理:检查所有木质隐蔽部分是否均作防火处理,中心机房内存放废弃物是否采用有防火盖的金属容器,中心机房内存放记录介质是否采用金属柜或其它能防火的容器。防腐处理:所有紧贴墙面的木质隐蔽部分是否作防腐处理。防鼠处理:

6、中心机房的外围隔墙、隔断是否封到顶,管线孔洞是否用防火泥封堵,线井的进出口是否用铜板盖封。防漏水处理:中心机房是否设有漏水报警系统,并进行漏水报警系统设置。2)供配电系统监理电子计算机机房用电负荷等级及供电要求按现行国家标准供配电系统设计规范的规定执行。电子计算机机房供配电系统应考虑计算机系统有扩散、升级等可能性,并预留备用容量。供电电源监理:检查机房是否有三种电源来保证中心机房设备的正常工作,即两路独立的市电电源和UPS电源,或电网系统电源(即市电电源)加应急电源。检查市电电源电压是否为380/220V、频率50HZ、三相五线制(TN-JS系统),动力电源是否对空调、UPS、照明等设备供电。

7、负荷要求监理:检查各中控室的电压核电流量(Pj、KVA;Ij、A);检查电源是否由总变配电室引入中控机房配电柜。配电柜监理:检查柜体的品牌、型号、色号是否与设计相符,检查配电柜内所设的电源切换开关ATS;检查配电柜中用于防雷的市电母线。配电方式监理:检查计算机用电设备配电方式是否由配电柜内UPS电源供电;普通用电设备如空调、UPS等设备是否采用放射式供电。墙上插座、照明灯具等是否采用链式供电,是否有漏电开关。检查线缆敷设方式,普通用电设备配电线路导线是否选用ZR-BVR750/450型阻燃塑料绝缘铜芯线穿钢管或钢质走线槽敷设,墙上插座及天棚内照明用导线穿钢管明(暗)设,计算机用电设备配电线路是

8、否选用ZR-KVVP-750/450型阻燃屏蔽电缆穿钢质走线槽敷设。机房内预留弱电布线及光缆钢质是否走线槽,地板下是否架空敷设。3)照明监理正常照明:检查照明灯具所选用的日光灯具是否与设计相符,并配电子镇流器。事故照明:检查事故照明是否与正常照明分开,是否与正常照明电源联动,即在正常照明断电后,事故照明电源是否能迅速,可靠地投入,工作照明恢复供电时事故照明是否能自动切断。事故照明是否由UPS电源供电,检查正常照明是否与消防联动。4)防雷和接地系统的监理:等电位接地监理:检查联合接地电阻是否在IQ以下。直流工作接地监理:检查本方案直流工作接地是否采用铜排TMY-30x3在地板下沿计算机设备敷设的

9、方式,铜排在地板下是否采用塑料绝缘子支撑,并与其它导电体绝缘。防雷保护监理:检查中心机房是否对强电防感应雷进行设计,检查在配电柜中市电母线、配电柜内UPS配电母线是否选用的标准型电源防雷器,检查控制设备的供电插座是否选用防浪涌型的插座。5)火灾报警与消防系统监理:火灾报警系统监理:检查在天棚内、天棚下、地板下是否布置烟、温感探测器,在控制室防护区内是否设计火灾声光报警器或区域报警器。灭火系统:装饰设计时是否预留灭火器摆放位置。消防联动:火灾报警器是否与配电柜电源联动。6)漏水报警系统监理:检查是否将室内上空的热气管道及水管道用防水罩保护,并在防水罩内敷设防水感应线缆,设置漏水检测系统。7)空调

10、系统监理:室外气象参数夏季空气凋节室外计算干球温度,30.5夏季空气调节室外计算湿球温度,20.2。C冬季空气调节室外计算干球温度,T3t室外计算相对湿度最热月平均61%室外计算相对湿度最冷月平均58%室外风速夏季平均1.3ms室外风速冬季平均05m/s室内设计参数测量中心机房夏季空气调节室内计算温度223oC,相对湿度5010%:冬季空气调节室机内计算温度202t,相对湿度5010%;UPS及配电室夏季空气调节室内计算温度242t,相对湿度5010%,冬季空气调节室内计算温度202oC,相对湿度5010%o四、质量控制要点1、室内装修质量主要控制要点(I)对有空气含尘浓度要求的空间,在施工时

11、应保证现场、材料和设备的清洁。(2)机房所有管线穿墙处的缝隙必须用密封材料填堵。(3)机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐,无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整,干燥,并作包封处理。(4)按设计标高及安装位置严格放线。吊顶及马道应坚固、平直,并有可靠的防锈涂复。金属连接件、锚固件除锈后应涂两遍防锈漆。(5)吊顶上的灯具、各种风口、火灾探测器底座及灭火喷嘴等应与龙骨和吊顶板紧密配合安装。(6)吊顶内空间作为静压箱时,其内表面应按设计要求做防尘处理,不得起皮和龟裂。固定式吊顶的顶板应与龙骨垂直安装。双层顶板的接缝不得落在同一根龙骨上。用自攻螺钉固定吊顶板,

12、不得损坏板面。(7)当设计未作明确规定时宜符合下列要求:螺钉帽拧入板内0.5mm;螺钉间距:沿板周边间距为150200mm,中部间距为200300mm,均匀布置;螺钉距板边1015nuno(8)钉眼、接缝和阴阳角处必须根据顶板材质用相应的材料嵌平、磨光。(9)保温吊顶的检修盖板应用与保温吊顶相同的材料制作。(10)活动式顶板的安装必须牢固,下表面平整,接缝紧密平直,靠墙、柱处按实际尺寸裁板镶补,根据顶板材质作相应的封边处理。(Il)安装过程中应随时擦拭顶板材料表面,并及时清除顶板内的余料和杂物。(12)机房隔断墙的沿地、沿顶及沿墙龙骨与建筑围护结构内表面之间应衬垫弹性密封材料后固定,当设计无明

13、确规定时固定点间距不宜大于800mm。竖龙骨准确定位并校正垂直后与沿地、沿顶龙骨可靠固定。有耐火极限要求的隔断墙竖龙骨的长度应比隔断墙的实际高度短30三,使上下分别形成15mm膨胀缝,其间用难燃弹性材料填实。安装隔断墙板时,板边与建筑墙面间间隙应用嵌缝材料可靠密封。(13)用自攻螺钉固定墙板宜符合下列要求:螺钉间距沿板周边间距不大于200mm,板中部间距不大于300mm,均匀布置;(14)隔断墙上需安装门窗时,门框、窗框应固定在龙骨上,按设计要求对其绕隙进行密封。(15)铝合金门框、窗框及隔断的规格型号应符合设计要求,安装应牢固平整,其间隙用非腐蚀性材料密封。当设计无明确规定时,隔断的沿墙立柱

14、固定点间距不宜大于800mm,门扇、窗扇应平整,接缝严密,安装牢固,开闭自如,推拉灵活。施工过程中对铝合金门窗及隔断的断饰面应采取保护措施。(16)活动地板的铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进行。(17)建筑地面应符合设计要求,并应清洁、干燥。活动地板下空间作为静压箱时,四壁及地面均应作防尘处理,不得起皮或龟裂。(18)现场切割的地板,周边应光滑、无毛刺,并按原产品的技术要求作相应处理。(19)活动地板铺设前应按设计标高及地板布置严格放线,将支撑部件调整至设计高度。活动地板铺设过程中应随时调整水平,遇到障碍物或不规则墙面,应按实际尺寸镶补并附加支撑部件。在活动地板

15、上搬运、安装设备时,应对地板表面采取防护措施。2、施工验收质量控制要点(1)施工交接验收时,施工单位应提供:竣工图;主要材料的出厂合格证、说明书;隐蔽工程记录。(2)吊顶龙骨与建筑顶板或桁梁相接必须牢固。(3)检查吊顶安装质量应符合下列规定:吊顶板的品种、规格、花饰、图案应符合设计要求;吊顶下表面应平整,不平度不大于3mm。板面不得有污染、裂纹、受潮变形、锤伤等缺陷,饰面、吊顶板面不得脱层和起鼓。铝合金或其它金属明龙骨安装应牢固、平直,不得有污染变形(4)隔断墙安装质量应符合下列规定:隔断墙与建筑结构表面必须相接牢固;材料的品种、规格、颜色和隔断墙安装等符合设计要求;铝合金隔断表面应光洁、无腐蚀、色泽一致,配件及连接件安装应牢固;隔断墙垂直偏差不大于2mm2m0(5)铝合金隔断安装允许偏差应符合下列规定:立柱正、侧面垂直度偏差不大于2mmm;横撑水平度偏差不大于L5mm2表1活动地板铺设允许偏差项次内容允许偏差(mm)铝地板钢、木、复合地板1接缝宽度0.51.02相邻边缘高差0.51.03地板不平度0.22.03、空气调节部分质量控制要点(1)中心机房的风管材料应按

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 信息管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
