《关于工程变更计量内业资料整理等工作计划安排的通知.docx》由会员分享,可在线阅读,更多相关《关于工程变更计量内业资料整理等工作计划安排的通知.docx(4页珍藏版)》请在第壹文秘上搜索。

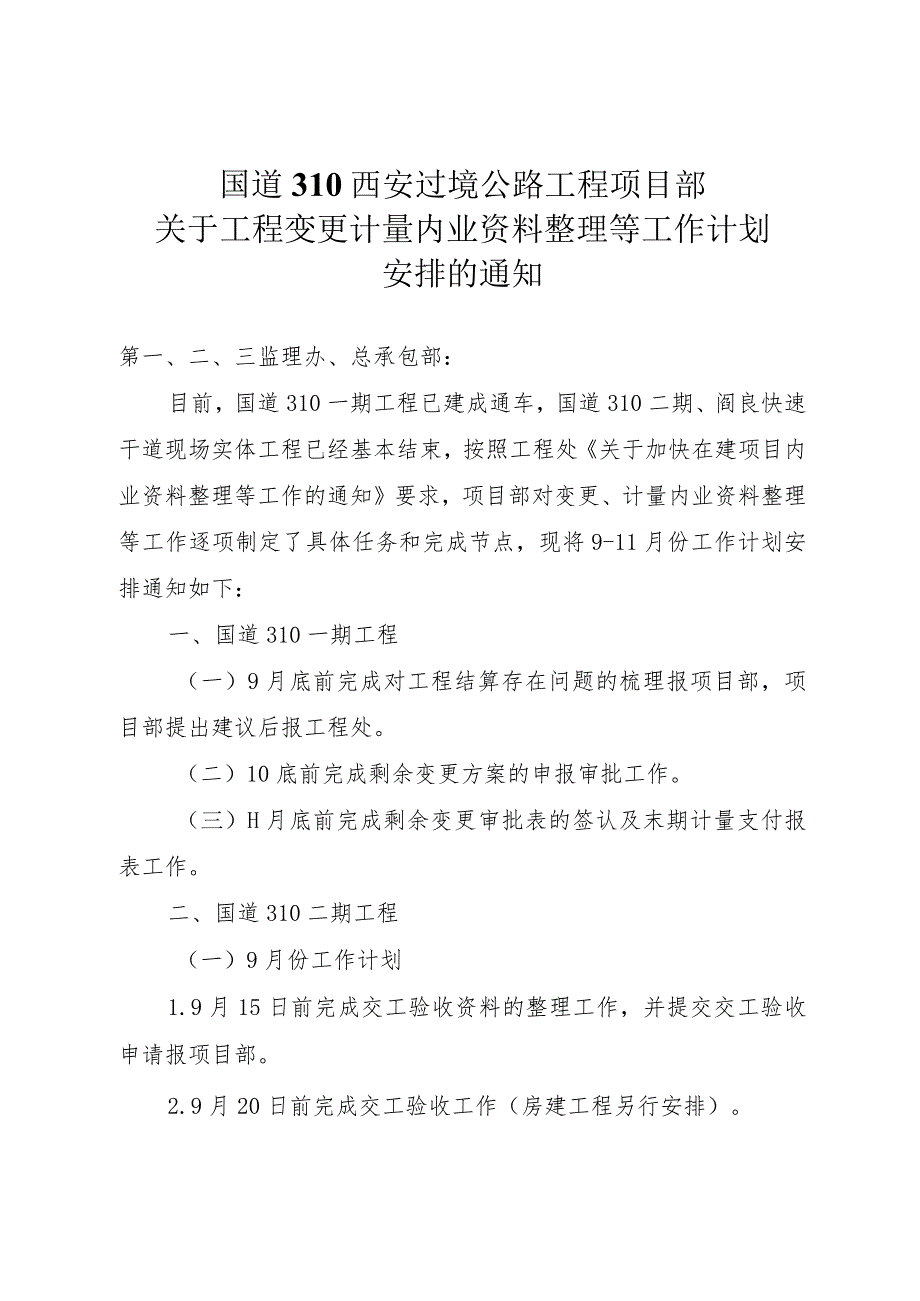

1、国道310西安过境公路工程项目部关于工程变更计量内业资料整理等工作计划安排的通知第一、二、三监理办、总承包部:目前,国道310一期工程已建成通车,国道310二期、阎良快速干道现场实体工程已经基本结束,按照工程处关于加快在建项目内业资料整理等工作的通知要求,项目部对变更、计量内业资料整理等工作逐项制定了具体任务和完成节点,现将9-11月份工作计划安排通知如下:一、国道310一期工程(一)9月底前完成对工程结算存在问题的梳理报项目部,项目部提出建议后报工程处。(二)10底前完成剩余变更方案的申报审批工作。(三)H月底前完成剩余变更审批表的签认及末期计量支付报表工作。二、国道310二期工程(一)9月

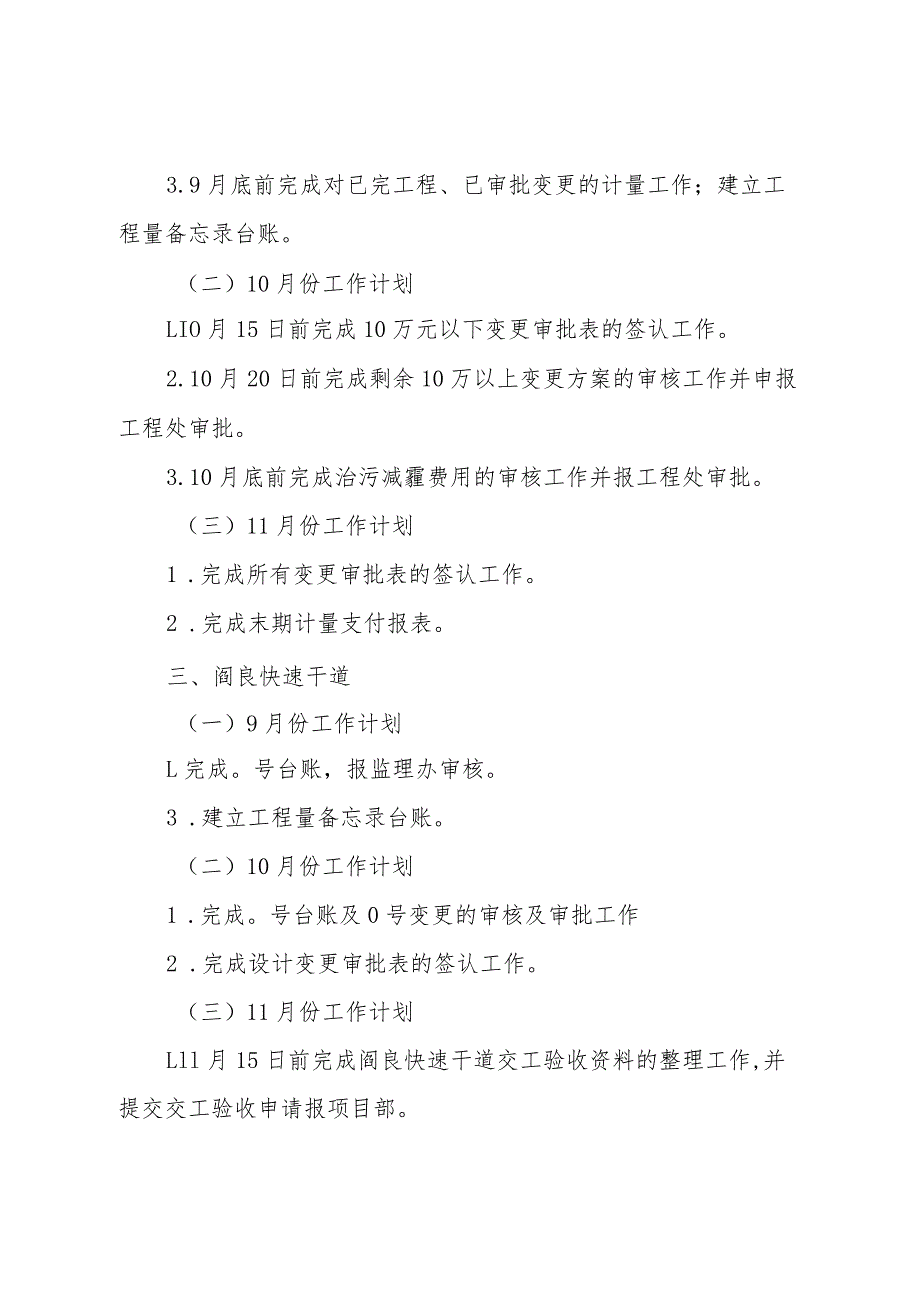

2、份工作计划1.9月15日前完成交工验收资料的整理工作,并提交交工验收申请报项目部。2.9月20日前完成交工验收工作(房建工程另行安排)。3.9月底前完成对已完工程、已审批变更的计量工作;建立工程量备忘录台账。(二)10月份工作计划LIO月15日前完成10万元以下变更审批表的签认工作。2.10月20日前完成剩余10万以上变更方案的审核工作并申报工程处审批。3.10月底前完成治污减霾费用的审核工作并报工程处审批。(三)11月份工作计划1 .完成所有变更审批表的签认工作。2 .完成末期计量支付报表。三、阎良快速干道(一)9月份工作计划L完成。号台账,报监理办审核。3 .建立工程量备忘录台账。(二)1
3、0月份工作计划1 .完成。号台账及0号变更的审核及审批工作2 .完成设计变更审批表的签认工作。(三)11月份工作计划Lll月15日前完成阎良快速干道交工验收资料的整理工作,并提交交工验收申请报项目部。3 .11月20日前完成末期计量支付报表。4 .11月底前完成交工验收工作。四、工作要求(一)监理、施工单位严格按照项目部下发的设计变更管理办法开展设计变更申报审批工作(10万以上的变更方案需工程处处务会的会议纪要)。(二)监理、总包部、项目经理部(各合同段)必须指定专人负责变更管理工作,合同管理人员不得兼职其它工作。(三)施工单位要加强与各单位之间的沟通联系,跟踪落实,及时解决变更工作中存在的各项问题。(四)监理办要督促各施工单位开展设计变更申报工作,及时转报或签认各施工单位上报的相关变更资料,提出明确意见。(五)要求各施工单位要高度重视,务必按照工程处、项目部的总体计划安排开展变更、计量资料整理及申报审批工作。12月以后,工程处、项目部将不再受理变更和治污减霾费用的申请。抄送:工程处、第一、二、三项目经理部(各合同段)国道310西安过境公路工程项目部2019年9月5日
