资源描述

《某水电站临时用电专项方案全套.docx》由会员分享,可在线阅读,更多相关《某水电站临时用电专项方案全套.docx(9页珍藏版)》请在第壹文秘上搜索。

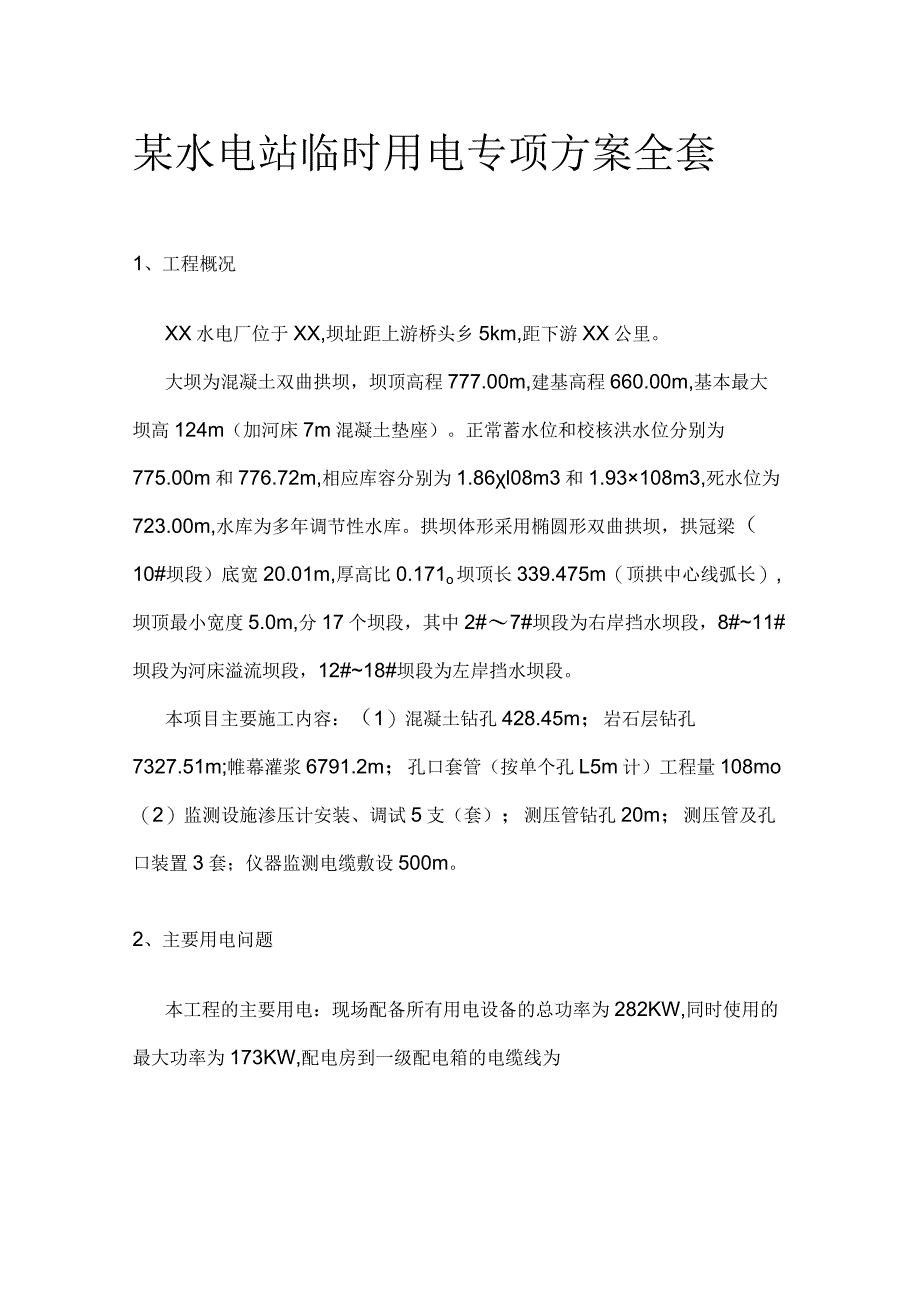

1、某水电站临时用电专项方案全套1、工程概况XX水电厂位于XX,坝址距上游桥头乡5km,距下游XX公里。大坝为混凝土双曲拱坝,坝顶高程777.00m,建基高程660.00m,基本最大坝高124m(加河床7m混凝土垫座)。正常蓄水位和校核洪水位分别为775.00m和776.72m,相应库容分别为1.86l08m3和1.93108m3,死水位为723.00m,水库为多年调节性水库。拱坝体形采用椭圆形双曲拱坝,拱冠梁(10#坝段)底宽20.01m,厚高比0.171o坝顶长339.475m(顶拱中心线弧长),坝顶最小宽度5.0m,分17个坝段,其中2#7#坝段为右岸挡水坝段,8#11#坝段为河床溢流坝段,

2、12#18#坝段为左岸挡水坝段。本项目主要施工内容:(1)混凝土钻孔428.45m;岩石层钻孔7327.51m;帷幕灌浆6791.2m;孔口套管(按单个孔L5m计)工程量108mo(2)监测设施渗压计安装、调试5支(套);测压管钻孔20m;测压管及孔口装置3套;仪器监测电缆敷设500m。2、主要用电问题本工程的主要用电:现场配备所有用电设备的总功率为282KW,同时使用的最大功率为173KW,配电房到一级配电箱的电缆线为3*300l*185平方,一级配电箱到二级配电箱的电缆线为3*185+1*90平方,二级配电箱到三级配电箱的电缆线为3*10l*4平方。3、施工用电统计水电站大坝左岸绕坝渗流施

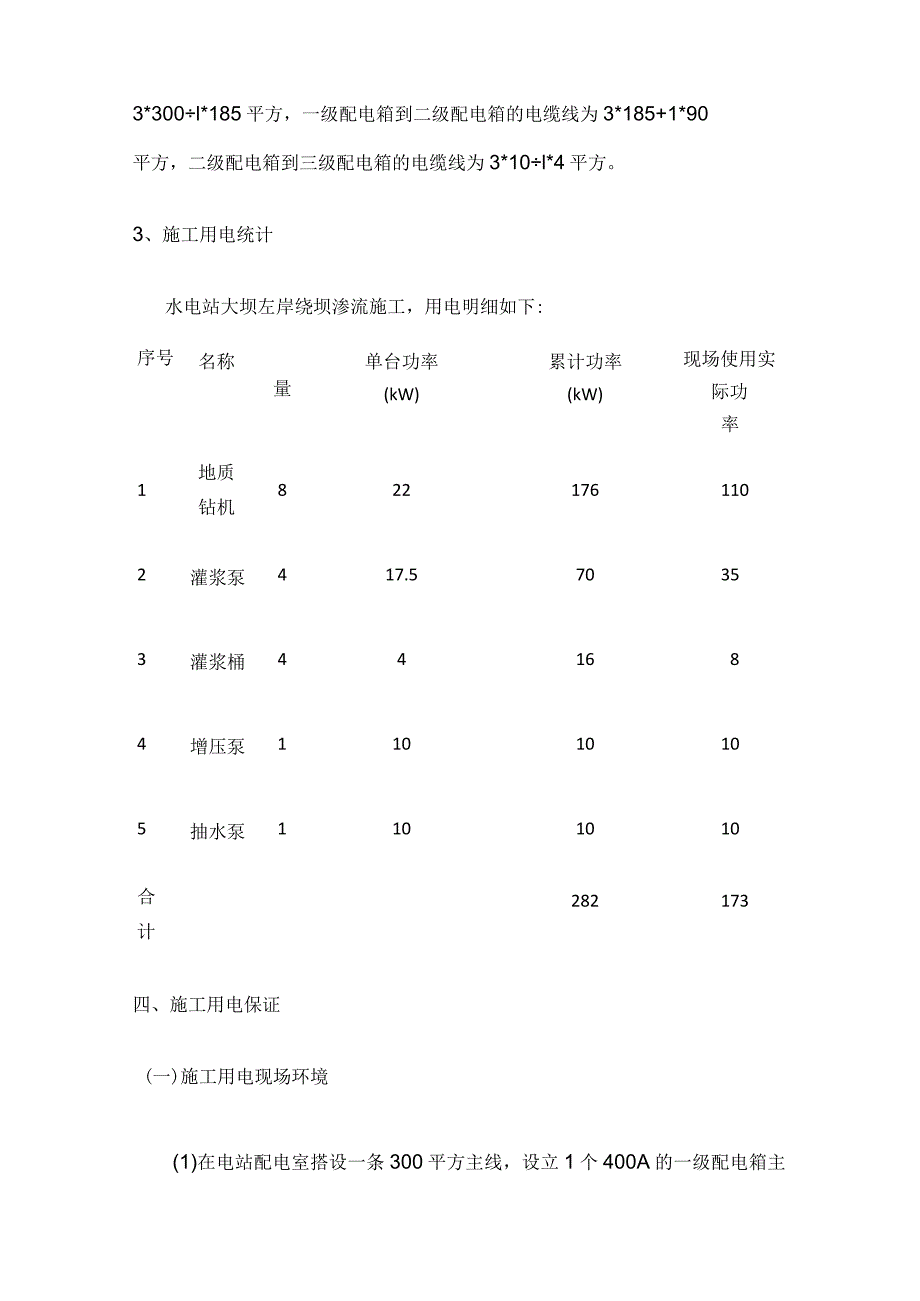

3、工,用电明细如下:序号名称量单台功率(kW)累计功率(kW)现场使用实际功率1地质钻机8221761102灌浆泵417.570353灌浆桶441684增压泵11010105抽水泵1101010合计282173四、施工用电保证(一)施工用电现场环境(1)在电站配电室搭设一条300平方主线,设立1个400A的一级配电箱主开关;分别布置在配电室左侧门房;另布置4个200A的二级配电箱,布置在钻机、增压泵、抽水泵、灌浆泵实际施工现场;布置4个三级63A的漏电配电箱,用于灌浆机、钻机、制浆机、泵的漏电开关;(二)安全用电措施1、现场用电安全为强化施工现场的用电管理,保障施工人员的人身安全和电路设备安全、

4、临时线路搭设必须要有电工完成。2、电缆导线架设(1)现场拉设供电线路安装架空,必须做到规范化、条理化,严禁乱拉乱拖。(2)所有导线必须绝缘。(3)架空线导线截面选择应满足机械强度。(4)单相零线截面与相线相同,三相四线制的工作零线与接地线截面不小于相线50%o(5)每个架空线档距内一根导线只允许一个接头,跨越施工临时道路档内不得有接头;(6)使用坚韧橡皮电缆,应合理敷设,所有电源线必须采用制三相四线。3、电路设备(1)施工现场各类机械设备用电必须有专业人员安装。(2)电动工具严格按国家标准GB378783、GB3883l283要求。配电箱(1)各类配电箱装置的容量应与实际负荷相匹配,内箱布置和

5、系统接线,必须做到规范化。(2)配电箱门锁齐全,箱内设施齐全完好,金属箱体有接地保护,统一编号。(3)配电箱内设施排列整齐、压接牢固,操作面无带电体外露。(4)动力照明分开控制单独设置。(5)配电箱、开关箱周围不应放置有碍操作、维修的物品(6)开关箱与电路设备之间实行一机一闸。(7)配电箱、开关箱内设漏电保护器。(8)配电箱、开关箱的导线进出口加强绝缘,并设卡固定。(9)配电箱、开关箱导线进出必须采用绝缘良好,统一回路,统一接地保护。(10)电箱内的漏电保护器必须定期检测。五、安全用电使用维护(一)用电维护保养1、本工程临时用电配备1名电工来负责用电的安装维修保养等工作,并持有效证件上岗。2、

6、各类用电人员必须掌握安全用电基本知识和熟悉用电设备性能,杜绝不懂电器设备人员操作。3、停用电器设备必须拉闸断电,锁好电箱。4、使用电器设备前必须按规定配备好相应的防护用品,并检查电器装置和防护装置是否完好,严禁带病运转。5、搬迁移动电器设备,必须由电工切断电源后进行。6、加强对施工现场的电器安全管理,保障施工人员的人身安全和电器设备的安全。7、施工现场的电器设备必须有有效的安全技术措施,严格按设计要求安装。8、施工现场的电器设备必须有醒目的用电安全标志。9、所有电器设备电力线路安装后必须进行验收,合格后方可投入使用。10、对施工现场的电器设备及线路必须进行定期检查,电器绝缘、接地电阻、漏电保护

7、器等必须完好,对查出的问题及时解决。六、安全用电管理项目部根据JGJ4688和JGJ5999建筑施工用电有关规定,结合工程实际情况,为进一步加强对施工现场的用电安全管理。确保电路设备及人身的安全,制定用电管理制度。(一)建立健全电路安全管理和责任制度。1、各类电路设备、设施的安全技术操作规程制度。2、电路安全值班负责制和交接班制度。3、电路设备、电路线路的检查、维修、保养制度。4、电路事故处理规定制度。(二)施工现场电路设备防护。1、凡是触及或接近带电体的地方,均应采取绝缘。2、电力线路和设备的采购必须按国家标准限定安全载流量。3所有电路设备的金属外壳必须有接地措施,不得部分接地,部分接零。4

8、、所有的临时电源和移动电具必须有漏电保护措施。5、用电设备必须有醒目的电路标志。6、特别对电路防火设施,必须按规定设置,重点是要害部位加强管理。(三)电路设备检查验收制度:1、所有电路线路和设备安装完工后,由项目部和业主单位共同进行验收,合格后方可使用。2、对不合格设备设施,严禁使用。3、定期组织人员对电路线路和设备进行安全检查,对电路绝缘、接地接零电阻、漏电保护器等,必须定期测试,对查出的问题必须立即整改。(四)教育培训1、加强对电路施工人员进行电路安全技术教育和电路安全常识教育,所有施工人员必须懂得触电急救知识。2、加强对电工和机操人员的培训工作,未经培训电工和电路设备操作人员,严禁从事电路安装维修和操作。

展开阅读全文
