《关于建设工程施工扬尘污染防治措施费用计取的通知合造价〔2015〕2号.docx》由会员分享,可在线阅读,更多相关《关于建设工程施工扬尘污染防治措施费用计取的通知合造价〔2015〕2号.docx(4页珍藏版)》请在第壹文秘上搜索。

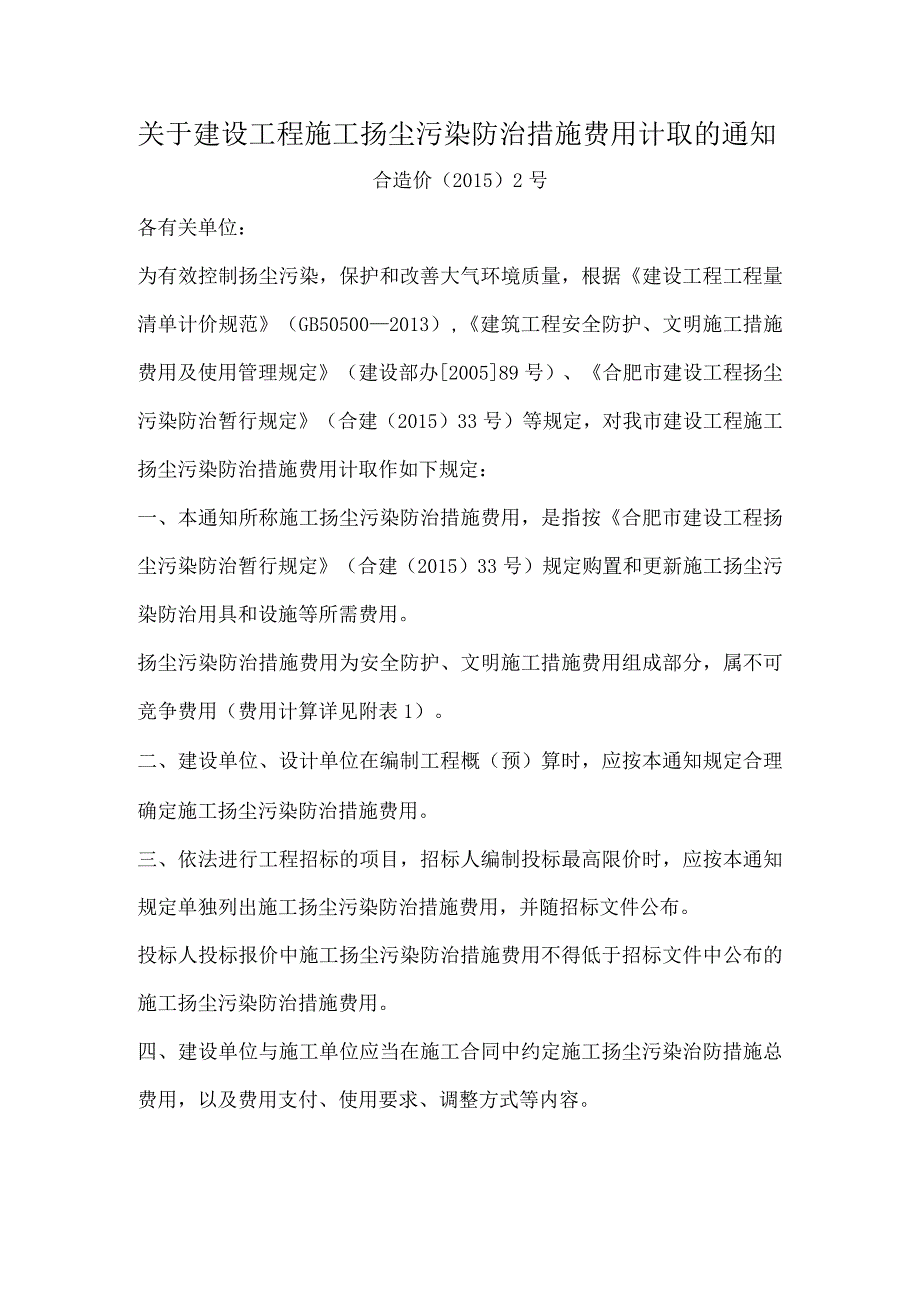

1、关于建设工程施工扬尘污染防治措施费用计取的通知合造价(2015)2号各有关单位:为有效控制扬尘污染,保护和改善大气环境质量,根据建设工程工程量清单计价规范(GB505002013),建筑工程安全防护、文明施工措施费用及使用管理规定(建设部办200589号)、合肥市建设工程扬尘污染防治暂行规定(合建(2015)33号)等规定,对我市建设工程施工扬尘污染防治措施费用计取作如下规定:一、本通知所称施工扬尘污染防治措施费用,是指按合肥市建设工程扬尘污染防治暂行规定(合建(2015)33号)规定购置和更新施工扬尘污染防治用具和设施等所需费用。扬尘污染防治措施费用为安全防护、文明施工措施费用组成部分,属不

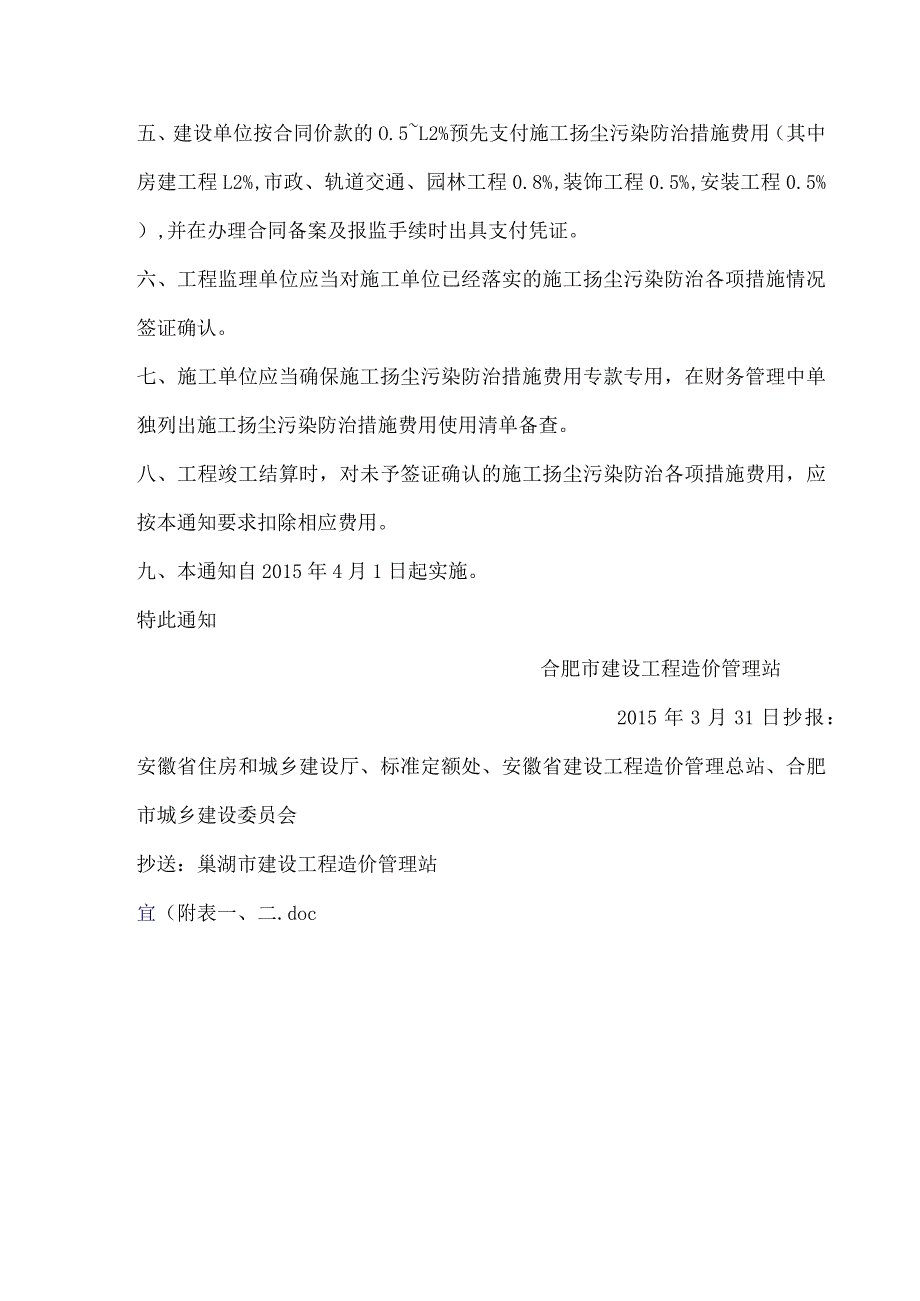

2、可竞争费用(费用计算详见附表1)。二、建设单位、设计单位在编制工程概(预)算时,应按本通知规定合理确定施工扬尘污染防治措施费用。三、依法进行工程招标的项目,招标人编制投标最高限价时,应按本通知规定单独列出施工扬尘污染防治措施费用,并随招标文件公布。投标人投标报价中施工扬尘污染防治措施费用不得低于招标文件中公布的施工扬尘污染防治措施费用。四、建设单位与施工单位应当在施工合同中约定施工扬尘污染治防措施总费用,以及费用支付、使用要求、调整方式等内容。五、建设单位按合同价款的O.5L2%预先支付施工扬尘污染防治措施费用(其中房建工程L2%,市政、轨道交通、园林工程0.8%,装饰工程0.5%,安装工程0
3、.5%),并在办理合同备案及报监手续时出具支付凭证。六、工程监理单位应当对施工单位已经落实的施工扬尘污染防治各项措施情况签证确认。七、施工单位应当确保施工扬尘污染防治措施费用专款专用,在财务管理中单独列出施工扬尘污染防治措施费用使用清单备查。八、工程竣工结算时,对未予签证确认的施工扬尘污染防治各项措施费用,应按本通知要求扣除相应费用。九、本通知自2015年4月1日起实施。特此通知合肥市建设工程造价管理站2015年3月31日抄报:安徽省住房和城乡建设厅、标准定额处、安徽省建设工程造价管理总站、合肥市城乡建设委员会抄送:巢湖市建设工程造价管理站宜(附表一、二.doc建设工程施工扬尘污染防治措施费用

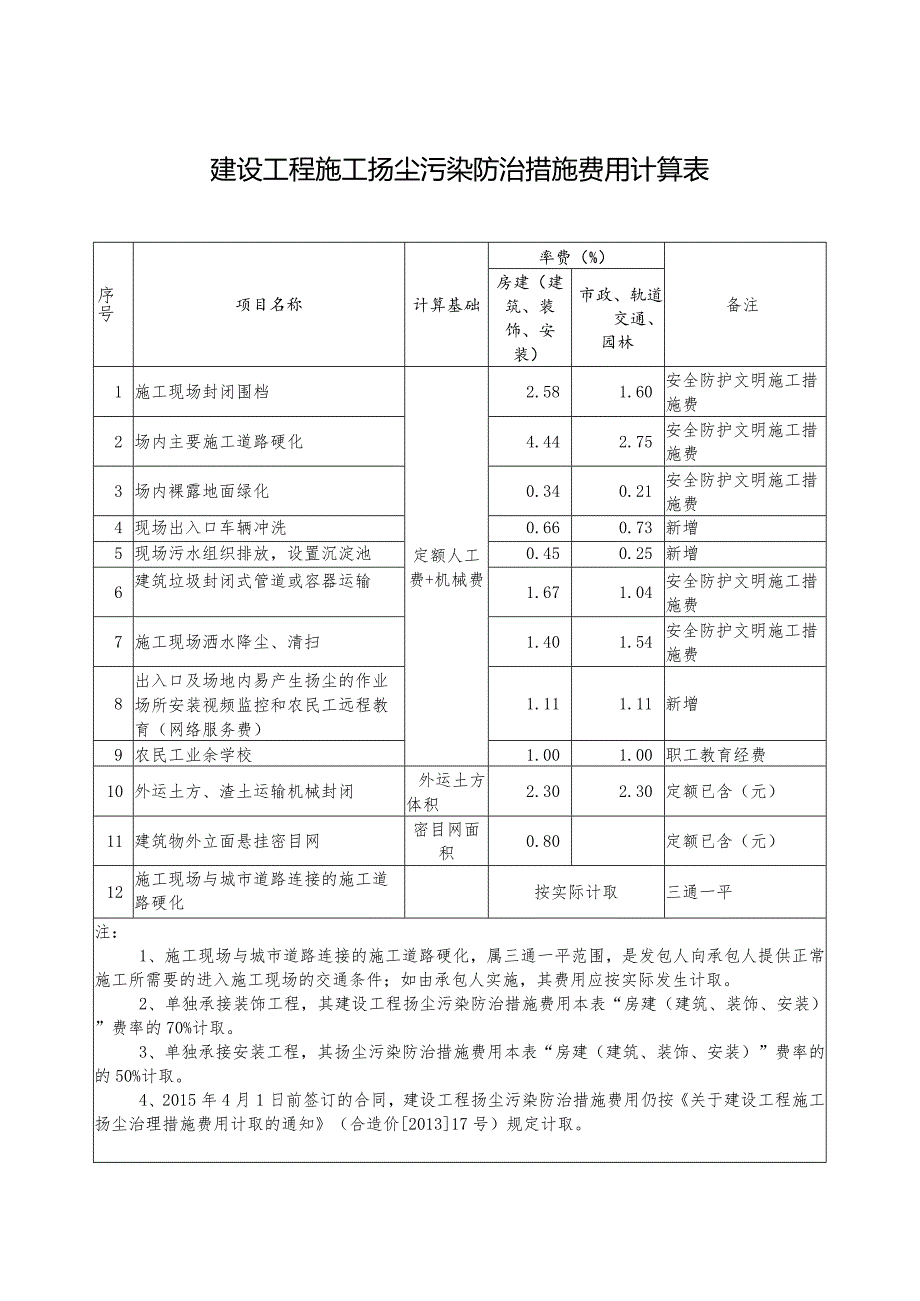

4、计算表序号项目名称计算基础率费(%)备注房建(建筑、装饰、安装)市政、轨道交通、园林1施工现场封闭围档定额人工费+机械费2.581.60安全防护文明施工措施费2场内主要施工道路硬化4.442.75安全防护文明施工措施费3场内裸露地面绿化0.340.21安全防护文明施工措施费4现场出入口车辆冲洗0.660.73新增5现场污水组织排放,设置沉淀池0.450.25新增6建筑垃圾封闭式管道或容器运输1.671.04安全防护文明施工措施费7施工现场洒水降尘、清扫1.401.54安全防护文明施工措施费8出入口及场地内易产生扬尘的作业场所安装视频监控和农民工远程教育(网络服务费)1.111.11新增9农民工
5、业余学校1.001.00职工教育经费10外运土方、渣土运输机械封闭外运土方体积2.302.30定额已含(元)11建筑物外立面悬挂密目网密目网面积0.80定额已含(元)12施工现场与城市道路连接的施工道路硬化按实际计取三通一平注:1、施工现场与城市道路连接的施工道路硬化,属三通一平范围,是发包人向承包人提供正常施工所需要的进入施工现场的交通条件;如由承包人实施,其费用应按实际发生计取。2、单独承接装饰工程,其建设工程扬尘污染防治措施费用本表“房建(建筑、装饰、安装)”费率的70%计取。3、单独承接安装工程,其扬尘污染防治措施费用本表“房建(建筑、装饰、安装)”费率的的50%计取。4、2015年4
6、月1日前签订的合同,建设工程扬尘污染防治措施费用仍按关于建设工程施工扬尘治理措施费用计取的通知(合造价201317号)规定计取。建设工程施工扬尘污染防治措施费用计算表项目名称计算基础单位施工扬尘治理措施费用房屋民用建筑及公共建筑多层建筑面积(m2)元22.50小高层27.00厂房单层15.00多层24.00装饰装饰6.00安装安装4.50注:1、未以相关定额作为合同价款确定依据的,其建设工程施工扬尘污染防治措施费用依据本表计算。2、表中多层为:36层,小高层为:711层。3、表中单层厂房以钢结构厂房为主,若混凝土结构,按民用建筑多层标准计算。4、表中装饰工程为二次装修或单独承包的工程,安装工程为单独承包的工程。
