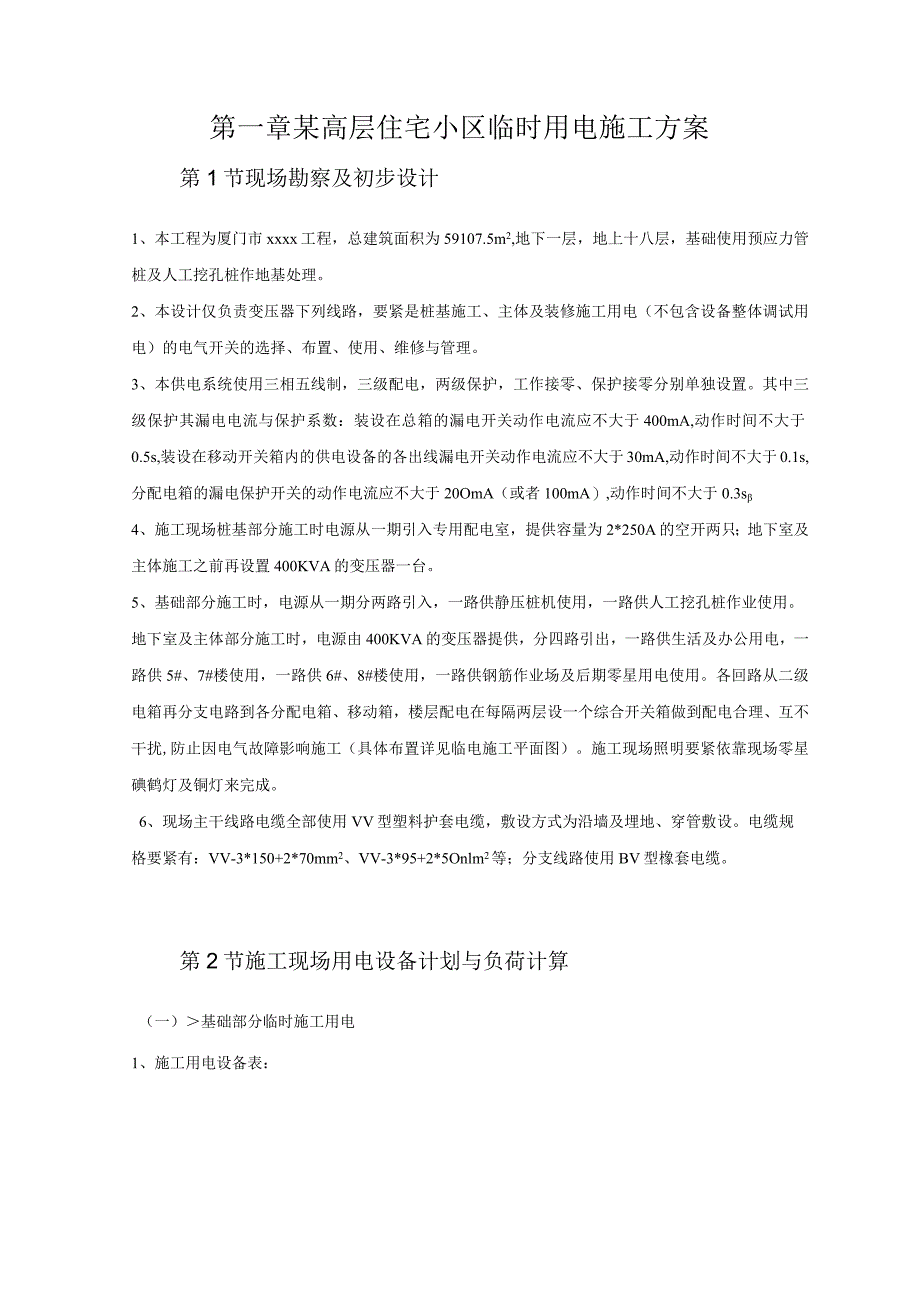

1、第一章某高层住宅小区临时用电施工方案第1节现场勘察及初步设计1、本工程为厦门市xxxx工程,总建筑面积为59107.5m2,地下一层,地上十八层,基础使用预应力管桩及人工挖孔桩作地基处理。2、本设计仅负责变压器下列线路,要紧是桩基施工、主体及装修施工用电(不包含设备整体调试用电)的电气开关的选择、布置、使用、维修与管理。3、本供电系统使用三相五线制,三级配电,两级保护,工作接零、保护接零分别单独设置。其中三级保护其漏电电流与保护系数:装设在总箱的漏电开关动作电流应不大于400mA,动作时间不大于0.5s,装设在移动开关箱内的供电设备的各出线漏电开关动作电流应不大于30mA,动作时间不大于0.1

2、s,分配电箱的漏电保护开关的动作电流应不大于20OmA(或者100mA),动作时间不大于0.3s4、施工现场桩基部分施工时电源从一期引入专用配电室,提供容量为2*250A的空开两只;地下室及主体施工之前再设置400KVA的变压器一台。5、基础部分施工时,电源从一期分两路引入,一路供静压桩机使用,一路供人工挖孔桩作业使用。地下室及主体部分施工时,电源由400KVA的变压器提供,分四路引出,一路供生活及办公用电,一路供5#、7#楼使用,一路供6#、8#楼使用,一路供钢筋作业场及后期零星用电使用。各回路从二级电箱再分支电路到各分配电箱、移动箱,楼层配电在每隔两层设一个综合开关箱做到配电合理、互不干扰

3、,防止因电气故障影响施工(具体布置详见临电施工平面图)。施工现场照明要紧依靠现场零星碘鹤灯及铜灯来完成。6、现场主干线路电缆全部使用VV型塑料护套电缆,敷设方式为沿墙及埋地、穿管敷设。电缆规格要紧有:VV-3*150+2*70mm2、VV-3*95+2*5Onlm2等;分支线路使用BV型橡套电缆。第2节施工现场用电设备计划与负荷计算(一)基础部分临时施工用电1、施工用电设备表:机械机具名称功率(Kw)数量合计(Kw)备注静压桩机1401140600T挖孔桩提升机1.15055电焊机IOKVA220KVA空压机1510150潜水泵1.2.21524钢筋制作机械:对焊机100KVA2200KVA电

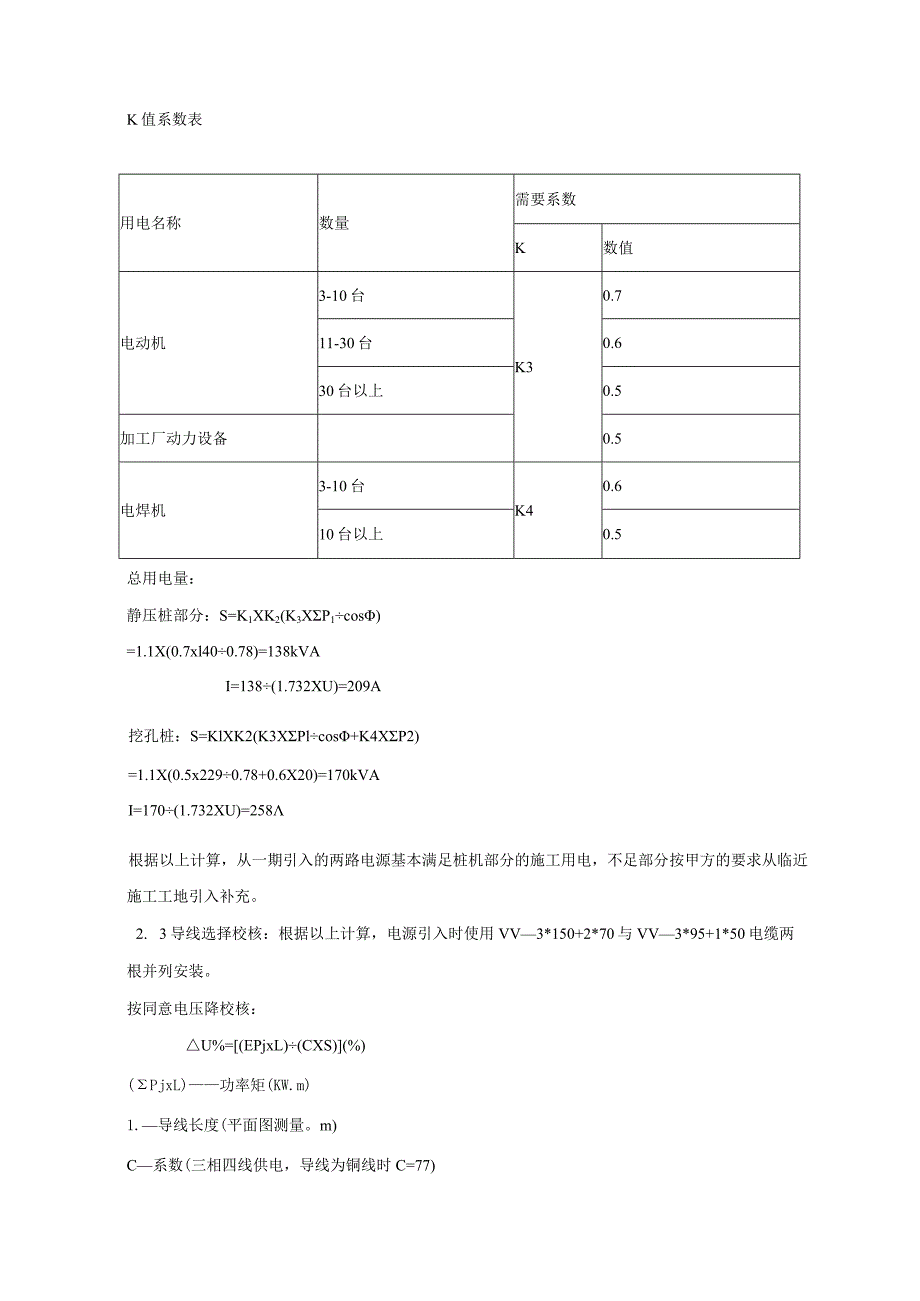

4、弧焊机IOKVA220KVA电渣压力焊机2IKVA42KVA钢筋弯曲机326钢筋切割机224钢筋调直机7.517.5注:考虑本桩基工程的施工顺序与现场供电的实际情况,地下室部分钢筋制作可在静压管桩施工完成后开始,故计算功率时以静压桩机为准。A、静压桩机:电动机功率:P=MOkWB、挖孔桩:电动机合计功率:P1=229kW电焊机合计功率:P2=20kVA2、总负荷计算:2.1用电负荷计算:公式:S=K1XK2(K3XP1cos+KtXP2)备用系数氏=1.05(下同),照明系数L=Ll(下同),电动机需要系数心=0.5,cos=0.75,电焊机需要系数Kl=O.6,备用系数Kl可取1.05-Ll

5、照明系数L的意义是:施工现场室内、外照明容量的统计不易准确。故估算为动力负荷的10%.电动机与电焊机的需要系数K3、K4取值见下表。电动机平均功率因数cos6可取O.65-0.78。K值系数表用电名称数量需要系数K数值电动机3-10台K30.711-30台0.630台以上0.5加工厂动力设备0.5电焊机3-10台K40.610台以上0.5总用电量:静压桩部分:S=K1XK2(K3XP1cos)=1.1X(0.7xl400.78)=138kVAI=138(1.732XU)=209A挖孔桩:S=KlXK2(K3XPlcos+K4XP2)=1.1X(0.5x2290.78+0.6X20)=170kV

6、AI=170(1.732XU)=258根据以上计算,从一期引入的两路电源基本满足桩机部分的施工用电,不足部分按甲方的要求从临近施工工地引入补充。2. 3导线选择校核:根据以上计算,电源引入时使用VV3*150+2*70与VV3*95+1*50电缆两根并列安装。按同意电压降校核:U%=(EPjxL)(CXS)(%)(PjxL)功率矩(KW.m)1.导线长度(平面图测量。m)C系数(三相四线供电,导线为铜线时C=77)S导线截面(mm?)静压桩部分:(;%=(138x130)(77X95)(%)=2.45%挖孔桩:(1%=(170x130)(77X150)(%)=1.91%U%(一负荷同意压降,通

7、常取5%)结论:以上选择能够满足基础部分施工用电。(二)、地下室及主体部分临时施工用电1、施工用电设备表:机械机具名称功率(Kw)数量合计(Kw)备注塔吊552110人货电梯404160砂浆搅拌机8324装修阶段用混凝土搅拌机7.517.5装修阶段用平板振动器1.155.5插入式振动器1.11011木工电锯2.2817.6圆盘锯1.5812潜水泵1.2.224.4离心高压泵7.517.5钢筋制作机械:对焊机100KVA2200KVA电弧焊机IOKVA440KVA电渣压力焊机21KVA484KVA钢筋弯曲机3412钢筋切割机246钢筋调直机7.517.5注:未作标注的要紧为主体及基础部分施工时使

8、用电动机合计功率:Pl=381kW电焊机合计功率:P2=324kVA3、总负荷计算:S=KlXK2(K3XPlcos+K4XP2)=1.00X1.1X(0.5x3810.78+0.5x324)=446KVAI=433(1.732XU)=679A根据以上计算,主体部分安置的400KVA变压器基本能够满足使用。2. 3导线选择校核:根据以上计算及查表选择,电源引入时使用VV-3*150+2*70的电缆两根并列安装。U%=(433x60)(77x300)(%)=1.12%U%(一负荷同意压降,通常取5%)结论:甲方提供的电源能够满足现场施工的要求。3.分配电箱、导线选择3. 1桩基施工:配电框图:总

9、配电箱钢筋制作场分配电箱1# (N-I)静压桩机配电箱2# (N-2)挖孔桩作业场配电箱3#(N-3)各级分配电箱3.1.1、1#分配电箱(钢筋制作场)、设备功率表机械机具名称功率(Kw)数量合计(Kw)备注对焊机100KVA2200KVA基础制作时按1台计算电弧焊机IOKVA220KVA钢筋弯曲机326钢筋切割机224钢筋调直机7.517.5、容量计算:需要系数K3=0.5K4=0.6P1=17.5kWP2=120kVA、按计算电流选择电缆:Pj=KlXK2(K3XP1)=1.O5x1.1x(0.5xl7.5)=10.IKWSj=KlxK2(K4xP2)=1.05x(0.6x120)=75.

10、6KWIj=Pj(1.732xUxCos)+SjU=10.1(1.732x0.38x.75)+75.60.38=233A选择VV4x95+1x50(同意载流量231A)、按同意电压降校核EPj=17.5+75.6=93.IKWU%=(PjxL)(CXS)(%)=(70.1x100)(77X95)=1.27U%(一负荷同意压降,通常取5%)至1#分配电箱所选电缆截面符合压降要求。结论:至1#分配电箱干线选用VV4x95+lx50o3.1.2、2#分配电箱(静压桩机施工用电)、设备功率:电动机功率:140Kw(电焊机用电未考虑)、容量计算:需要系数K3=0.7P1=1.O5X140X0.7=102

11、.9kW、按计算电流选择电缆:Ij=102.9(1.732XUXCos)=200A选择VV-3x95+2x50、按同意电压降校核U%=(PjxL)(CXS)(%)=(102.9x100)(77x95)=1.39U%(一负荷同意压降,通常取5%)至2#分配电箱所选电缆截面符合压降要求。、结论:至2#分配电箱干线选用VV4x95+1x503.1.3、3#分配电箱(挖孔桩施工用电)、设备功率:机械机具名称功率(Kw)数量合计(KW)备注挖孔桩提升机1.15055电焊机IOKVA220KVA空压机1510150潜水泵1.1-2.21524设备功率表、容量计算:需要系数K3=0.5K1=0.6P1=22

12、9kWP2=20kVA、按计算电流选择电缆:Pj=K1XK2(K3XP,)=1.05X1.1X(0.5x229)=132KWSj=K1XK2(K-1XP2)=1.05X(0.6x20)=12.6KWIj=Pj(1.732XUXCos)+SjU=132(1.732x.38x.75)+12.6O.38=300A选择BV4x50+1x25(同意载流量154A)分两路架空设置。、按同意电压降校核Pj=229X12.6=132.6KWU%=(EPjxL)(CXS)(%)=(70.1x100)(77X95)=1.1U%(一负荷同意压降,通常取5%)至3#分配电箱所选电缆截面符合压降要求。结论:3#分配电箱

13、设置于配电室内,引至作业场时选用BV-4x50lx25分两路架空设置。3.2、基础及主体施工:配电框图:5#、7#楼施工用电2#分配电箱(N-2)6#、8#楼施工用电3#分配电箱(N3)5#楼施工电梯5#楼楼层施工用电7#楼施工电梯、 楼层施工用电321、1#分配电箱(钢筋制作场)、设备功率表机械机具名称功率(Kw)数量合计(Kw)备注对焊机100KVA2200KVA电弧焊机IOKVA220KVA钢筋弯曲机326钢筋切割机326钢筋调直机7.517.5、容量计算:需要系数K3=0.5Ki=0.6P=17.5kWP2=220kVA、按计算电流选择电缆:Pj=K1XK2(K3XEP)=Lo5x1.1x(0.5xl9.5)=11.5KWSj=K1xK2(K.xP2)=1.05x(0.6x220)=138.6KWIj=11.5(1.732XUX

展开阅读全文
