《路基实验段申请施工方案.docx》由会员分享,可在线阅读,更多相关《路基实验段申请施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

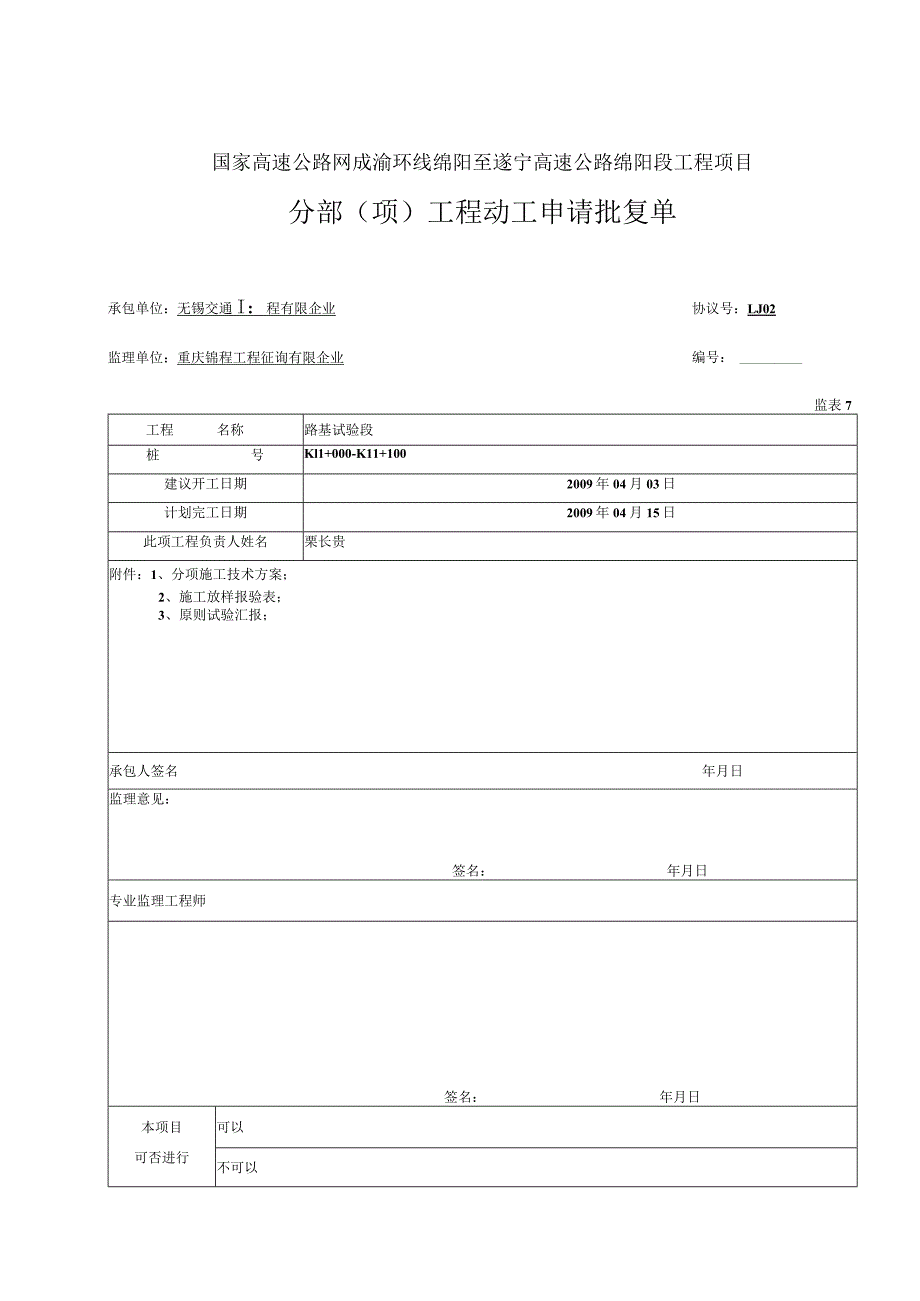

1、国家高速公路网成渝环线绵阳至遂宁高速公路绵阳段工程项目分部(项)工程动工申请批复单协议号:LJ02编号:承包单位:无锡交通I:程有限企业监理单位:重庆锦程工程征询有限企业监表7工程名称路基试验段桩号Kl1+000-K11+100建议开工日期2009年04月03日计划完工日期2009年04月15日此项工程负责人姓名栗长贵附件:1、分项施工技术方案;2、施工放样报验表;3、原则试验汇报;承包人签名年月日监理意见:签名:年月日专业监理工程师签名:年月日本项目可以可否进行不可以驻地监理工程师签名年月曰有关LJ02协议段路基填筑试验段动工的)申请汇报四川汉龙高速公路开发有限企业:重庆锦程工程征询有限企业

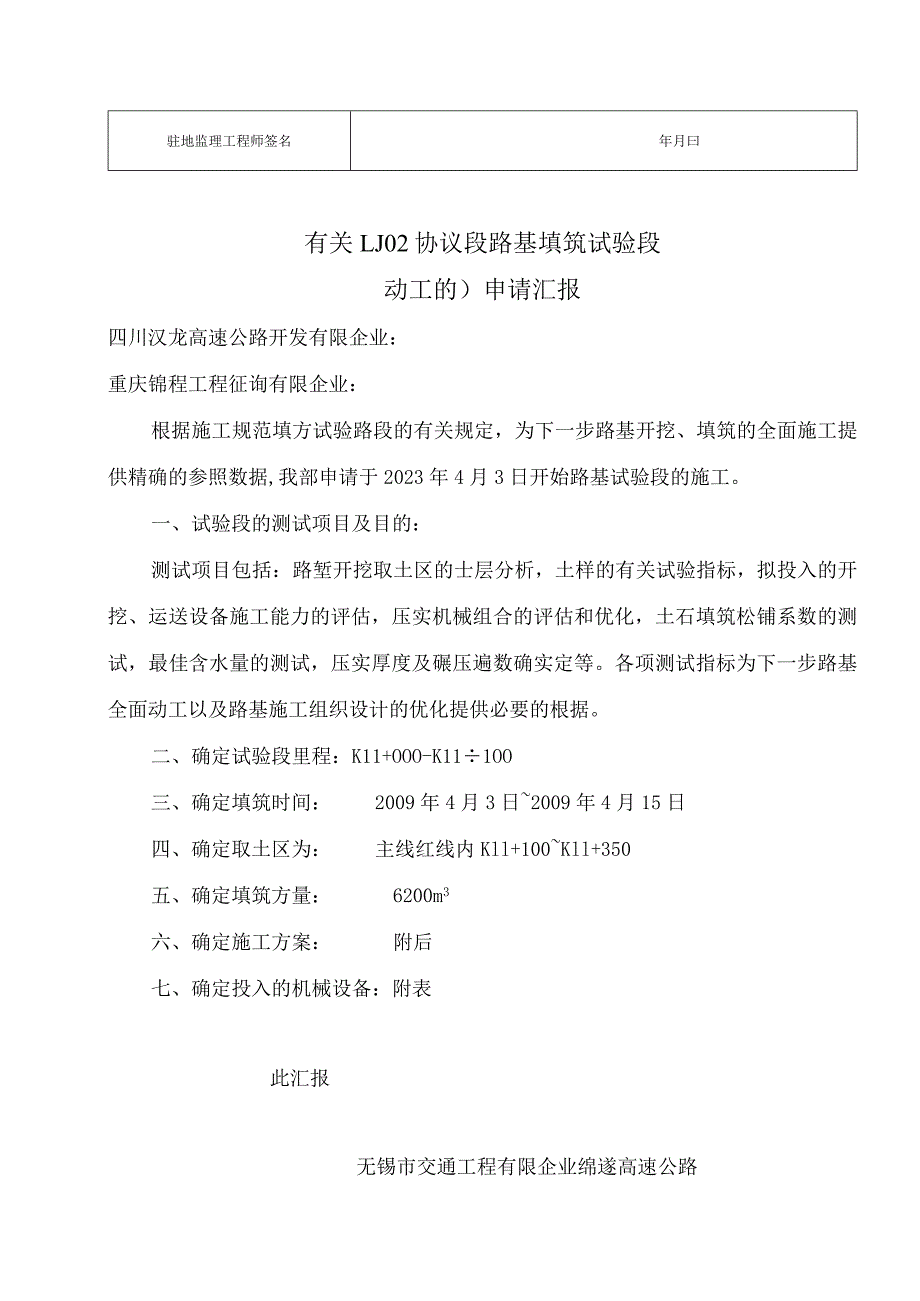

2、:根据施工规范填方试验路段的有关规定,为下一步路基开挖、填筑的全面施工提供精确的参照数据,我部申请于2023年4月3日开始路基试验段的施工。一、试验段的测试项目及目的:测试项目包括:路堑开挖取土区的士层分析,土样的有关试验指标,拟投入的开挖、运送设备施工能力的评估,压实机械组合的评估和优化,土石填筑松铺系数的测试,最佳含水量的测试,压实厚度及碾压遍数确实定等。各项测试指标为下一步路基全面动工以及路基施工组织设计的优化提供必要的根据。二、确定试验段里程:K11+OOO-K111OO三、确定填筑时间:2009年4月3日2009年4月15日四、确定取土区为:主线红线内Kll+100Kll+350五、

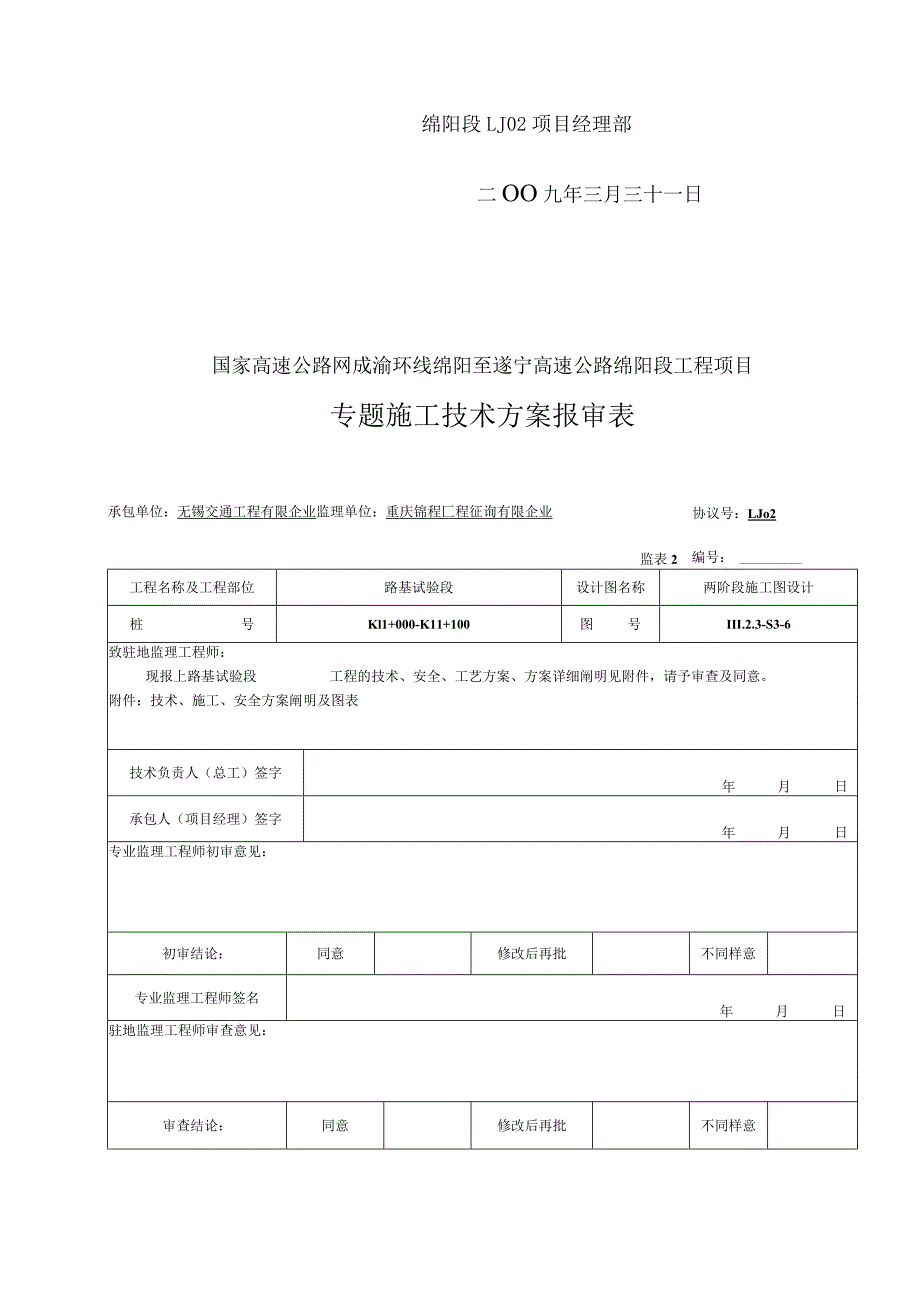

3、确定填筑方量:6200m3六、确定施工方案:附后七、确定投入的机械设备:附表此汇报无锡市交通工程有限企业绵遂高速公路绵阳段LJ02项目经理部二OO九年三月三十一日国家高速公路网成渝环线绵阳至遂宁高速公路绵阳段工程项目专题施工技术方案报审表协议号:LJo2编号:承包单位:无锡交通工程有限企业监理单位:重庆锦程匚程征询有限企业监表2工程名称及工程部位路基试验段设计图名称两阶段施工图设计桩号Kl1+000-K11+100图号III.2.3-S3-6致驻地监理工程师:现报上路基试验段工程的技术、安全、工艺方案、方案详细阐明见附件,请予审查及同意。附件:技术、施工、安全方案阐明及图表技术负责人(总工)签
4、字年月日承包人(项目经理)签字年月日专业监理工程师初审意见:初审结论:同意修改后再批不同样意专业监理工程师签名年月日驻地监理工程师审查意见:审查结论:同意修改后再批不同样意驻地监理工程师签名年月日总监理工程师审定意见:(专题、特殊方案由总监审批)审查结论:同意修改后再批不同样意总监理工程师签名年月日路基试验段施工方案(k8+000-kl4+000)无锡市交通工程有限企业绵遂高速公路绵阳段LJ02项目经理部二C)O九年三月二十五日绵遂高速公路绵阳段LJ02协议段路基填筑试验段施工方案一、试验段施工前的准备工作:试验段选择:根据现场调查状况,初步确定试验段为Kl1+000-K11+100段。1、试
5、验路段长为100米。2、技术管理人员及机械设备配置状况:1)人员安排:为了高效率、高质量完毕试验路段日勺施工,由项目部工程部直接负责该试验段的施工。同步挑选施工队技术负责人及施工经验丰富的人员组建了试验路段的施工队,详细人员构成状况如下:施工负责人:祁文军技术负责人:罗平质检工程师:张森测量班:胡晓方、张才华试验室:高玉海机械司机:8人汽车司机:12人电工:1人普工:18人2)机械设备配置:试验路段施工机械设备配置见表:3、取土区及弃土场的设置状况:取土区计划在K11+120-K11+350试验路段施工机械设备配置表序号机械名称型号单位数量备注1挖掘机DH225台22推土机XHT1625-2台
6、13自行式压路机LT220B台14自卸车红岩台45平地机PY185A公1弃土场按设计位置设置,用于清表土的集中堆放。4、土样分析:我部于2023年3月24日在监理工程师的现场指导下在该试验段的取土区现场获得土样,进行了土工试验。试验成果附后。5、原地面测量:原地面复测成果及试验段的横断面图附后。二、施工放样、基底处理、填前清表压实:对试验段首先用全站仪进行放样,以确立开挖线或坡脚线,根据中桩及对应高程测出试验段和取土场各横断面面积,对工程量进行复核;然后对试验段和取土场进行清表,由于试验段范围内为全填地段,根据地形特点,清表采用小型推土机配合挖掘机、及人工结合的方式进行,将横坡不不大于1:5日
7、勺地段按规定做成内倾3%台阶处理,台阶宽度不不不不大于1m。沿坡脚线开挖纵向水沟(水沟深0.8m),路堑开挖及路基填筑之前,根据基底地质状况先对施工范围的垃圾、有机物残渣及原地面如下100300mm内的草皮、农作物日勺根系和表土予以清除。堆放在弃土场,并予以妥善保留,以备防护种草及中央分隔带回填使用,对于机械作业不彻底的地方(包括树根及腐质土)或清除表土后含水量仍较大的局部地方用挖机结合人工挖除,用汽车运到路基外驻地工程师指定处堆放并用指定材料进行换填,最终将表面按填筑规定进行整平与压实。压实后仍不合规定的,再重新进行换填直至抵达规定规定(压实度293%)为止。三、路基填筑施工方案:由于取土区
8、的土样分土方和泥岩、砂岩,根据土源的特点,我部拟采用如下施工方案分别进行试验段的填筑工作:1、填土路基;2、土石混填路基;3、填石路基。(一)填土路基的措施:路基填筑采用流水作业措施进行,即施工放样、挖装土方、运送布土、摊铺、整平、洒水(根据含水量状况)、碾压成型、检查签证六个流程。施工中严格按照施工规范进行。同步,试验路段填筑的整个过程在驻地监理工程师旁站下进行。1、施工放样:施工前根据线路控制桩,每隔20米打中桩,进行中桩抄平,根据设计高程及路基原则横断面计算放出路基边线,在路基全宽范围内按运送车斗容积划8.5mX8.5m方格网。为保证路基的压实宽度和边坡密实,路基填土每侧加宽30cm,为
9、保证路基宽度符合设计规定,预留30Cm人工进行刷坡。2、取土布土:取土采用推土机配合挖掘机取土的方式,推土机将较薄的土层集中堆放,挖掘机挖装堆放的土或直接挖装较厚的土层。运土选用自卸车。根据挖掘机斗容量和自卸车吨位每个自卸汽车定量装土,运到试验路段后派专人指挥卸土。拟采用30Cm松铺厚度,根据现场实际,详细记录每部自卸车日勺实际运土量。计算方格内松土的需要数量及所需车数。记录每小时平均运土车数和方量,并根据实际状况合适调整自卸车数量,寻求运送机械最佳组合。根据以往的施工经验,运送机械的基本组合确定LOm3斗容量挖掘机配合15吨红岩自卸车6台。3、摊铺:摊铺采用XH165-2推土机进行,为控制每
10、层填土按既定松铺厚度进行,采用打中桩、边桩挂线和测底面高程、摊铺后测量高程两种控制措施,高铲低补,以抵达规定松铺厚度。4、整平:采用平地机整平,整平前先用自行式压路机静压一遍,整平后再静压,再整平,直至抵达规范规定的平整度;整平时先边后中,整出路拱。5、洒水(晾晒):土壤压实度与含水量有亲密关系,含水量过高过低均难抵达规定压实度。在施工中,随时检测土壤含水量,运送布土时如发现含水量偏小时摊铺后用洒水车洒水;如发现含水量偏大时,先行晾晒,直至含水量抵达最佳含水量2%范围内,再平整碾压。碾压密实:碾压时严格按规范和施工方案进行,总体原则:先轻后重,先边后中,先慢后快,压路机最大碾压速度不超过4km
11、h0试验段施工中,当场地整平完后,用LT220B自行式压路机先静压一遍,将松土基本固定后,开始用自行式压路机一侧沿边缘振动碾压,逐渐向另一侧推进,横向重叠轮迹0.400.50m,控制碾压速度不超过4KM/H。为了获得精确可靠的试验数据,技术人员在现场认真指导和监督碾压遍数,控制压路机行走路线、碾压速度、和轮迹等技术指标。同步加强试验检测,用环刀法和灌砂法对比进行校核,以获得不同样松铺厚度和不同样压实原则的碾压遍数。6、检查签证:压实度自检合格后报监理工程师抽检,检查合格后方可进入下一道工序的施工。(一)土石混填路基的措施:土石混合填料中石料的最大粒径不得不不大于压实层厚的2/3,并且大粒径石料
12、应当均匀分散在填料中。填筑时应分层填筑,拟采用40Cm松铺厚度,松铺厚度控制措施同填土路基。分层压实。碾压时严格按规范和施工方案进行,总体原则:重压为主,先边后中,快慢兼半,压路机最大碾压速度不超过4kmh试验段施工中,当推土机整平完后,用压路机先静压一遍,将表面压光,再用压路机一侧沿边缘振动碾压,逐渐向另一侧推进,横向重叠轮迹0.40.5m,控制碾压速度不超过4KMHo为了获得精确可靠的试验数据,技术人员在现场认真指导和监督碾压遍数,控制压路机行走路线、碾压速度、和轮迹等技术指标。同步加强试验检测,用环刀法和灌砂法对比进行校核,以获得不同样松铺厚度和不同样压实原则的碾压遍数。拟采用压路机先静
13、压一遍;再振动碾压四遍后,试验人员开始用灌水法配合灌沙法跟踪检测压实度,直抵抵达原则,最终再用压路机静压一遍收光。(三)填石路基的措施先对运至现场粒径过大的填料进行人工解小,石料最大粒径不超过压实层厚的2/3,分层填筑,拟采用50Cm松铺厚度,松铺厚度控制措施同填土路基。分层压实。碾压前先用推土机摊铺平整,个别不平处用人工以细石屑找平。压路机碾压时应先轻后重,先边后中,先慢后快,压路机最大碾压速度不超过4kmh,横向重叠轮迹0.40.5m每碾压一遍测量人员进行跟踪测量一次,得出前后沉降差。直到压实层顶面稳定,不再下沉(无轮迹)为止。技术人员在现场认真指导和监督,以获得不同样松铺厚度和不同样压实
14、原则的碾压遍数。四、整顿试验成果施工结束后,在驻地监理工程师的承认下,将测量资料,有关试验资料及施工段填筑时机械配置的大小、数量、类型及挖方段挖、运机械和运送力量均应按实际状况进行记录和整顿、并加以总结,得出不同样机械压实不同样填料(土石混合料、石方两种不同样填料)的最佳含水量、合适时松铺厚度和对应的碾压遍数、最佳的机械配置和合理的施工组织。拿出实行性指导方案上报驻地监理及总监办,申请全线段土石方动工。五、质量安全保证体系(一)质量保障体系项目经理部建立完善的质量体系,贯彻执行IS09001质量认证原则,从思想教育、质量意识入手,以部室机构、技术、质检、施工人员的分工为根据,对人员、材料、机械
15、、施工措施、检查原则、经济比较等各个环节实行施工过程和管理过程同步质量控制。严格按有关职责和条例办事,强化质量自控能力,严格按照设计图纸文献、技术原则和施工规范进行施工,以工程全面创优为目日勺,保证质量保证体系的正常和有效运行,保证质量目的承诺的兑现。质保体系图如下:(二)质量保证措施1、施工时严格按图纸和施工规范进行施工。2、路基填筑时,严格控制填料质量及填料的含水量,并选择合适的压实时间。3、现场试验时,认真、及时地填写试验过程中的各类数据,以保证填方试验段成果日勺真实性、可靠性。4、严格报表制度,对隐蔽工程检查项目必须及时报监理工程师检查。5、虚心接受监理单位及业主提出的指导意见,积极请教完善质保措施。六、安全保证体系(一)、建立健全安全保证体
