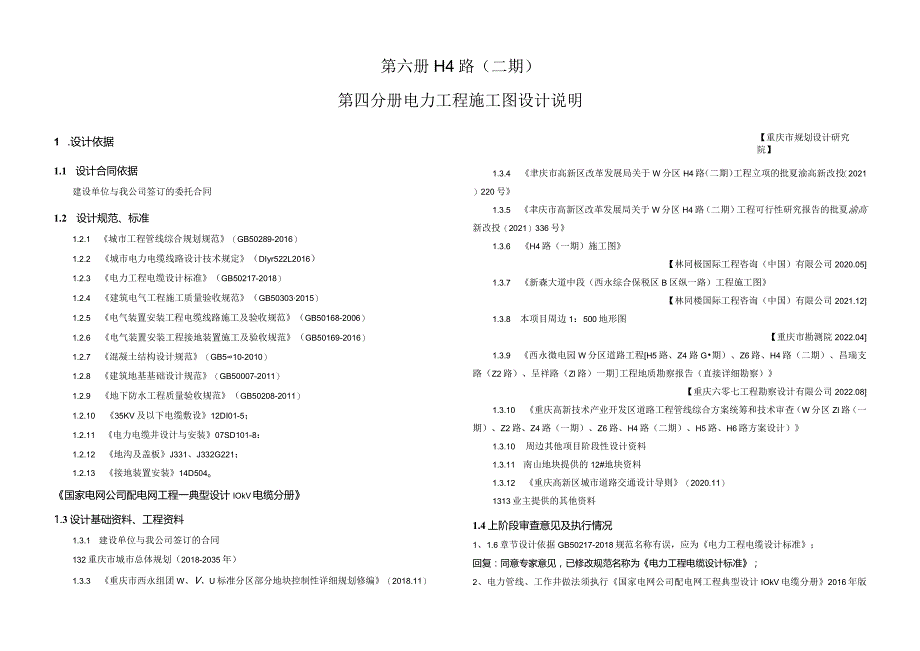

《H4路(二期)电力工程 施工图设计说明.docx》由会员分享,可在线阅读,更多相关《H4路(二期)电力工程 施工图设计说明.docx(11页珍藏版)》请在第壹文秘上搜索。
1、第六册H4路(二期)第四分册电力工程施工图设计说明1 .设计依据1.1 设计合同依据建设单位与我公司签订的委托合同1.2 设计规范、标准1.2.1 城市工程管线综合规划规范(GB50289-2016)1.2.2 城市电力电缆线路设计技术规定(DIyr522L2016)1.2.3 电力工程电缆设计标准(GB50217-2018)1.2.4 建筑电气工程施工质量验收规范(GB503032015)1.2.5 电气装置安装工程电缆线路施工及验收规范(GB50168-2006)1.2.6 电气装置安装工程接地装置施工及验收规范(GB50169-2016)1.2.7 混凝土结构设计规范(GB510-201
2、0)1.2.8 建筑地基基础设计规范(GB50007-2011)1.2.9 地下防水工程质量验收规范(GB50208-2011)1.2.10 35KV及以下电缆敷设12DI01-5;1.2.11 电力电缆井设计与安装07SD101-8:1.2.12 地沟及盖板J331、J332G221;1.2.13 接地装置安装14D504o国家电网公司配电网工程一典型设计IOkV电缆分册1.3设计基础资料、工程资料1.3.1 建设单位与我公司签订的合同132重庆市城市总体规划(2018-2035年)1.3.3 重庆市西永组团W、V、U标准分区部分地块控制性详细规划修编(2018.11)【重庆市规划设计研究院
3、】1.3.4 聿庆市高新区改革发展局关于W分区H4路(二期)工程立项的批夏渝高新改投(2021)220号1.3.5 聿庆市高新区改革发展局关于W分区H4路(二期)工程可行性研究报告的批夏渝高新改投(2021)336号1.3.6 H4路(一期)施工图【林同极国际工程咨询(中国)有限公司2020.051.3.7 新森大道中段(西永综合保税区B区纵一路)工程施工图【林同楼国际工程咨询(中国)有限公司2021.121.3.8 本项目周边1:500地形图【重庆市勘测院2022.041.3.9 西永微电园W分区道路工程H5路、Z4路G期)、Z6路、H4路(二期)、昌瑞支路(Z2路)、呈祥路(Zl路)一期工
4、程地质勘察报告(直接详细勘察)【重庆六零七工程勘察设计有限公司2022.081.3.10 重庆高新技术产业开发区道路工程管线综合方案统筹和技术审查(W分区Zl路(一期)、Z2路、Z4路(一期)、Z6路、H4路(二期)、H5路、H6路方案设计)1.3.10 周边其他项目阶段性设计资料1.3.11 南山地块提供的12#地块资料1.3.12 重庆高新区城市道路交通设计导则(2020.11)1313业主提供的其他资料1.4上阶段审查意见及执行情况1、1.6章节设计依据GB50217-2018规范名称有误,应为电力工程电缆设计标准;回复:同意专家意见,已修改规范名称为电力工程电缆设计标准;2、电力管线、

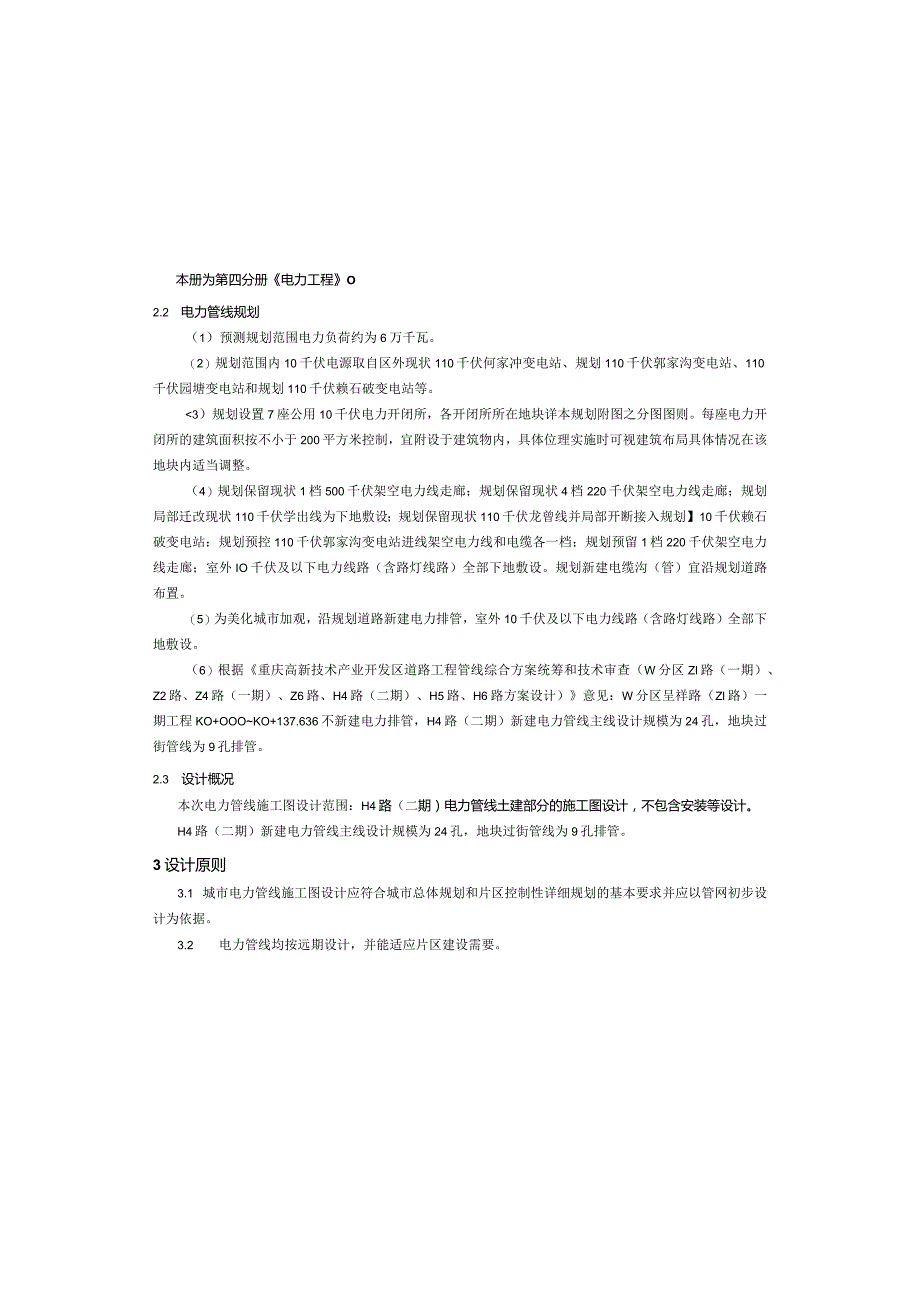

5、工作井做法须执行国家电网公司配电网工程典型设计IOkV电缆分册2016年版的要求:本册为第四分册电力工程O2.2 电力管线规划(1)预测规划范围电力负荷约为6万千瓦。(2)规划范围内10千伏电源取自区外现状110千伏何家冲变电站、规划110千伏郭家沟变电站、110千伏园塘变电站和规划110千伏赖石破变电站等。3)规划设置7座公用10千伏电力开闭所,各开闭所所在地块详本规划附图之分图图则。每座电力开闭所的建筑面积按不小于200平方米控制,宜附设于建筑物内,具体位理实施时可视建筑布局具体情况在该地块内适当调整。(4)规划保留现状1档500千伏架空电力线走廊;规划保留现状4档220千伏架空电力线走廊
6、;规划局部迁改现状110千伏学出线为下地敷设;规划保留现状110千伏龙曾线并局部开断接入规划】10千伏赖石破变电站:规划预控110千伏郭家沟变电站进线架空电力线和电缆各一档;规划预留1档220千伏架空电力线走廊;室外IO千伏及以下电力线路(含路灯线路)全部下地敷设。规划新建电缆沟(管)宜沿规划道路布置。(5)为美化城市加观,沿规划道路新建电力排管,室外10千伏及以下电力线路(含路灯线路)全部下地敷设。(6)根据重庆高新技术产业开发区道路工程管线综合方案统筹和技术审查(W分区Zl路(一期)、Z2路、Z4路(一期)、Z6路、H4路(二期)、H5路、H6路方案设计)意见:W分区呈祥路(Zl路)一期工
7、程KO+OOOKO+137.636不新建电力排管,H4路(二期)新建电力管线主线设计规模为24孔,地块过街管线为9孔排管。2.3 设计概况本次电力管线施工图设计范围:H4路(二期)电力管线土建部分的施工图设计,不包含安装等设计。H4路(二期)新建电力管线主线设计规模为24孔,地块过街管线为9孔排管。3设计原则3.1 城市电力管线施工图设计应符合城市总体规划和片区控制性详细规划的基本要求并应以管网初步设计为依据。3.2 电力管线均按远期设计,并能适应片区建设需要。3.3 新建管网充分考虑区域管线现状及地块建设的情况,结合地块建设规划,在管道断面、平面布置、高程布置上适应功能的需要和地块使用的可能
8、性、便利性。回复:同意专家意见,电力管线、工作并做法执行国家电网公司配电网工程典型设计IokV电缆分册2016年版的要求I在设计标准中补充.6、落实22OkV高压架空线迁改方案,架空线处的灯杆,应考虑高压线线宽因素,应采取避让高压架空线、保护净距的措施;城市工程管线综合规划规范GB50289-20165.0.8;5.0.9;城市配电网规划设计规范GB50613-20106.1.2条关于架空线与其他建构筑物之间的最小水平净距的规定。回复:本次设计H4路(二期)范围,在桩号K0+185K0+198范围内有22OkV高压线穿过,高压线线高与路面设计标高净空为10.326m,高压线线高与路面距离符合H
9、l0kV750kV架空输电线路设计规范(GB505452010)要求,不满足重庆市城市规划管理技术规定18m的净空要求。已与相关产权单位沟通,在后期实施中过程中对铁塔改迁,并提升线高.改迁后220kV走向在桩号K0+188.934与本次设计道路相交,高压线线高与路面设计标高净空218m,满足相关净空要求.2.工程概况2.1 基本概况W分区道路网呈网格状,形成本片区“七纵十横”的路网结构,七纵自西向东依次是新森大道、呈洋路(Z】路)、昌瑞支路(Z2路)、Z3路、Z4路、Z5路、Z6路,十一横从北往南依次是2号路、昌林路(Hl路)、欣祥二路(H2路)、欣祥一路(H3路)、H4路、H5路、昌瑞支路(
10、H6路)、H7路、坪山大道、智通路(H8路)、H9路。根据建设单位进度安排,本次设计为H4路(二期)。本次设计H4路(二期),设计起点为K0+000.000,设计终点为KO+32O.OOO,全长320m。H4路(二期)道路等级为城市次干路,设计时速40kmk其中K0+000.000K0+213.530段为双向四车道,道路标准路幅宽度为22m;K0213.53(-320.000段为双向五车道,标准路幅宽度25m。桥梁设计起点为K0+159.045,设计终点为K0+184.565。桥梁长度为25.52m。本次施工图设计主要内容包括:道路工程、交通工程、给排水工程、电力工程、照明工程、海绵工程。本册
11、为第四分册,共八分册。分别为第一分册道路及结构工程,第二分册桥梁工程,第三分册排水工程,第四分册电力工程,第五分册照明工程,第六分册交通工程,第七分册海绵城市专篇,第八分册轨道专篇。(4)电力排管应设置纵向排水坡度,不宜小于0.3%坡向电力工作井。(5)电力排管管径不小于电缆外径的1.5倍,每根管子只穿一根电缆,电力排管尽可能做成直线。6)具体详见本册电力排管断面图。执行标准电力电缆用导管技术条件第3部分:氯化聚氯乙烯及硬聚氯乙烯塑料电缆导管(DIJT802.3-2007)。施工单位实施前,须取得电力部门认可后方可采购。8)电力排管的两端口应采取防止损伤电缆的处理措施。(9)电缆在任何敷设方式
12、及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。表4/电力电缆弯曲最小半径电缆类别3芯单芯交联聚乙烯绝缘电力电缆266kvI5D20D35kvIOD12D聚家乙烯绝缘电力电缆0.4kvIODIOD注,衰中D为电缆外径.4.3工作并(I)每座电力工作井的底板应设有500x500x500集水坑,向集水坑的泄水坡度不小于0.5%,集水坑内设置一根110UPVC排水管与就近的雨水井相连;如果就近的雨水井底高于电缆井底,在电缆管下用110UPVC排水管与低处电缆井连通便于排出电缆井内积水,排水管道坡度按1.5%安装。(2)每座电力工作
13、井的两侧除需预埋供安装立柱支架等铁件外,在顶板和底板以及于排管接口部位,还需预埋供吊装电缆用的吊环以及供电缆敷设施工所需的拉环。(3)每座电力工作井外侧设一组(4根)长2.5米的L50x5镀锌角钢作接地体,在工作井四周均匀接地。(4)安装在电力工作井内的金属构件采用-50x5镀锌扁钢与接地体连接,要求接地电阻不大于10欧姆。(5)电力工作井两侧的插管孔口应封堵。(6)本设计检查井井盖均采用非标预制盖板,盖板适用于人行道上,禁止机动车在电力检查井盅板上停留,检查井盖板应在保护板上层印制醒目的“国家电力”的球形标志,直径为20cm,位置在盖板表面中央,颜色采用艳绿色且具备防腐功能。3.4 电力管线
14、设计注意技术性与经济性相结合。3.5 电力管线的平面、高程布置充分考虑各种城市管线的敷设走廊,在考虑经济性的同时预留足够的空间,确保各种管线均具备可实施性。4电力管线土建工程设计4.1 管廊设计设计考虑电力排管具有美观、安全、防盗等优点,设计范围内IOkV及其以下电力管线均采用排管形式。(1)本次设计H4路(二期)全段北侧人行道宽均为3.035m,电力排管单侧布置于北侧人行道下,管中心距离路缘石1.5m。详见(H4(二期)综合管网标准横断面图(一)(二)。(2)本次设计考虑现状规模及远期发展预留,本工程电力主线设置24孔电力排管,地块预留暂定9孔。(3)管线位置根据综合管网给定的断面布置位置和
15、平面布置进行施工图设计,建设单位根据电网远期规划电缆根数并征求电力部门意见共同确定,按实际需求进行电缆沟规格和地块过街孔数的变动,如需变动,请及时与我院联系。电力管网的容量和管位需经管线单位和规划部门同意审批后方可实施。(4)电力管网容量和管位若与规划不符时,不可盲目施工,应及时通知设计单位,并实施时按规划要求调整,保证与规划和综合管网设计一致。(5)桥梁段敷设电力管道时,建议每隔5m采用C25素混凝土带浇筑固定。(6)本次电力设计范围内,在相交规划道路预留工作并以便电力线路联通。4.2 电力排管(I)电力排管在终端、分支处、敷设方向及标高变化处设置电力工作井。(2) 一般情况下,电力排管在人行道下覆土(管顶至路面)不小于LO米,电缆排管过街管顶距道路路面不小于1.2m。电缆管在施工时沟底平整,电缆管的中心间距大于0.25米,多层电缆管间隔1.5米安装管卡一组,电缆管层间中心间距0.22米,用C20混凝土包封,管卡尺寸以实际排管尺寸为准。(3)电力排管沿线预埋1根-50x5热热镀锌扁钢,在工作井内与热镀锌角钢
