广场铺装工程技术交底记录大全.docx

上传人:p** 文档编号:847569 上传时间:2024-03-16 格式:DOCX 页数:7 大小:22.62KB
下载 相关 举报
广场铺装工程技术交底记录大全.docx_第1页
第1页 / 共7页
广场铺装工程技术交底记录大全.docx_第2页
第2页 / 共7页
广场铺装工程技术交底记录大全.docx_第3页
第3页 / 共7页
广场铺装工程技术交底记录大全.docx_第4页
第4页 / 共7页
广场铺装工程技术交底记录大全.docx_第5页
第5页 / 共7页
广场铺装工程技术交底记录大全.docx_第6页
第6页 / 共7页
广场铺装工程技术交底记录大全.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《广场铺装工程技术交底记录大全.docx》由会员分享,可在线阅读,更多相关《广场铺装工程技术交底记录大全.docx(7页珍藏版)》请在第壹文秘上搜索。

1、市政工程技术交底-广场铺装1适用范围适用于大型天然石材、人工合成石材砖广场铺装工程。2施工准备2.1 材料要求1 .石材应有产品合格证明,其品种、规格、技术等级、光泽度、外观质量应符合国家有关标准的规定,并满足设计要求。2 .水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进展取样复试。其质量必须符合国家现行标准?硅酸盐水泥、普通硅酸盐水泥?(GB175)等的规定。当对水泥质量有疑心或水泥出厂超过3个月时,在使用前必须进展复试,并按复试结果使用。不同品种的水泥不得混合使用。3 .砂:水泥砂浆用过8mm孔径筛子的粗砂或中砂,其含

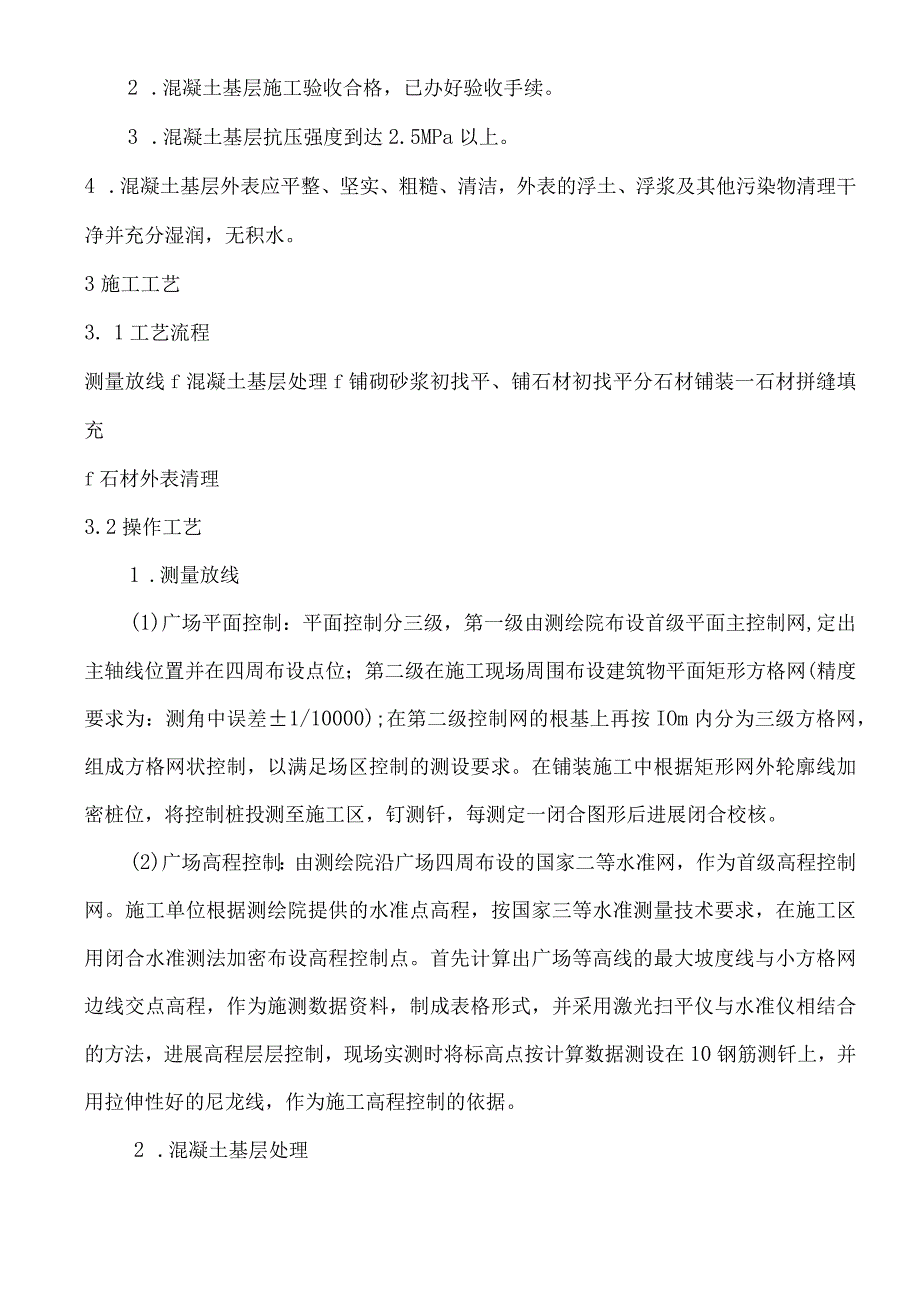

2、泥量不应大于3%,其质量应符合国家有关规定。灌浆用过2mm孔径筛子的细砂。4 .水:宜采用饮用水,当采用其他水源时,应按有关标准对其进展化验,确认合格后使用。2.2 机具设备1 .机械:砂浆搅拌机、叉车等。2 .工具:手推车、铁抹子、木抹子、靠尺、浆壶、半截桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢契子、铁钩子、砂轮锯,刮杠、大铁锤、橡胶垫等。2. 3作业条件1 .石材进场后,已对品种、规格、数量等按设计要求进展详细核对,并对有裂纹、缺棱、掉角、有色差和外表有缺陷的石材进展剔除。石材下垫方木堆码整齐。2 .混凝土基层施工验收合格,已办好验收手续。3 .混凝土基层抗压强度到达2.5

3、MPa以上。4 .混凝土基层外表应平整、坚实、粗糙、清洁,外表的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。3施工工艺3. 1工艺流程测量放线f混凝土基层处理f铺砌砂浆初找平、铺石材初找平分石材铺装一石材拼缝填充f石材外表清理3.2操作工艺1 .测量放线(1)广场平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设建筑物平面矩形方格网(精度要求为:测角中误差1/10000);在第二级控制网的根基上再按IOm内分为三级方格网,组成方格网状控制,以满足场区控制的测设要求。在铺装施工中根据矩形网外轮廓线加密桩位,将控制桩投测至施

4、工区,钉测钎,每测定一闭合图形后进展闭合校核。(2)广场高程控制:由测绘院沿广场四周布设的国家二等水准网,作为首级高程控制网。施工单位根据测绘院提供的水准点高程,按国家三等水准测量技术要求,在施工区用闭合水准测法加密布设高程控制点。首先计算出广场等高线的最大坡度线与小方格网边线交点高程,作为施测数据资料,制成表格形式,并采用激光扫平仪与水准仪相结合的方法,进展高程层层控制,现场实测时将标高点按计算数据测设在10钢筋测钎上,并用拉伸性好的尼龙线,作为施工高程控制的依据。2 .混凝土基层处理用钢丝刷和洗涤剂将粘结在混凝土基层外表的砂浆和油污去除干净。3 .铺砌砂浆初找平、铺石材初找平石材铺装应根据

5、广场平面网格控制图中的编号、图案,在十字控制线交点开场铺装。先将混凝土基层用喷壶洒水湿润,刷一层水灰比为0.40.5的素水泥浆,不宜刷的面积过大,随铺砂浆随刷。根据石材水平线确定结合层砂浆厚度,砂浆的厚度一般高出石材底标高10三20111左右,结合层砂浆一般采用1:21:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后将石材初就位,然后试夯石材至设计高程。如通过试夯发现砂浆的厚度过大,那么抬起石材调整砂浆的厚度。4 .石材铺装在初找平的干硬性砂浆上,满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),然后安放石材,安放时四角同时下落,石材安放后调整石材位置,用大锤(要求在石材

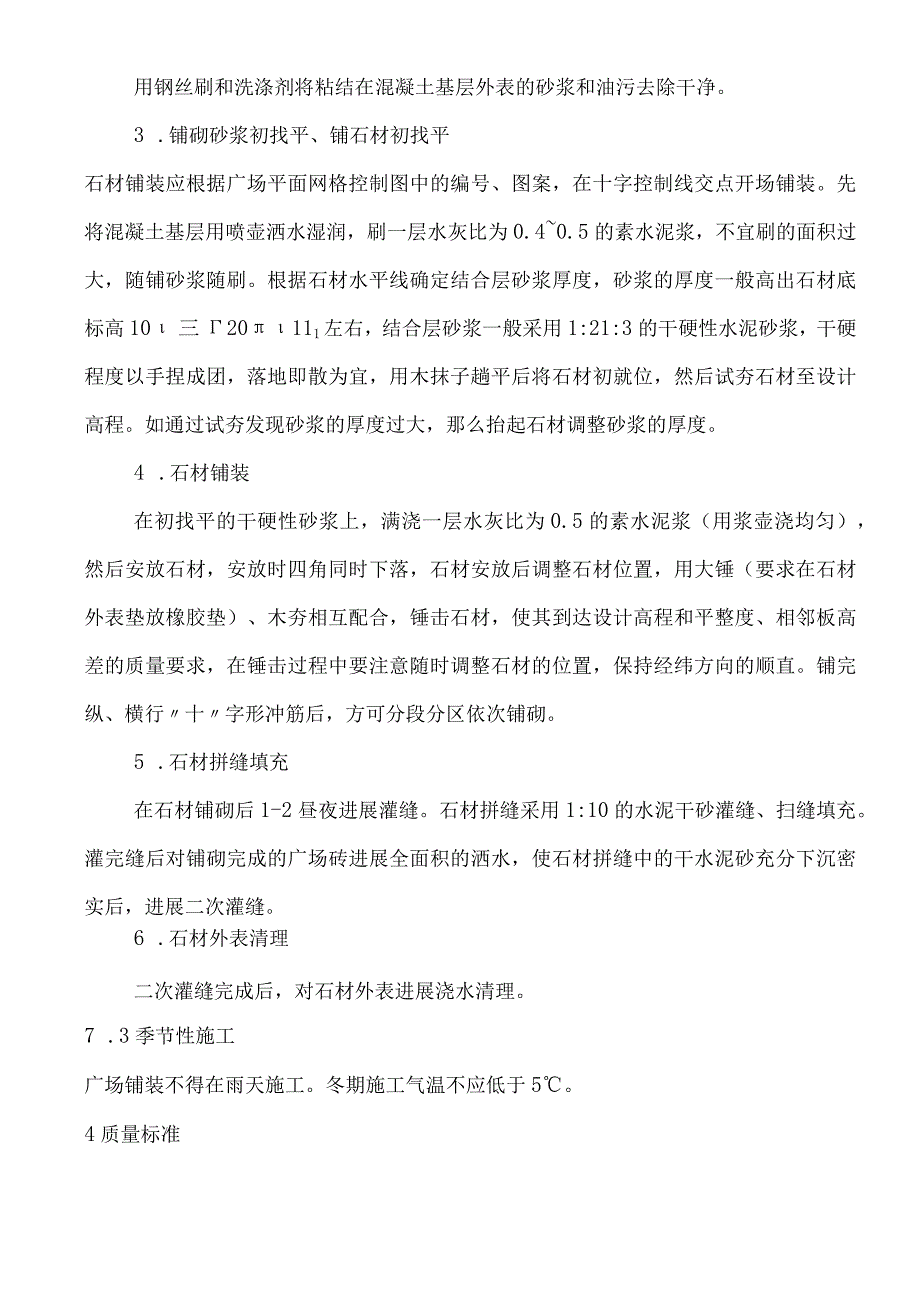

6、外表垫放橡胶垫)、木夯相互配合,锤击石材,使其到达设计高程和平整度、相邻板高差的质量要求,在锤击过程中要注意随时调整石材的位置,保持经纬方向的顺直。铺完纵、横行十字形冲筋后,方可分段分区依次铺砌。5 .石材拼缝填充在石材铺砌后1-2昼夜进展灌缝。石材拼缝采用1:10的水泥干砂灌缝、扫缝填充。灌完缝后对铺砌完成的广场砖进展全面积的洒水,使石材拼缝中的干水泥砂充分下沉密实后,进展二次灌缝。6 .石材外表清理二次灌缝完成后,对石材外表进展浇水清理。7 .3季节性施工广场铺装不得在雨天施工。冬期施工气温不应低于5。4质量标准8 .1基本要求1 .石材品种、规格符合设计要求和有关施工标准的规定。2 .水

7、泥砂浆配合比,必须符合设计要求和有关施工标准的规定。3 .石材面层与下一层结合严密,铺砌平整稳固,不得有翘动现象;砂浆及灌缝饱满,缝隙一致。4 .铺砌面层与构造物应顺接,不得有反坡、积水现象。4. 2实测工程及允许偏差见表l-59o表1-59实测工程及允许偏差项次检查工程规定至或允许偏差mm检查频率检验方法范围点数1平整度320m1用3m直尺和塞尺连续量取2尺取最大值2宽度不小于设计值每座4用钢尺或测距仪量测3相邻块高差220m2用钢尺量4点取较大值4横坡0.5%20m1用水准仪测量5纵缝直顺度540m1拉20m小线量3点取最大值6横缝直顺度520m1拉20m小线量3点取最大值7缝宽2100m

8、21用钢尺量3点取最大值8高程10100m24用水准仪测量9井框与路面高差3每座4十字法用塞尺量最大值4.3外观鉴定无裂纹、无缺棱、无掉角、无色差,外表整洁美观,砌缝直顺,面层颜色过渡自然、协调。5成品保护5.1 石材装卸使用小型叉车时应有专人指挥,轻起轻放。5. 2单块石材需4人用钢丝绳或双股铁丝进展抬运,钢丝绳与石材接触的边角应加设等边角钢或木板对石材进展保护。5.3 夯击石材时,石材外表需铺垫橡胶块或废旧轮胎,以防止夯击过程中对石材造成的破坏。5.4 石材铺砌完成后3d内,严禁任何车辆在石材外表上行驶与施工作业,防止损坏石材外表。5.5 铺砌石材过程中,应随铺随用干布擦净石材外表的水泥浆

9、痕迹。6应注意的质量问题6.1 为防止出现石材尺寸超标准、缺棱掉角及色差质量问题,应加强石材出厂检验、进场复验、铺装过程检验制度。6.2 为防止铺垫干硬性砂浆不密实,局部不平整,应采用小刮杠刮平。6.3 为防止石材裂纹的发生,夯击石材时应垫橡胶块或防止夯击力度过大。6.4 为防止相邻石材出现错台、高差超标,应严格控制石材砂浆虚铺厚度及石材夯击次数。6.5 为防止石材灌缝不密实,应保证水泥干砂浆填缝饱满,充分洒水,并进展二次灌缝。7环境、职业安康安全管理措施7.1环境管理措施1 .使用现场搅拌站时,应设置污水处理设施。污水未经处理不得随意排放。2 .大风天严禁筛制砂料,对施工用砂料、散装水泥要采

10、取封闭遮盖措施,不得露天存放。3 .施工现场使用或维修机械时,应有防滴漏油措施,对废弃的棉丝(布)等应集中回收,严禁随意丢弃或燃烧处理,防止污染周围环境。7.2职业安康安全管理措施1 .铺石材时应稳拿稳放,待石块摆放平稳前方可松手,操作人员应戴防护手套。2 .人工搬运石材时,作业人员应协调配合,动作一致。3 .搅拌机料斗下严禁有人,不得用手搬转拌合筒或将工具伸人筒里扒砂浆。4 .施工机械的各类防护装置齐全,并由专人操作。5 .现场配电线路不得有老化漏电现象,电缆走向应设专用支架,穿越道路处要有保护。6 .移动式机械设备及手持式电开工具配漏电保护器;漏电保护器合格、可靠;各种机具金属外壳均需接零保护。7.夜间施工照明选用投光灯,并有防雨、雪措施。二、施工工艺2、操作工艺以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系。基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。弹线:为了检查和控制花岗岩板块的位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
