P6抗渗混凝土施工专项方案.doc

上传人:d*** 文档编号:947237 上传时间:2024-05-13 格式:DOC 页数:5 大小:22.72KB
下载 相关 举报
P6抗渗混凝土施工专项方案.doc_第1页
第1页 / 共5页
P6抗渗混凝土施工专项方案.doc_第2页
第2页 / 共5页
P6抗渗混凝土施工专项方案.doc_第3页
第3页 / 共5页
P6抗渗混凝土施工专项方案.doc_第4页
第4页 / 共5页
P6抗渗混凝土施工专项方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《P6抗渗混凝土施工专项方案.doc》由会员分享,可在线阅读,更多相关《P6抗渗混凝土施工专项方案.doc(5页珍藏版)》请在第壹文秘上搜索。

1、某某升隆食品有限公司1#厂房及综合楼工程P6抗渗混凝土施工专项方案漳州升隆食品有限公司1#厂房及综合楼工程P6抗渗混凝土施工专项方案一、工程概况:1、工程名称:某某升隆食品有限公司1#厂房及综合楼工程2、建设规模:综合楼建筑面积3103.4m2;结构类型:框架结构,地上建筑层数为5层,建筑总高度为18.6m;1#厂房建筑总面积:9533.9m2,建筑层数为3层,建筑总高度:17.2m。施工单位:X市明宏建筑工程有限公司二、结构部位:本工程屋面及其上面的水箱采用密实砼C25,抗渗等级P6。三、对原材料的要求细骨料除了要满足一般要求外,也应该用较大粒径的中粗沙,细度模数以2.52.8mm 为宜,以

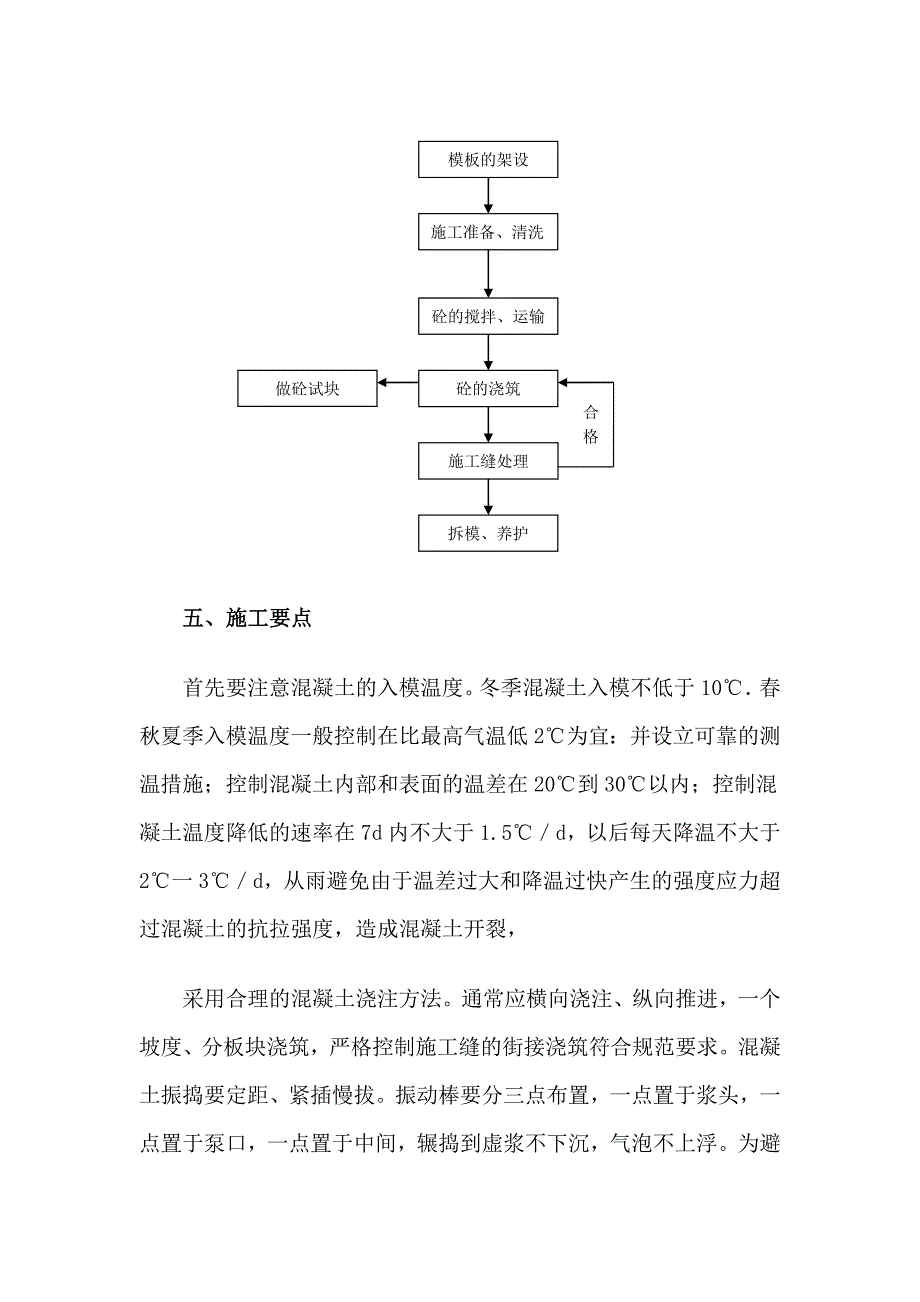

2、减少水泥及水的用量,降低水化热提高混凝土的抗渗性能。外加材料。一般混凝土中掺加适量的UEA 膨胀剂(812),或者HE 防水剂(410)。以起到微膨胀作用,从而调节收缩变形产生的混凝土裂缝。另外为避免混凝土裂缝的出现,通常要掺加水泥重量0.53的缓凝剂,以调节混凝土的凝结时间;为减少混凝土的用水量,一般要掺加适量的减水剂。四、施工工艺流程:模板的架设施工准备、清洗拆模、养护做砼试块施工缝处理砼的浇筑砼的搅拌、运输合格五、施工要点首先要注意混凝土的入模温度。冬季混凝土入模不低于10春秋夏季入模温度一般控制在比最高气温低2为宜:并设立可靠的测温措施;控制混凝土内部和表面的温差在20到30以内;控制

3、混凝土温度降低的速率在7d内不大于1.5d,以后每天降温不大于2一3d,从雨避免由于温差过大和降温过快产生的强度应力超过混凝土的抗拉强度,造成混凝土开裂,采用合理的混凝土浇注方法。通常应横向浇注、纵向推进,一个坡度、分板块浇筑,严格控制施工缝的街接浇筑符合规范要求。混凝土振捣要定距、紧插慢拔。振动棒要分三点布置,一点置于浆头,一点置于泵口,一点置于中间,辗捣到虚浆不下沉,气泡不上浮。为避免漏振现象的发生:最好要进行一次复振,但是也要注意避免过振造成混凝土离析,振捣时间一般以15 s为宜。要加强混凝土面控制,一般混凝土浇到设计标高后,用刮杠刮平,木抹子第一遍搓平,在初凝后终凝前进行第二遍收面。从

4、而避免混凝土的脱水干裂。要加强混凝土的保湿保温养护。通常要求混凝土初凝后12小时以内要开始养护,及时覆盖塑料薄膜或者喷刷养护液以保湿,覆盖草毡或麻袋以保温。春冬季节一般带模养护以5d为宜,夏季带模养护时间要适当缩短,以23d为宜,并且模板外加盖麻袋或草毡,洒水养护。一般抗渗混凝土养护时间不少于14d。泌水处理的方法。在混凝土垫层上要设置0.5-2的排水坡度,为避免混凝土泌水在构件内部产生的渗水通道,混凝土通常要进行复振。六、养护屋面抗渗砼保温措施采用二层塑料薄膜,二层草包覆盖,并浇水养护。覆盖工作必须严格认真落实,薄膜幅边之间搭接宽度不少于10CM,草包之间连口拼紧,养护期间浇水视季节及气温具体情况而定。底板养护时间不得少于14天。同时加强测温和温度监测与管理,实行信息化施工,控制混凝土内外温差在25度以内。屋面抗渗砼底板不得过早拆模,拆模时砼强度必须达到设计强度的80%,且不少于2周,并应浇水加强养护。拆模前应使抗渗砼一直保持湿润状态,拆模后应继续浇水养护2周。养护其间砼班子设专职养护工,负责屋面板的养护工作。项目经理部施工人员应经常性的检查其养护工作,同时做好成品保护工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
