QD-15-24采暖与通风工程施工管理规程.doc

上传人:d*** 文档编号:947286 上传时间:2024-05-13 格式:DOC 页数:3 大小:21KB
下载 相关 举报
QD-15-24采暖与通风工程施工管理规程.doc_第1页
第1页 / 共3页
QD-15-24采暖与通风工程施工管理规程.doc_第2页
第2页 / 共3页
QD-15-24采暖与通风工程施工管理规程.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《QD-15-24采暖与通风工程施工管理规程.doc》由会员分享,可在线阅读,更多相关《QD-15-24采暖与通风工程施工管理规程.doc(3页珍藏版)》请在第壹文秘上搜索。

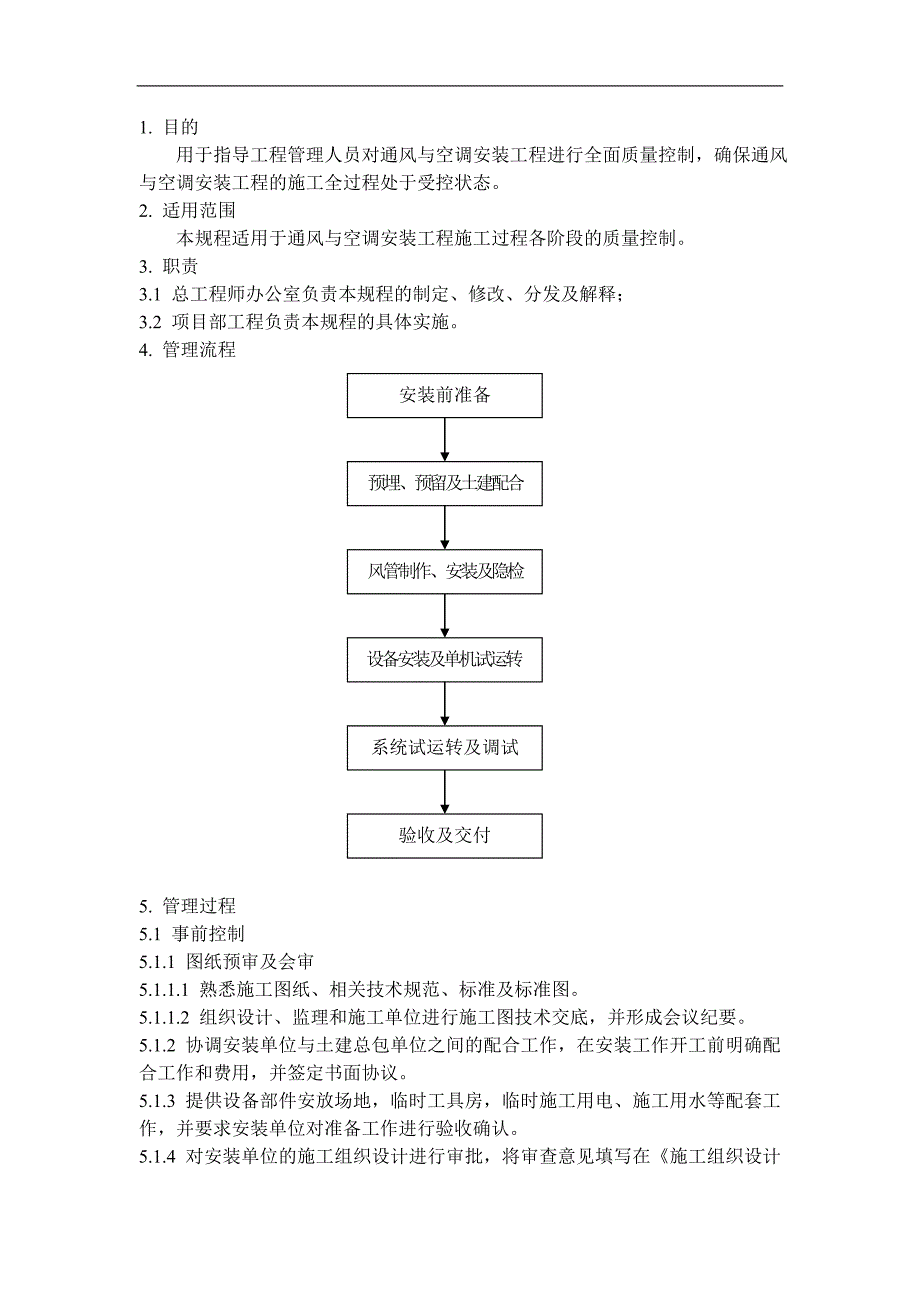

1、1. 目的 用于指导工程管理人员对通风与空调安装工程进行全面质量控制,确保通风与空调安装工程的施工全过程处于受控状态。2. 适用范围 本规程适用于通风与空调安装工程施工过程各阶段的质量控制。3. 职责3.1 总工程师办公室负责本规程的制定、修改、分发及解释;3.2 项目部工程负责本规程的具体实施。4. 管理流程安装前准备预埋、预留及土建配合风管制作、安装及隐检设备安装及单机试运转系统试运转及调试验收及交付5. 管理过程5.1 事前控制5.1.1 图纸预审及会审5.1.1.1 熟悉施工图纸、相关技术规范、标准及标准图。5.1.1.2 组织设计、监理和施工单位进行施工图技术交底,并形成会议纪要。5

2、.1.2 协调安装单位与土建总包单位之间的配合工作,在安装工作开工前明确配合工作和费用,并签定书面协议。5.1.3 提供设备部件安放场地,临时工具房,临时施工用电、施工用水等配套工作,并要求安装单位对准备工作进行验收确认。5.1.4 对安装单位的施工组织设计进行审批,将审查意见填写在施工组织设计审批表上,以书面形式反馈给安装单位,对组织设计中不合理及错误之处,必须要求安装单位及时组织修改,并重新报审。5.1.5 确定大型设备吊装就位移动路线。5.1.6 了解施工单位人员的素质和施工经验,审查施工单位质量保证体系。工程中使用新材料,新工艺时,施工人员须进行必要的培训后才能上岗操作。不能满足要求时

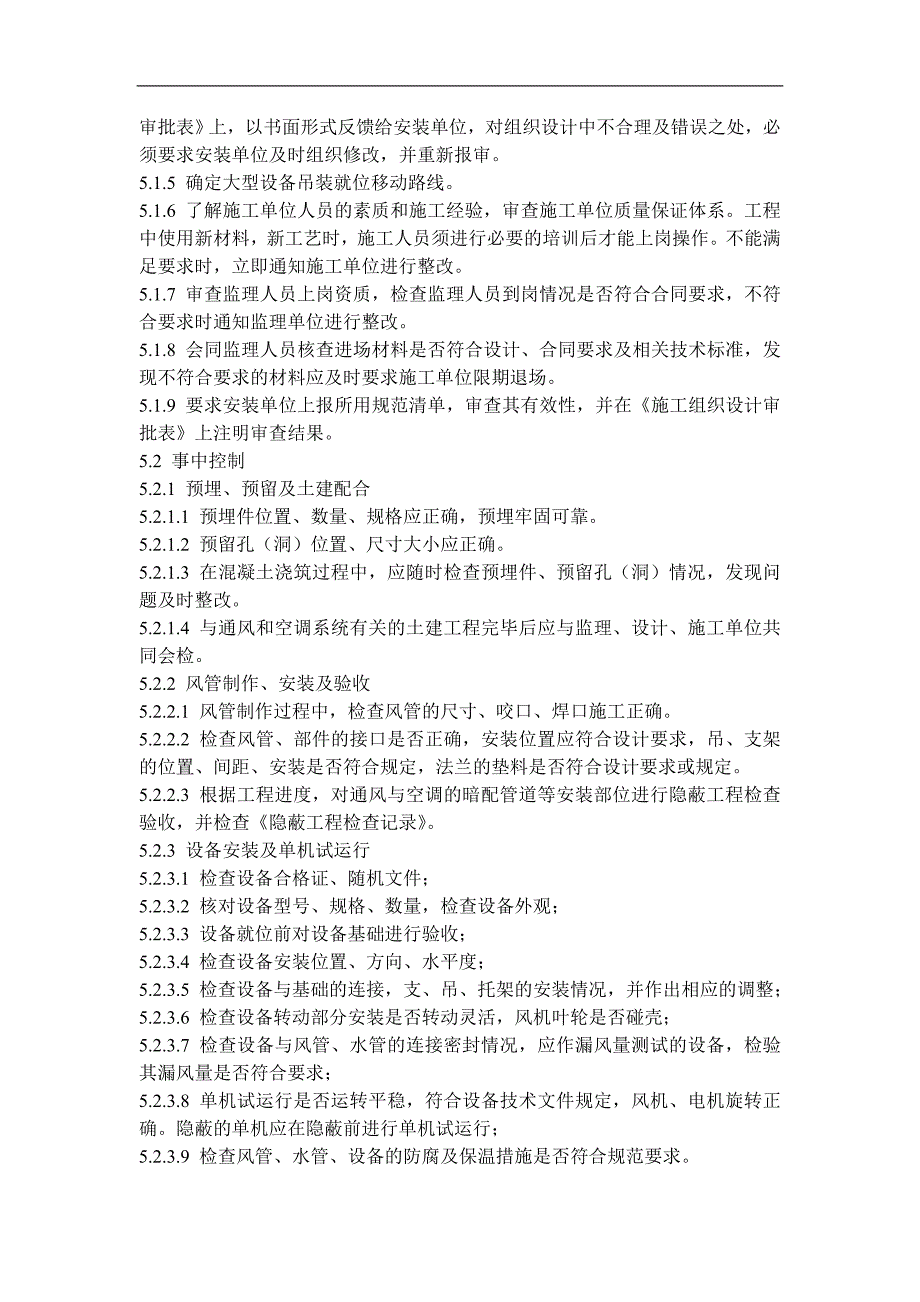

3、,立即通知施工单位进行整改。5.1.7 审查监理人员上岗资质,检查监理人员到岗情况是否符合合同要求,不符合要求时通知监理单位进行整改。5.1.8 会同监理人员核查进场材料是否符合设计、合同要求及相关技术标准,发现不符合要求的材料应及时要求施工单位限期退场。5.1.9 要求安装单位上报所用规范清单,审查其有效性,并在施工组织设计审批表上注明审查结果。5.2 事中控制5.2.1 预埋、预留及土建配合5.2.1.1 预埋件位置、数量、规格应正确,预埋牢固可靠。5.2.1.2 预留孔(洞)位置、尺寸大小应正确。5.2.1.3 在混凝土浇筑过程中,应随时检查预埋件、预留孔(洞)情况,发现问题及时整改。5

4、.2.1.4 与通风和空调系统有关的土建工程完毕后应与监理、设计、施工单位共同会检。5.2.2 风管制作、安装及验收5.2.2.1 风管制作过程中,检查风管的尺寸、咬口、焊口施工正确。5.2.2.2 检查风管、部件的接口是否正确,安装位置应符合设计要求,吊、支架的位置、间距、安装是否符合规定,法兰的垫料是否符合设计要求或规定。5.2.2.3 根据工程进度,对通风与空调的暗配管道等安装部位进行隐蔽工程检查验收,并检查隐蔽工程检查记录。5.2.3 设备安装及单机试运行5.2.3.1 检查设备合格证、随机文件;5.2.3.2 核对设备型号、规格、数量,检查设备外观;5.2.3.3 设备就位前对设备基

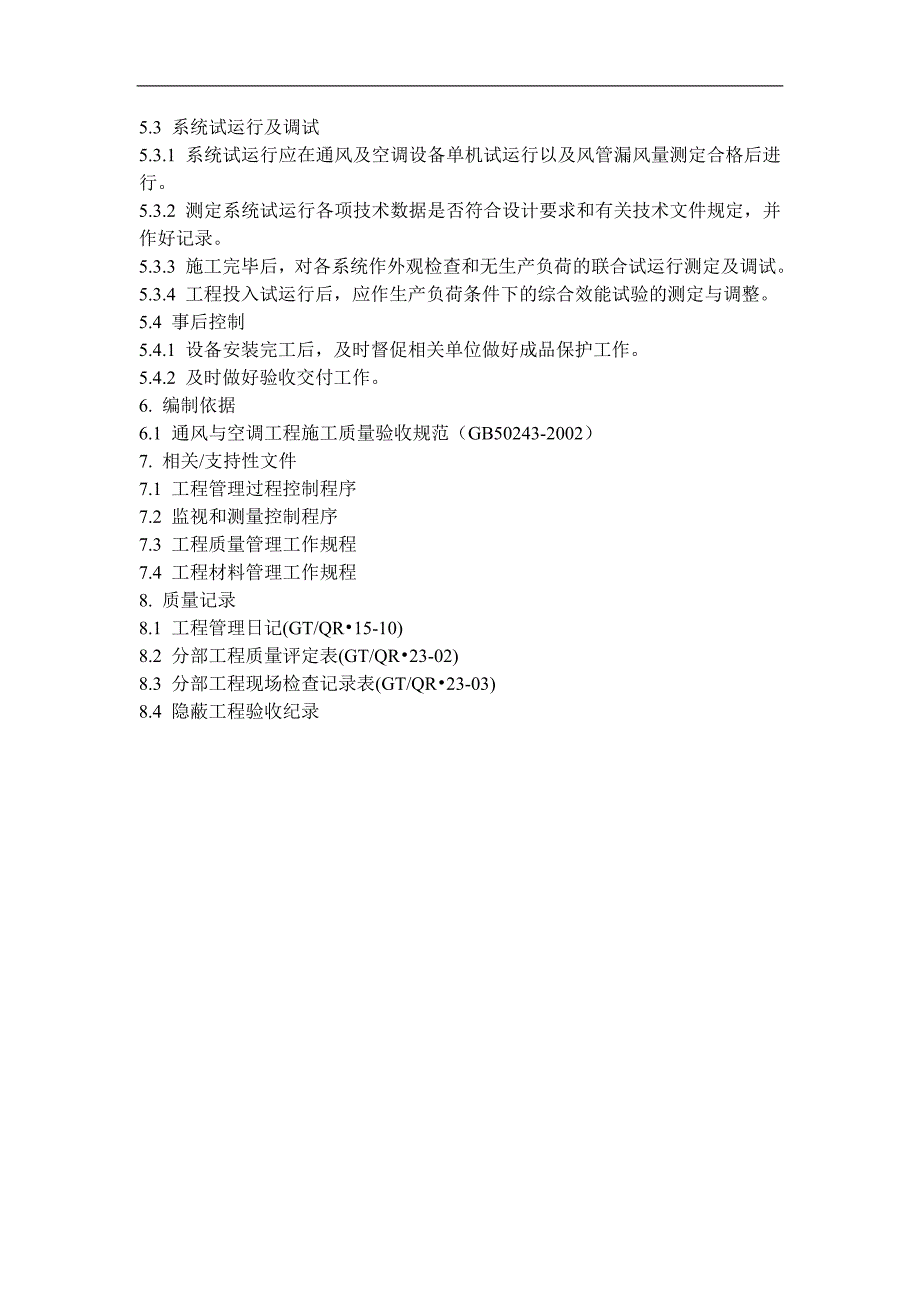

5、础进行验收;5.2.3.4 检查设备安装位置、方向、水平度;5.2.3.5 检查设备与基础的连接,支、吊、托架的安装情况,并作出相应的调整;5.2.3.6 检查设备转动部分安装是否转动灵活,风机叶轮是否碰壳;5.2.3.7 检查设备与风管、水管的连接密封情况,应作漏风量测试的设备,检验其漏风量是否符合要求;5.2.3.8 单机试运行是否运转平稳,符合设备技术文件规定,风机、电机旋转正确。隐蔽的单机应在隐蔽前进行单机试运行;5.2.3.9 检查风管、水管、设备的防腐及保温措施是否符合规范要求。5.3 系统试运行及调试5.3.1 系统试运行应在通风及空调设备单机试运行以及风管漏风量测定合格后进行。

6、5.3.2 测定系统试运行各项技术数据是否符合设计要求和有关技术文件规定,并作好记录。5.3.3 施工完毕后,对各系统作外观检查和无生产负荷的联合试运行测定及调试。 5.3.4 工程投入试运行后,应作生产负荷条件下的综合效能试验的测定与调整。5.4 事后控制5.4.1 设备安装完工后,及时督促相关单位做好成品保护工作。5.4.2 及时做好验收交付工作。6. 编制依据6.1 通风与空调工程施工质量验收规范(GB50243-2002)7. 相关/支持性文件7.1 工程管理过程控制程序7.2 监视和测量控制程序7.3 工程质量管理工作规程7.4 工程材料管理工作规程8. 质量记录8.1 工程管理日记(GT/QR15-10)8.2 分部工程质量评定表(GT/QR23-02)8.3 分部工程现场检查记录表(GT/QR23-03)8.4 隐蔽工程验收纪录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
