《某道路边坡客土喷播绿化施工方案.doc》由会员分享,可在线阅读,更多相关《某道路边坡客土喷播绿化施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。
1、目录一、工程概况4二、编制依据4三、施工组织管理机构及主要管理人员素质4四、主要工程项目的施工方案和施工方法5五、机械、设备准备情况11六、 确保工程质量和工期的措施11七、夏季的施工安排13八、可能出现的应急事故及其处理措施13九、保护措施13边坡客土喷播施工方案一、工程概况本绿化工程从K1+200开始至K6+000结束,长约4.8KM。其中K1+200K1+450为城镇段,K1+450K6+000为山区段。K3+570k3+610、K4+410K4+430、K4+700K4+800、k4+920k5+020、K5+060150、K5+150260、K5+290K5+420段边坡采用客土喷播
2、进行绿化,绿化工程量为:含草籽的绿化基材化合物7373.7m2,机编镀锌铁丝网18568.5 m2,喷播植草12212.5 m2,回填种植土224.7 m2,22钢筋16022.1Kg,18钢筋21684.9Kg。二、编制依据1、景观工程图纸。2、我单位绿化工程经验。3、参考贵州省、都匀市的其他绿化工程。4、相关法律法规。三、施工组织管理机构及主要管理人员素质3.1 施工的指导方针和指导思想:公司将本着“质量第一,信誉至上,优质服务,业主满意”为指导思想,对工程实行目标管理,以合同为依据,项目为中心组织施工,优化组织,科学管理,保证按业主要求及时进场保质保量完成本合同段任务。3.1.1 工期:
3、根据合同文件规定工期为25天,根据我公司的资质等级和施工能力,按照施工组织设计安排,保证在规定的时间内完工,让业主放心。3.1.2 质量:按照优良工程质量组织施工,创建优良工程。3.1.3 安全生产:严格按照城市绿化施工措施执行安全操作,规范施工。3.1.4 文明施工:以贵州省级文明工地检查验收评分办法中多项要求进行文明施工,达到省、市文明工地标准。3.2 施工组织机构3.2.1 组织结构图1、组织机构图四、喷播绿化工程施工准备(一)、材料1、种子的质量监定:以灌木群落为目标群落是公路边坡生态防护设计原则。按设计要求,根据当地的季节、土质条件等因素的不同,采用原有的乡土植物种类,结合冬季是绿色
4、的外来植物种子,配以适合在斜坡上生长的深根型、葡萄型、耐旱、耐贫瘠、抗逆性强的先锋草种和目标树种的种子进行混播,选择适合的植物种子及其种子配比,以达到四季长青的景观效果。在喷播前对批量种子发芽率进行测定,并根据实际情况测定面积计算种子用量,确保喷射效果及质量。2、客土材料a岩石绿化材料:有机成分含量大于80%;N、P、K含量大于5%;PH值在4.56.0间;岩石绿化料的主要作用是改善土壤,促进植物生长。b进口特制绿化剂:主要由保水剂(400倍以上)、高分子凝结剂等组成。c.长效复合绿化专用肥:采用本地生产的富含N、P、K及微量元素的肥料自己调配而成:N:P:K=6:36:6,为保证木本群落的生
5、长,含P量要高,含N不宜太高。d.客土喷播植草用种量:45g/。e当地材料:尽量使用当地肥土或熟土。f植物纤维:植物纤维,整体长度不超过2cm,吸水性能好。(二)、施工基材要求(1)对所有种子进行发芽率测定,依据测定结果计算播种量。(2)对发芽困难的种子再喷播应在适宜的时间里,用温水浸泡处理和催芽处理,具体方法根据种子的特性而定,以保证植物种子的正常出苗。(3)选用吸水性强、保水性好的无纺布作为覆盖材料。(三)客土材料配合比岩石绿化料与当地土料的体积比不应小于3:1。五、施工方法和工艺技术方案(一)、工艺流程图客土喷播是将草种肥料、保水剂、土壤、有机物、稳定剂等混合物充分混合后,通过喷射机按设
6、计厚度均匀喷到需防护的工程坡面,以达到景观近似于自然绿化目的。具有耐侵蚀性生育基础使边坡尽快恢复草本群落,达到防护及绿化边坡的目的。准备阶段 施工阶段坡面清理水泥、砂、钢筋、钻机和拌和机采购,砂浆拌和。锚杆施工菱形网采购。三维植被网施工草灌种籽的采购和掺配,粉碎机、喷射机、空压机、发电机和拌和机的采购和安置。客土和草灌种籽喷播施工养护无纺土工布采购。图2、施工工艺流程图(二)、坡面施工技术要求坡面基本要求:(1)修整坡面:清理坡面杂物、危石,使坡面基本保持平整,对浅层不稳定的坡面,做好稳定固后并可采取点状喷浆使其稳定。(2)处理坡面排水。对坡面径流、涌水进行处理,通过设置泻水管,将涌水引至坡底
7、,设置好坡面平台排水设施,使平台水从坡面两头排出,引至坡底。(3)对坡面残存植物,在不防碍施工的情况下应尽量保留。(4)对过于平滑的坡面,应建造一定的凹凸粗糙面,以营造植物的生存空间,防止基材流失。(5)施工前坡面的凹凸度,平均为10cm,最大不超过30cm。(6)绿化坡面整理:对应光滑岩面需要通过挖掘横沟或加垫麻布卷等措施进行加糙处理,以免下滑。(三)、测量放线锚杆间距及深度:主、次锚杆间距2.0m,锚杆深度详见附图1。测量和放线方法:使用水平仪及卷尺首先按纵横间距2米放点,确定主锚杆钻孔位置,再在相邻的主锚杆之间中点上插补次要锚杆。(四)、基材喷射植被护坡锚杆施工(1)菱形网自上而下铺设,
8、铺设时应尽量与坡面紧贴,在岩石边坡表面铺设菱形镀锌低碳钢丝网,网丝直径2.6mm,边长50mm,孔径不大于50mm,并用主锚钉和次锚钉固定。相邻两卷镀锌网分别用丝径2.6铁丝连接。锚杆与镀锌网接触呈90弯起,弯起长度不小于5cm。(2)主锚和次锚目的是对岩石表层进行加固,防止边坡表层发生局部崩塌,同时也可有效地固定用作客土喷播基础的镀锌网,大于50cm深的锚杆为砂浆锚杆,小于50cm的锚杆,可依据岩石硬度可以电钻钻孔后打入锚杆或直接用人工打入锚杆。根据岩面强度和坡比不同确定主、次锚的直径、锚固长度及每平方米锚杆根数(详见附图1)(3)对于两张铁丝网重叠处应不小于10 cm。(4)菱形网和铺设应
9、保持坡顶处及坡体两侧覆盖不小于1m,小于1m应用更多的锚钉固定。局部不平整处加密锚杆。(5)钻孔严格按照设计间距布置。(五)、喷射作业工人首先将喷射机安置在合适的位置,然后将搅拌机放置在喷射机附近,确保卸料时直接进入喷射机的料斗。工人在土场利用粉碎机将土壤粉碎,并过20mm的筛子,防止大颗粒进入喷射机造成堵管现象发生。工人利用自卸车将粉碎好的土壤运至施工地点,卸载彩条布上,防止污染路面层。工人利用铲车将土壤铲入搅拌机的料斗,同时放入草籽、有机肥、速效肥、长效肥、保水剂、稳定剂和黏合剂。工人起动搅拌机将喷射混合材料搅拌均匀。工人首先起动空压机和水泵,使空气压力达到0.3Mpa,然后起动搅拌机将混
10、合料卸入喷射机的料斗,最后起动喷射机。喷射手打开阀门自上而下的进行客土的喷播作业。喷射手根据喷射机的压力和坡面的地质情况选择合理的喷射角度和喷射距离,保证客土能够粘在坡面上不离不散。厚度:客土厚度除了与岩石密度密切相关还与坡比、朝向、气候等因素密切相关,此厚度已经考虑,具体参见下表。平均客土厚度如下:表1、客土厚度岩石类型平均客土厚度全风化岩面4cm强风化岩面6cm弱风化岩面8cm各种材料搅拌机空压机水罐喷射机喷枪边坡图3、喷播作业示意图(六)、养护喷播后及时覆盖无纺土工布。无纺土工布的作用如下:(1)减少太阳的直射,从而降低水分的蒸发速度。(2)下雨时防止表面形成汇流,冲刷坡面。根据天气情况
11、及时对坡面进行喷水养护,保证草种出苗前及小苗生长阶段始终保持坡面湿润。喷水养护时应用喷湿机进行雾化洒水,严禁用水龙头直接喷洒,防止水量过大造成客土和草种地冲刷。(七)、栽植后的养护管理病虫害的防治:要做到以预防为主,不能预防的,发现后要及时整治。补播:对死亡、损坏严重的灌木苗和草,要适时补种和补喷同规格同品种的植物。六、机械、设备准备情况按合同要求,部分机械已调往驻地办,其它机械已于公司本部整修待命,并可根据工程需要随时调往驻地办、进入现场施工,具体详见下表:表2、机具设备表序号名称型号数量序号名称型号数量1粉碎机45手风钻YT-28102搅拌机L-35046高压水泵23空压机BH-12/74
12、7吊篮44喷砼机PZ-5B48台秤100kg2 表3、 劳动组织表序号工种人数分工1指挥2现场指挥、协调2技术员4施工中技术指导3试验员1检测4安全员1安全检查及值班5修理工、电工2修理机具、电器调配6喷砼工8喷射基材施工7普工40七、确保工程质量和工期的措施(一)、工程质量保证措施1、技术交底制,施工前必须进行技术交底,提出详细的技术措施和质量标准;2、 样板引路制,所有分项工程必须先做样板,经业主、设计、监理各方认定符合设计所要求的质量标准及图案后方准大面积施工;3、 作好各种质量文件记录工作,保证各种技术资料真实、齐全、完整,并与整个工程施工同步;4、 主要业务部门配置电脑,利用计算机建

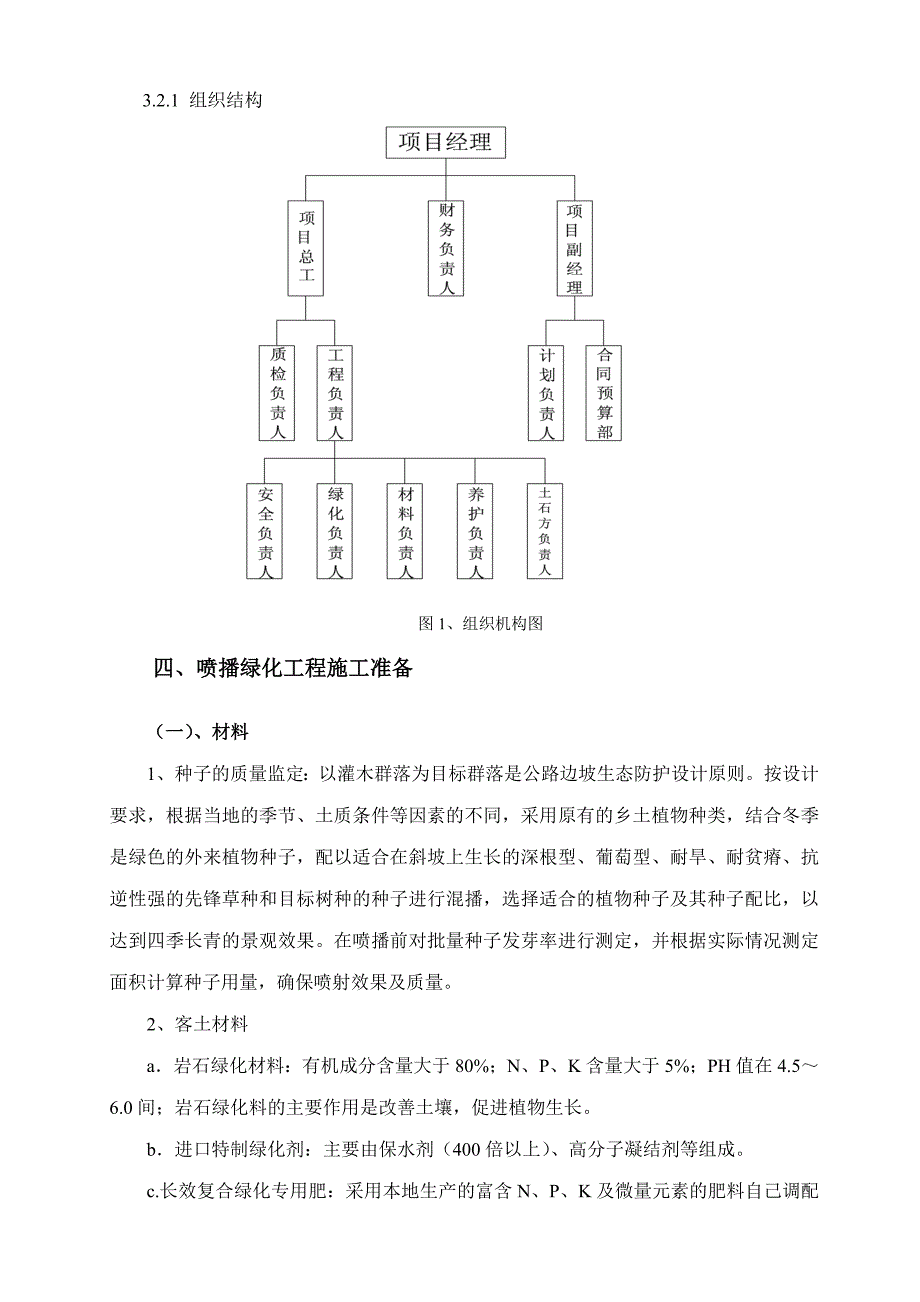

13、立数据库,对物资进场和需求计划进行有效的控制;5、质量奖励机制,奖优罚劣并与工资奖金挂钩。(二)、工程工期保证措施1、施工进度计划的动态控制(1) 施工期间,建立进度控制的组织系统,按施工项目的结构、进展的阶段进行目标分解,确定其进度目标,做好施工进度记录。(2)加强施工中进度检查力度,利用网络控制软件分析进度滞后原因,随时进行调整。(3) 建立现场会、协调会制度,每周召开一次现场会,每天召开生产调度协调会,加强信息反馈,及时调整进度计划。2、保证工期的管理措施(1) 强有力的组织机构组织强有力的工程项目部,从人力、物力方面进行保障,为确保加快工期奠定有力的基础。 (2) 充分发挥我司内部资金
14、管理的严格控制作用,保证建设资金专款专用,决不允许挪用工程款,以保证工程顺利进行。(3) 材料订货超前准备提前安排落实各种材料的需要量,根据材料的需要量安排计划表,提前安排专人落实。要根据施工进度的安排提前订货。 (4) 合理安排机械设备的使用施工过程中,各种机械设备充分合理利用,人停机械不停,机械操作人员两班倒,尽最大程序满足施工进度的需要。 (5) 加强绿化工程的安全管理施工中坚持“安全第一,预防为主”的原则,是我司加快施工进度的根本保证。(三)、保证工期的技术措施1、做好超前施工技术准备工作认真进行图纸审核,编制分项分部施工技术方案,超前预想,超前准备,提前编制材料计划,确保工程按计划进行。加强质量通病的预防,根据我公司多年的施工经验,对易出现质量问题的部位,提前制定预防措施,减少不必要的返工。针对本工程特点,编制夏季施工措施,做到防患于未然,为确保施工进度不致延误,要采取切实可行的技术措施,以消除不利因素的影响。2、明确各职能部门的责任,加强质量管理,对每道工序工长必须做好技术交底,严格实行工种交接制,做到上不清不接,质检人员层层把关,尽最大力量把不符合质量要求的产品、工艺,消灭在萌芽中,以提高工效,杜绝返工、确
