《水利项目混凝土施工二级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目混凝土施工二级技术交底.docx(13页珍藏版)》请在第壹文秘上搜索。

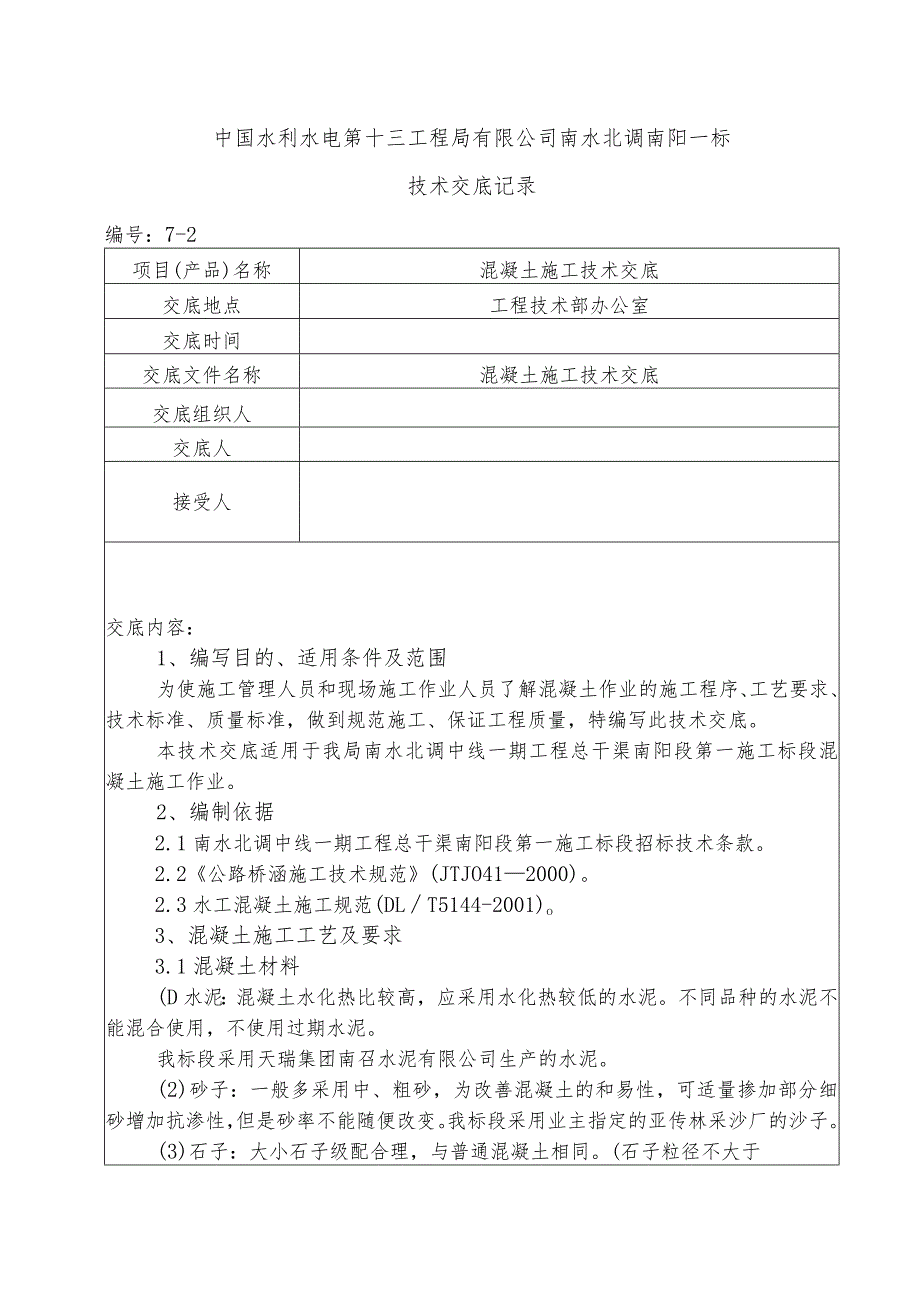

1、中国水利水电第十三工程局有限公司南水北调南阳一标技术交底记录编号:7-2项目(产品)名称混凝土施工技术交底交底地点工程技术部办公室交底时间交底文件名称混凝土施工技术交底交底组织人交底人接受人交底内容:1、编写目的、适用条件及范围为使施工管理人员和现场施工作业人员了解混凝土作业的施工程序、工艺要求、技术标准、质量标准,做到规范施工、保证工程质量,特编写此技术交底。本技术交底适用于我局南水北调中线一期工程总干渠南阳段第一施工标段混凝土施工作业。2、编制依据2.1南水北调中线一期工程总干渠南阳段第一施工标段招标技术条款。2.2公路桥涵施工技术规范(JTJO412000)。2.3水工混凝土施工规范(D

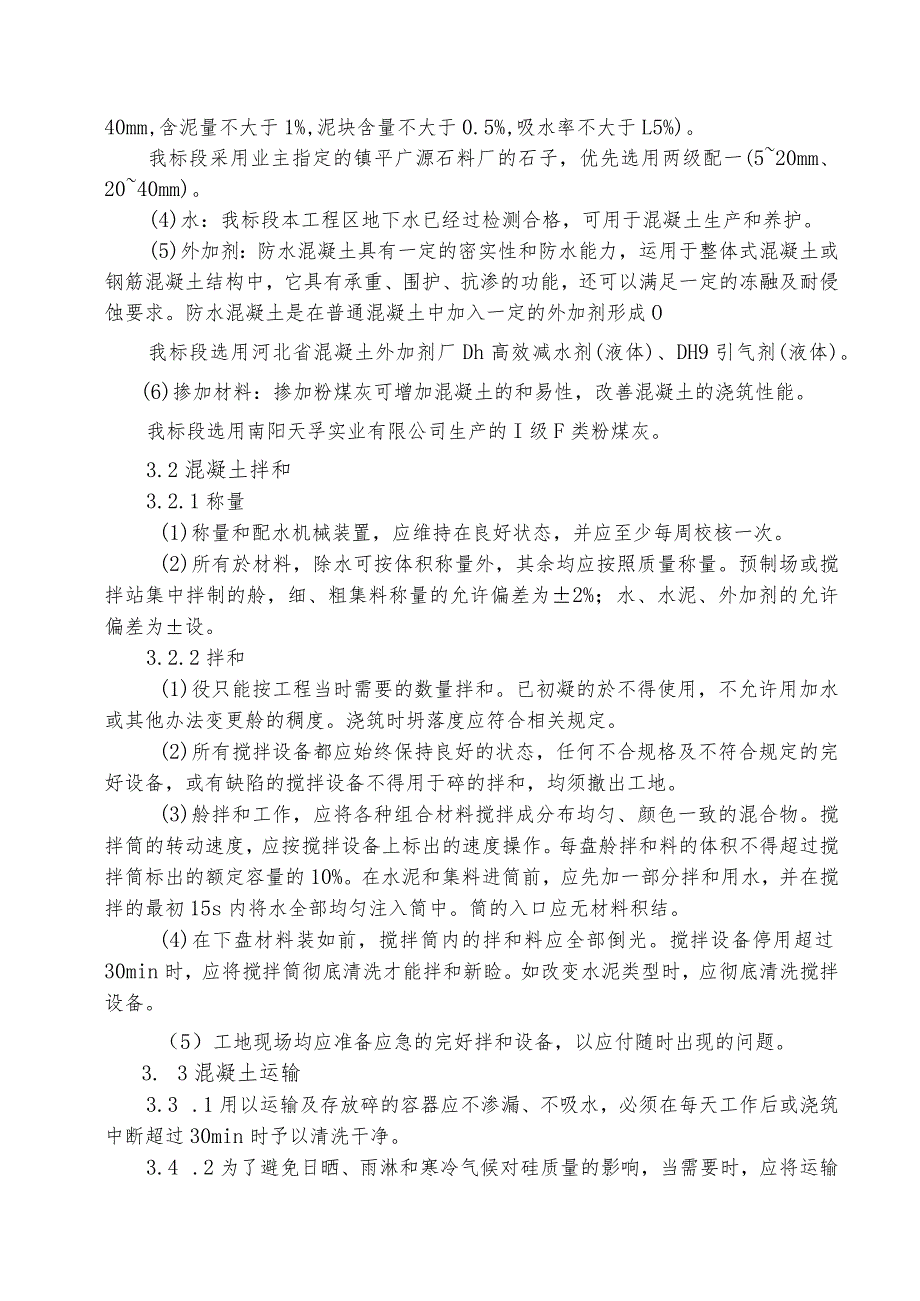

2、LT5144-2001)o3、混凝土施工工艺及要求3.1混凝土材料(D水泥:混凝土水化热比较高,应采用水化热较低的水泥。不同品种的水泥不能混合使用,不使用过期水泥。我标段采用天瑞集团南召水泥有限公司生产的水泥。(2)砂子:一般多采用中、粗砂,为改善混凝土的和易性,可适量掺加部分细砂增加抗渗性,但是砂率不能随便改变。我标段采用业主指定的亚传林采沙厂的沙子。(3)石子:大小石子级配合理,与普通混凝土相同。(石子粒径不大于40mm,含泥量不大于1%,泥块含量不大于0.5%,吸水率不大于L5%)。我标段采用业主指定的镇平广源石料厂的石子,优先选用两级配一(520mm、2040mm)。(4)水:我标段本
3、工程区地下水已经过检测合格,可用于混凝土生产和养护。(5)外加剂:防水混凝土具有一定的密实性和防水能力,运用于整体式混凝土或钢筋混凝土结构中,它具有承重、围护、抗渗的功能,还可以满足一定的冻融及耐侵蚀要求。防水混凝土是在普通混凝土中加入一定的外加剂形成O我标段选用河北省混凝土外加剂厂Dh高效减水剂(液体)、DH9引气剂(液体)。(6)掺加材料:掺加粉煤灰可增加混凝土的和易性,改善混凝土的浇筑性能。我标段选用南阳天孚实业有限公司生产的I级F类粉煤灰。3.2混凝土拌和3.2.1称量(1)称量和配水机械装置,应维持在良好状态,并应至少每周校核一次。(2)所有於材料,除水可按体积称量外,其余均应按照质
4、量称量。预制场或搅拌站集中拌制的舲,细、粗集料称量的允许偏差为2%;水、水泥、外加剂的允许偏差为设。3.2.2拌和(1)役只能按工程当时需要的数量拌和。已初凝的於不得使用,不允许用加水或其他办法变更舲的稠度。浇筑时坍落度应符合相关规定。(2)所有搅拌设备都应始终保持良好的状态,任何不合规格及不符合规定的完好设备,或有缺陷的搅拌设备不得用于碎的拌和,均须撤出工地。(3)舲拌和工作,应将各种组合材料搅拌成分布均匀、颜色一致的混合物。搅拌筒的转动速度,应按搅拌设备上标出的速度操作。每盘舲拌和料的体积不得超过搅拌筒标出的额定容量的10%。在水泥和集料进筒前,应先加一部分拌和用水,并在搅拌的最初15s内

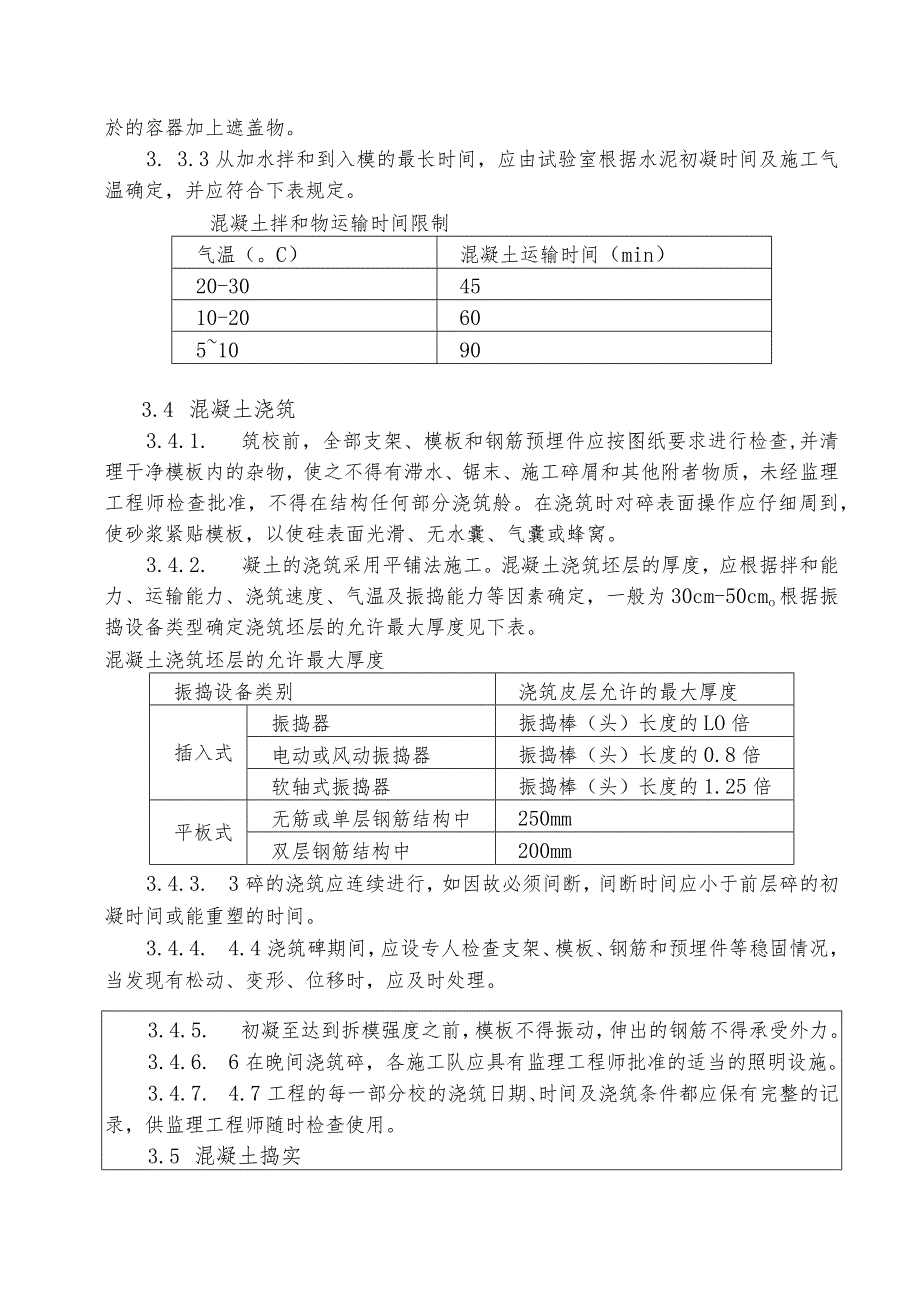

5、将水全部均匀注入筒中。筒的入口应无材料积结。(4)在下盘材料装如前,搅拌筒内的拌和料应全部倒光。搅拌设备停用超过30min时,应将搅拌筒彻底清洗才能拌和新睑。如改变水泥类型时,应彻底清洗搅拌设备。(5)工地现场均应准备应急的完好拌和设备,以应付随时出现的问题。3. 3混凝土运输3.3 .1用以运输及存放碎的容器应不渗漏、不吸水,必须在每天工作后或浇筑中断超过30min时予以清洗干净。3.4 .2为了避免日晒、雨淋和寒冷气候对硅质量的影响,当需要时,应将运输於的容器加上遮盖物。3. 3.3从加水拌和到入模的最长时间,应由试验室根据水泥初凝时间及施工气温确定,并应符合下表规定。混凝土拌和物运输时间
6、限制气温(。C)混凝土运输时间(min)20-304510-2060510903.4 混凝土浇筑3.4.1. 筑校前,全部支架、模板和钢筋预埋件应按图纸要求进行检查,并清理干净模板内的杂物,使之不得有滞水、锯末、施工碎屑和其他附者物质,未经监理工程师检查批准,不得在结构任何部分浇筑舲。在浇筑时对碎表面操作应仔细周到,使砂浆紧贴模板,以使硅表面光滑、无水囊、气囊或蜂窝。3.4.2. 凝土的浇筑采用平铺法施工。混凝土浇筑坯层的厚度,应根据拌和能力、运输能力、浇筑速度、气温及振捣能力等因素确定,一般为30cm-50cmo根据振捣设备类型确定浇筑坯层的允许最大厚度见下表。混凝土浇筑坯层的允许最大厚度振
7、捣设备类别浇筑皮层允许的最大厚度插入式振捣器振捣棒(头)长度的LO倍电动或风动振捣器振捣棒(头)长度的0.8倍软轴式振捣器振捣棒(头)长度的1.25倍平板式无筋或单层钢筋结构中250mm双层钢筋结构中200mm3.4.3. 3碎的浇筑应连续进行,如因故必须间断,间断时间应小于前层碎的初凝时间或能重塑的时间。3.4.4. 4.4浇筑碑期间,应设专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、位移时,应及时处理。3.4.5. 初凝至达到拆模强度之前,模板不得振动,伸出的钢筋不得承受外力。3.4.6. 6在晚间浇筑碎,各施工队应具有监理工程师批准的适当的照明设施。3.4.7. 4.7
8、工程的每一部分校的浇筑日期、时间及浇筑条件都应保有完整的记录,供监理工程师随时检查使用。3.5 混凝土捣实3.5.1所有硅,一经浇筑,应立即进行全面的捣实,使之形成密实、均匀的整体。3.5.2设备(1)除非监理工程师书面许可采用其他方法,役的捣实,一般均应使用内部机械振捣;碎构件顶面部分、预应力舲构件或其他特殊地方可用外部机械振捣。(2)振捣器的类型应经监理工程师批准,振捣器应能以每分钟不小于4500脉冲的频率传递振动于球,使在距振捣点至少0.5m以内的硅产生25mm坍落度的可见效应。(3)工地上应配有足够数量的处于良好状态的振捣器,以便可随时替补。3.5.3振捣(1)振捣应在浇筑点和新浇筑硅
9、面上进行,振捣器插入校或拔出时速度要慢,以免产生空洞。(2)振捣器要垂直地插入於内,并要插至前一层舲,以保证新浇舲与先浇聆结合良好,插进深度一般为50100m。(3)插入式振捣器移动间距不得超过有效振动半径的L5倍。(4)当使用插入式振捣器时,应尽可能地避免与钢筋和预埋件相接触。(5)模板角落以及振捣器不能到达的地方,辅以插针振捣,以保证舲密实及其表面平滑。(6)不能在模板内利用振捣器使校长距离流动或运送聆,以致引起离析。(7)校振捣密实的标志是校停止下沉、不冒气泡、泛浆、表面平坦。3.6施工缝3.6.1混凝土收仓面应浇筑平整,在其抗压强度尚未到达2.5MPa前,不得进行下道工序的仓面准备工作
10、。3.6.2混凝土施工缝面应无乳皮,微露粗砂。3.6.3毛面处理宜采用25Mpa50Mpa高压水冲毛机,也可采用低压水、风砂枪、刷毛机及人工凿毛等方法。毛面处理的开始时间由试验确定。采取喷洒专用处理剂时,应通过试验后实施。3.6.4下部结构役的浇筑应使所有水平施工缝保持水平,并在可能时,健位于完成结构的不暴露部位。当必须设垂直施工健或施工缝位于重要部位或具有抗震要求时,应有钢筋通过施工舞使结构成为整体。当施工缝为斜面时,应先凿成台阶状。当有抗渗要求时,施工缝宜作成凹形或设置止水带。3.6.5施工缝於的浇筑应连续进行,暴露在可见面的施工健边线,应特别注意加以修饰,做到线条及高度整齐。3.7混凝土
11、养护3.7.1一般要求(1)跄浇筑完成后6h18h内开始洒水养护,混凝土养护时间不宜少于28d,有特殊要求的部位宜适当延长养护时间。(2)构件体积较大,水泥含量较高,或采用特别养生方法进行养生的构件,其养生方法应经监理工程师批准。(3)构件不应有由于硅的收缩而引起的裂缝。(4)结构物各部分构件,不论采用什么养生方法,在拆模以前均应连续保持湿润。(5)混凝土养护应有专人负责,并应作好养护记录。(6)养生期间,柱强度达到2.5MPa之前,不得使其承受行人、运输工具、模板、支架及脚手架等荷载。3.7.2洒水养生(1)洒水养护宜用自动喷水系统和喷雾器,湿养护应不间断,不得成干湿循环。提供的覆盖材料应事
12、先取得监理工程师的同意。养生用的水应符合相关规定。(2)洒水养生应根据气温情况,掌握恰当的时间间隔,在养生期内保持表面湿润。3. 7.3防水纸、塑料布养生(1)防水纸应尽可能采用大副宽的。相邻纸至少重叠150mm,并用胶带、玛蹄脂、胶水或其他批准的方法紧密粘合,使整个校表面形成完全防水覆盖。应固定防水纸不被风吹移动。养生期内任何纸破碎或损坏时,应立即修补该部分。不应使用丧失防水性能的纸段。(2)塑料布的使用要求同防水纸。3.8热期混凝土施工在浇筑前的舲温度不应超过28o各施工队应采取以下措施以保持胫温度不超过28。3.8.1集料及其他组成成分的遮荫或围盖和冷却。3.8.2在生产及浇筑时对配料、
13、运送及其他设备的遮荫或冷却。3.8.3喷水以冷却集料。3.8.4用致冷法或埋水箱法或在部分拌和水中加碎冰以冷却拌和水,但在拌和完后,冰应全部融化。3.8.5与舲接触的模板、钢筋、钢法兰盘及其他表面,在浇筑碑前应冷却至28。C以下,其方法有盖以湿麻布或棉絮、喷雾状水,用保护罩覆盖或其他认可的方法。3.8.6喷洒用水及制冰用水应符合相关规定。3.9冬期的混凝土施工日平均气温连续5d低于5。C以下或最低气温连续5d稳定在-3。C以下时,按低温季节施工。3.9.1低温季节混凝土拌和水宜先加热。3.9.2拌和混凝土之前,应用热水或蒸汽冲洗拌和机,并将积水排除。3.9.3在岩基或老混凝土上浇筑混凝土前,应
14、检测表面温度,如未负温,应加热至正温,加热深度不小于IOCm或加热至仓面边角(最冷处)表面正温(大于0。C)为准,经检验合格后方可浇筑混凝土。3.9.4在软基上浇筑第一层基础混凝土时,基土不能受冻。2. 10预应力混凝土的施工3. 10.1一般要求(1)模板、钢筋、管道、锚具和预应力钢材经监理工程师检查并批准后,方可浇筑舲。(2)预应力舲的浇筑及养生,除按上述要求执行外,尚应符合以下要求:1)浇筑舲时,应保持锚塞、锚圈和垫板位置的正确和稳固。2)在校浇筑和预应力钢筋张拉前,锚具的所有支承表面(例如垫板)应加以清洗。3)浇筑箱行梁段於时,应尽可能一次浇筑完成;梁身较高时也可分两次或三次浇筑;梁身
15、较低时可分两次浇筑。分次浇筑时,宜先底板及腹板根部,其次腹板,最后浇顶板及翼板。4)为避免孔道变形,不允许振捣器触及套管。5)梁或空心板端部锚固区,为了保证於密实,宜使用外部振捣器加强振捣,集料尺寸不要超过两根钢筋或预埋件间净距的一半。6)舲养生时,对为预应力钢束所留的孔道应加以保护,严禁将水和其他物质灌入孔道,并应防止金属管生锈。(3)预应力碎连续梁在移动模架上浇筑1)移动模架长度必须满足施工要求。2)移动模架应利用专用设备组拼,在施工时能确保质量和安全。3)浇筑分段工作缝,必须设在弯矩零点附近。4)箱梁外、内模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须在容许范围内。5)碎内预应力筋管道、钢筋、预埋件设置应符合设计及规范要求。6)除非监理工程师批准,校的强度未达到图纸规定值之前,不得张拉预应力筋及移动模架。4、质量措施4.1 混凝土高温季节施工措施高温季节施工,混凝土入仓温度是我们质量控制的重点。结合我公司辉县段东河暗渠夏季高温季节施工经验,温控措施如下:4. 1.1降低混凝土水化热:选用低热水泥,掺加粉煤灰、外加剂,减少单位水泥
