基坑支护工程施工组织设计方案.doc

上传人:p** 文档编号:993664 上传时间:2024-06-09 格式:DOC 页数:61 大小:373.49KB
下载 相关 举报
基坑支护工程施工组织设计方案.doc_第1页
第1页 / 共61页

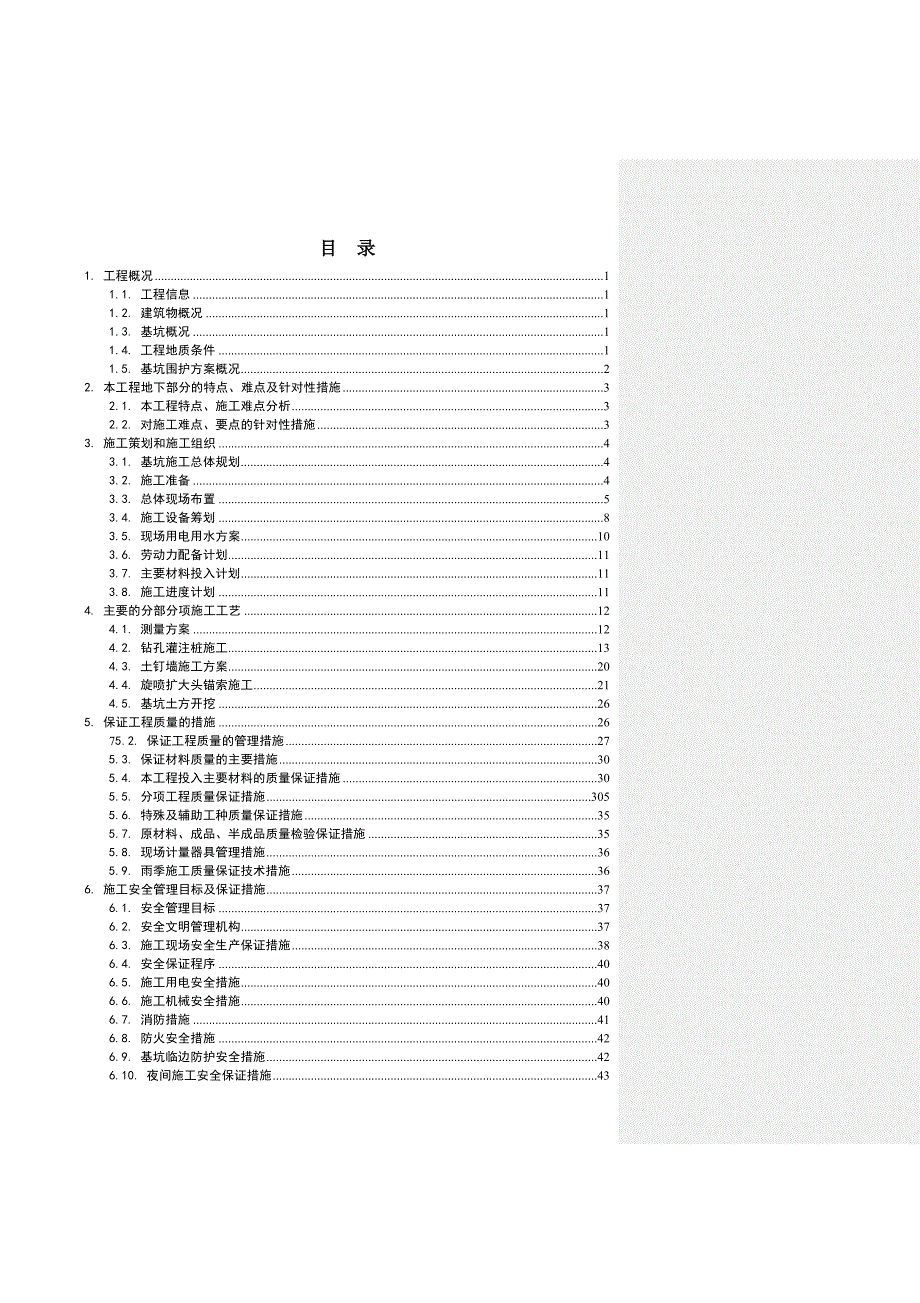

基坑支护工程施工组织设计方案.doc_第2页
第2页 / 共61页
基坑支护工程施工组织设计方案.doc_第3页
第3页 / 共61页
基坑支护工程施工组织设计方案.doc_第4页
第4页 / 共61页
基坑支护工程施工组织设计方案.doc_第5页
第5页 / 共61页
基坑支护工程施工组织设计方案.doc_第6页
第6页 / 共61页
基坑支护工程施工组织设计方案.doc_第7页
第7页 / 共61页
基坑支护工程施工组织设计方案.doc_第8页
第8页 / 共61页
基坑支护工程施工组织设计方案.doc_第9页
第9页 / 共61页
基坑支护工程施工组织设计方案.doc_第10页
第10页 / 共61页
亲,该文档总共61页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑支护工程施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《基坑支护工程施工组织设计方案.doc(61页珍藏版)》请在第壹文秘上搜索。

1、某某国际基坑支护工程施工组织设计书 编制单位:某某地质基桩工程公司 编制日期:某某年3月3日目 录1. 工程概况11.1. 工程信息11.2. 建筑物概况11.3. 基坑概况11.4. 工程地质条件11.5. 基坑围护方案概况22. 本工程地下部分的特点、难点及针对性措施32.1. 本工程特点、施工难点分析32.2. 对施工难点、要点的针对性措施33. 施工策划和施工组织43.1. 基坑施工总体规划43.2. 施工准备43.3. 总体现场布置53.4. 施工设备筹划83.5. 现场用电用水方案103.6. 劳动力配备计划113.7. 主要材料投入计划113.8. 施工进度计划114. 主要的分

2、部分项施工工艺124.1. 测量方案124.2. 钻孔灌注桩施工134.3. 土钉墙施工方案204.4. 旋喷扩大头锚索施工214.5. 基坑土方开挖265. 保证工程质量的措施2675.2. 保证工程质量的管理措施275.3. 保证材料质量的主要措施305.4. 本工程投入主要材料的质量保证措施305.5. 分项工程质量保证措施3055.6. 特殊及辅助工种质量保证措施355.7. 原材料、成品、半成品质量检验保证措施355.8. 现场计量器具管理措施365.9. 雨季施工质量保证技术措施366. 施工安全管理目标及保证措施376.1. 安全管理目标376.2. 安全文明管理机构376.3.

3、 施工现场安全生产保证措施386.4. 安全保证程序406.5. 施工用电安全措施406.6. 施工机械安全措施406.7. 消防措施416.8. 防火安全措施426.9. 基坑临边防护安全措施426.10. 夜间施工安全保证措施437. 文明施工目标及保证措施437.1. 文明施工目标4337.2. 文明施工保证措施4338. 工程管理组织机构体系438.1. 项目管理机构图458.2. 项目部质量管理职责468.3. 项目部质量管理制度478.4. 施工技术管理488.5. 施工计划管理488.7. 施工机械的管理499. 基坑工程应急预案499.1. 基坑工程施工应急措施499.2. 监

4、测工程应急救援预案529.3. 基坑周边环境保护应急措施529.4. 基坑施工中常见问题应急措施53附:施工进度计划表 1. 工程概况缺少编制依据和编制原则。1.1. 工程信息工程名称:某某国际名称不全建设单位:某某投资发展集团有限公司工程地点:某某大道和彩虹路交叉口东北角。1.2. 建筑物概况本项目包括2幢22层办公综合楼及4层商业辅楼,整体设有两层地下车库。总建筑占地面积是否改为建筑总面积?为78080 m2。1.3. 基坑概况本工程位于某某大道和彩虹路交叉口东北角,标高体系同主体结构,采用绝对标高;拟建场地场地地形起伏较大,孔口高程49.2353.07m,根据勘察报告基坑范围内分布有5层

5、,杂填土厚度2.75.8米;层粘土厚度11.015.0米;层粉质粘土夹粘土厚度1.02.3米;-1层强风化泥质砂岩厚度3.65.8米;-2层中风化泥质砂岩。1.4. 工程地质条件1.4.1. 地基土的分布、构成与特征根据某某省城建设计研究院提供的某某国际岩土工程勘察报告勘探揭露,结合区域地质资料,将本场区勘察深度范围内揭露的地基土层如下语句不通,是否在如下加归结两字?:层杂填土:层厚2.705.80m,层底标高为44.0148.81m。褐、褐灰色,松散状态。湿饱和,局部地段含植物根茎、有机物、碎石等。局部底部分布有流塑状淤泥质土。层黏土:层厚11.015.0m,层底标高为32.5034.93m

6、。褐灰、褐黄色,稍湿,含氧化铁,铁锰结核,夹少量粉土等,硬塑状态,稍光滑,干强度中等、韧性中等,无摇振反应。层粉质黏土夹粉土:层厚1.002.30m,层底标高为31.4033.20m.灰黄色,湿饱和,可塑硬塑状态,无摇振反应,干强度高,韧性高,含氧化铁和云母,夹薄层粉土,推测为风化残积层。层-1强风化泥质砂岩(K):层厚3.605.80m,层底标高为36.4828.71m.棕红、紫红色,密实状态,风化成土状,含氧化铁、长石、钙质结核等,局部夹泥岩。岩石为极软岩,岩体完整程度为极破碎,岩体基本质量等级为V级。-2中风化泥质砂岩(K):棕红、紫红色,岩质致密坚硬,裂隙不堪发育,钻进较为困难,含氧化

7、铁、长石、云母等矿物成分,局部夹有厚度不等的泥岩。破碎,胶结较差,属极软岩,其岩体基本质量等级判定V类。1.4.2. 场地内的地下水 层杂填土中及层粘土表部埋藏有少量上层滞水,随季节性影响较大,且与派河的水位密切相关。在层粉质粘土夹粉土中埋藏有层间型地下水,-1层、-2层裂隙中含有少量的裂隙水,含水量一般,稍具承压性,勘察期间的稳定的地下水位埋深位1.45.7m,静止水位标高为45.8149.43m。1.5. 基坑围护设计方案概况根据基坑开挖深度、场地土质分布情况、周边环境条件等,经充分考虑安全性及经济性,拟采用围护桩+冠梁+土钉墙+预应力锚索+挂网喷砼的支护形式。具体方案详见某某建工集团有限

8、公司建筑设计研究院设计院设计方案及图纸。1.6. 基坑围护设计方案概况是否改为编制依据?1. 本工程围护结构工程设计图2. 岩土工程勘察报告3. 建筑地基基础工程施工质量验收规范(GB50202-2002)4. 建筑工程施工质量验收统一标准(GB503002001)5. 建筑基坑支护技术规程(JGJ120-2012);6. 建筑地基处理技术规范(JGJ79-2012);7. 建筑桩基技术规范(JGJ94-2008);8. 混凝土结构工程施工质量验收规范(GB50204-2002(2011年版)9. 钢筋焊接及验收规程(JGJ18-2012)10. 钢筋机械连接通用技术规程(JGJ107-201

9、0)11. 施工现场临时用电安全技术规程(JGJ 46-2005)12. 建筑机械使用安全技术规范(JGJ 33-2012) 13. 工程测量规范(GB50026-2007)2. 本工程地下部分的特点、难点及针对性措施14. 本工程特点、施工难点分析 拟建的场地第四纪地貌属于江淮丘陵岗地微地貌单元,现场地形起伏较大,总体地质情况较好;但施工作场相对较小,施工工序较复杂,且工期要求紧。针对本工程的特点难点,应在动工前对施工顺序作好总体布置,合理安排各项工序交叉作业,在保证施工质量、基坑安全的前提下尽量缩短工期。2.1. 对施工难点、要点的针对性措施2.1.1. 针对周边环境的保护措施拟在施工中采

10、取的的保护措施:1、信息化施工要求:对管线进行原始数据测定,增设管线沉降监测点。同时加强施工期间的监测,及时监控相关管线的变形。2、在施工全过程,严格按照设计工况并加强工序、工艺、施工参数的有效控制,保证连续两天的沉降量不超过设计要求,整个工程施工期间的总沉降量不超过设计要求。一旦连续两天的沉降量超过设计要求,则监测人员将对其进行报警,并立即上报工地项目经理、总工,同时通知业主及监理,本公司项目经理在收到报警的同时将立即命令施工停止,并安排专项事故处理小组迅速作出反应,待各方商洽有效的施工方案后方可继续施工。比如调整施工流程与施工工艺参数,进行跟踪注浆或者根据该公司的要求进行补救措施等。3、施

11、工控制(1)选挑有丰富经验的施工管理人员、施工队伍。从源头保证每一个施工工艺、每一道施工工序的施工质量、安全。(2)提前规划好现场布置,各施工工艺的施工顺序。保证施工有序进行。总体安排:灌注桩冠梁预应力锚索土方开挖土钉墙。(3)尽快在最短时间内完成底板的施工,并及时施工传力带,将基坑的总体变形控制在最小。(4)严格按照设计工况组织施工。2.1.2. 针对土方开挖对保证周边环境安全、有效控制变形的措施1、鉴于周边环境保护严格的特点,本工程建设中拟加大科技某某力度,结合成熟科研成果,并展开专项技术攻关,以确保施工中周边环境的安全。2、基坑开挖前完成挖土专项施工方案,而且基坑开挖必须在围护桩和连梁强

12、度达到80%后进行。3、基坑应遵循“时空效应”进行组织开挖,最下层土方开挖与底板分块交替施工,减少坑底隆起,进而减少周边建筑及地面沉降。4、本基坑规模较大,单边较长,基坑开挖过程中应进行“长边效应”的控制,具体方法:1)严格按照设计指导性文件施工; 2)挖土时在基坑内可以预留的土方区域进行土方预留;3)土方开挖按分层分块顺序进行以释放应力;4)基坑开挖到坑底后立即浇注混凝土垫层至围护结构边;5)相邻分块土方应在前一底板及传力带浇筑完成且达到设计强度80%后再可开挖。5、做好施工监测工作,每日进行统计分析,发现问题及时上报处理。当基坑周边土体的沉降和围护结构水平位移接近警戒值时发出警报,以便超前

13、制定控制预案。6、现场设立应急指挥小组,出现问题第一时间进行抢险、堵漏,将危害控制在最小的影响范围内。3. 施工策划和施工组织3.1. 基坑施工总体规划施工总体顺序由北往南推进。先行施工灌注桩。灌注桩工接近尾声进行冠梁施工,再结合土方的开挖进行土钉墙、旋喷锚素的施工。第一阶段: 钻孔灌注桩施工; 第二阶段: 表层土卸载,冠梁、护坡、预应力锚索施工;第三阶段: 基坑土方开挖,随土方开挖进行土钉墙和桩间挂网喷砼施工。3.2. 施工准备3.2.1. 施工技术准备1、根据建筑场地的地质勘察报告详细了解场地地层分布及起伏变化,地下水水位和水质情况。2、地下室基础平面放样,核对桩基与基坑围护范围,清除地下

14、障碍物以及浅部不良地质现象。3、搜集有关建筑物场地及附近地上、地下管线、建筑物、构筑物的资料,对可能受影响的要制定相应的保护措施。4、施工前应根据结构施工图进行复核,准确无误后方可施工。5、根据规划提供的工程定位基线及水准点,完成施工现场建筑物的测量定位、高程引测,并报有关单位复验。6、根据施工平面图的布置,对施工现场进行合理的规划与布置,完成水、电、临时设施的设置工作。7、组织桩机及配套机具进场组装调试,并完成施工机械检验工作。8、组织甲方、监理、设计等单位完成设计技术交底。3.2.2. 施工物资准备1、为满足本工程施工要求,机具、设备材料的投入,施工前统筹安排好所需施工机械及设备材料,使之完全能满足工程全面展开施工需求。2、首先根据设计图纸计算施工材料总用量,结合施工进度计划要求,制定阶段性材料进场计划。3、进场的材料及时按照监理要求,做好原材料各项性能指标的检测。3.3. 总体现场布置3.3.1平面布置原则1、根据施工技术要求及施工技术方案,以满足安全要求、方便施工为总原则,总体要求施工机械、施工材料摆放有序,电路、水路布线合理,临时设施满足施工需求,排水排污畅通,施工车辆通道畅通,做到既方便施工,又保持现场整洁、文明、安全。2、各施工环节互不干扰;3、临时道路满足运输路线优化;4、材料堆场、库房使运输装卸方便;5、钢筋笼制作堆放场地平整,场地宽敞。3.3.2主要布置内容

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
