资源描述

《施工用电管理制度.doc》由会员分享,可在线阅读,更多相关《施工用电管理制度.doc(14页珍藏版)》请在第壹文秘上搜索。

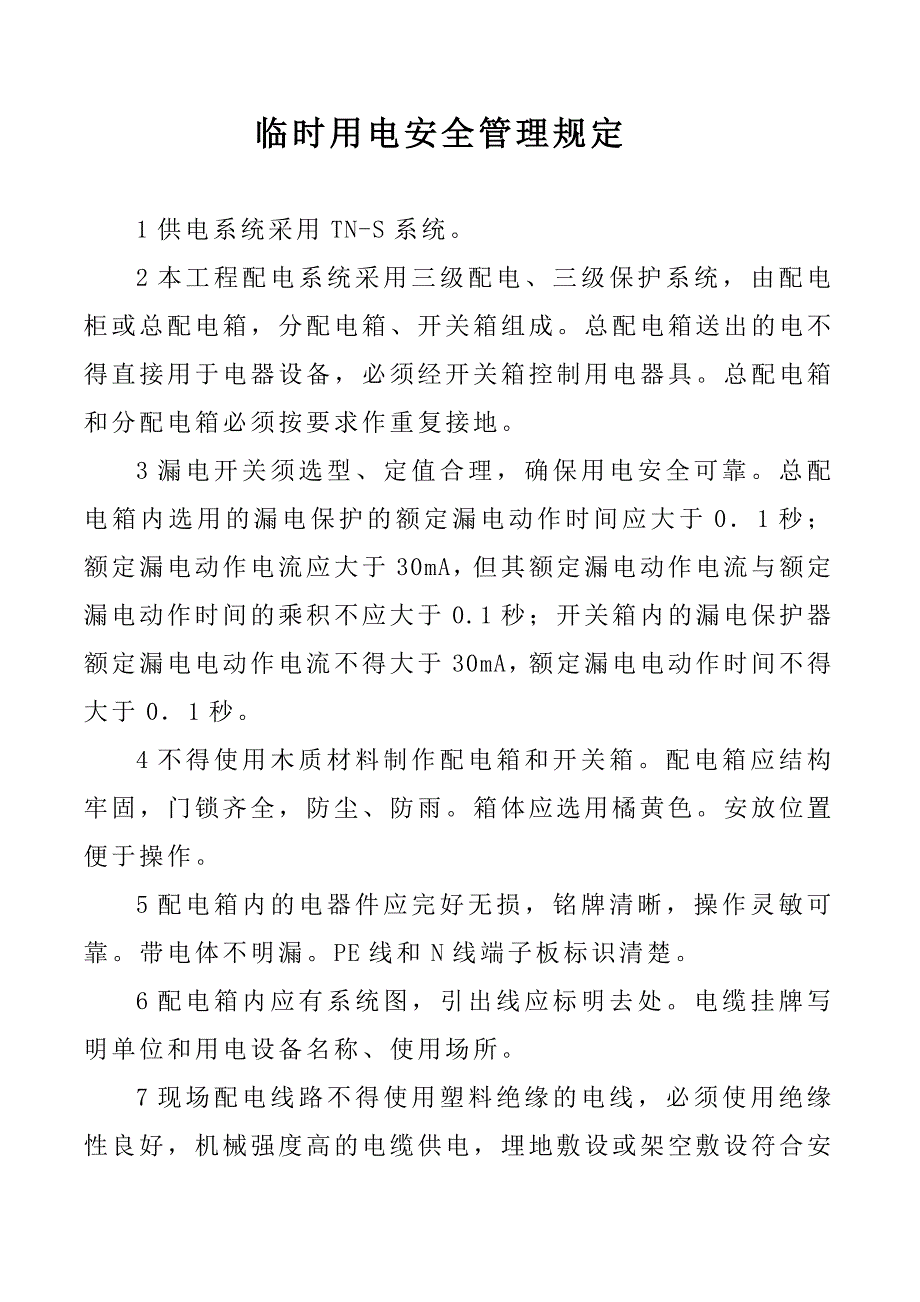

1、临时用电安全管理规定1供电系统采用TN-S系统。2本工程配电系统采用三级配电、三级保护系统,由配电柜或总配电箱,分配电箱、开关箱组成。总配电箱送出的电不得直接用于电器设备,必须经开关箱控制用电器具。总配电箱和分配电箱必须按要求作重复接地。3漏电开关须选型、定值合理,确保用电安全可靠。总配电箱内选用的漏电保护的额定漏电动作时间应大于01秒;额定漏电动作电流应大于30mA,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于0.1秒;开关箱内的漏电保护器额定漏电电动作电流不得大于30mA,额定漏电电动作时间不得大于01秒。4不得使用木质材料制作配电箱和开关箱。配电箱应结构牢固,门锁齐全,防尘、防雨

2、。箱体应选用橘黄色。安放位置便于操作。5配电箱内的电器件应完好无损,铭牌清晰,操作灵敏可靠。带电体不明漏。PE线和N线端子板标识清楚。6配电箱内应有系统图,引出线应标明去处。电缆挂牌写明单位和用电设备名称、使用场所。7现场配电线路不得使用塑料绝缘的电线,必须使用绝缘性良好,机械强度高的电缆供电,埋地敷设或架空敷设符合安全技术标准。8采购配电箱、电缆线等临电器材,必须由合格供应方供货、三证齐全。9电工操作必须遵守安全操作规程。10配电箱及防护棚设置、编号、配电箱管理规定、用电安全管理制度。电工值班制度1各单位必须选派有电工操作证的人员进行电器操作,严禁非电工接电。值班电工接电时必须有两人同时在岗

3、。电工上班必须穿戴防护用具、用品。2值班电工必须配备移动通讯工具,保证随叫随到,不许离开施工现场。3值班电工对所管理的供电设施,要认真巡视检查,发现问题及时处理。对违反安全用电技术规范的单位和个人有权制止,必要时停止供电,同时向上级报告。4对配电箱的管理,做到收工后断电、加锁。5值班电工应认真做好值班记录。交接班时对重要事项要书面交代清楚,并签字备查。配电箱使用管理规定 现场所有配电箱开关箱应经常进行检查和维修,维修人员必须是持有效证件的电工,工作时必须穿戴好绝缘用品必须使用电工绝缘工具,并应做检查,维修工作记录。 二、检查维修配电箱、开关箱时,必须将其前一级相应的电源开关分闸断电,并悬挂停电

4、标示牌,严禁带电作业。 三、配电箱内盘面上应标明各回路名称、用途,同时要做出分路标记。 四、总、分配电箱应配锁,配电箱和总开关箱指定专人负责,施工现场停止作业1小时以上时,应拉闸断电、电箱上锁。 五、各种电器箱内不允许放置任何杂物,并应保持清洁,箱内不得挂其它临时用电设备。六、配电箱箱体内部盘面开关电器应保持干净整洁,各种电箱周边3米范围内不允许堆放各种杂物和材料,并保持其通道畅通。 七、熔断器的熔体更换时,严禁使用其它金属代替。 八、配电室内、配电箱、应配备相应灭火器材。 九、漏电保护器每天使用前启动漏电试验按扭试跳一次,试跳不正常时严禁继续使用,填写日检记录表。施工用电安全管理制度1现场配

5、电系统三级配电,即总配电箱分配电箱开关箱。2配电系统应达到三级以上漏电保护、形成分级保护即在总配电箱内设漏电保护器作第一漏电保护,在分配电箱及开关箱内分别设漏电保护器作第二、第三级漏电保护。3总配电箱、分配电箱不得直接接负荷,照明电源应设专用开关控制。4电动机械均应设专用开关箱,做到 “一机一箱一闸一漏” 5地下工程电源引入地下,应在出入口处设配电箱。6小型机械、手持工具及移动照明必须用移动式配电箱,开关灵敏有效,并随施工作业移动,但应放置在干燥、无杂物、无易燃易爆物,方便操作的工作面上,用完后及时收回。安全用电责任制1对临时用电工程各部位的操作、监护维修分片、分块、分机落实到人。2由开关箱至

6、用电设备的这段线路由机械操作工人负责维护。3由分配电箱至开关箱的这段线路由施工班组电工负责安装及维护。4由总配电箱至分配电箱的这段线路由专业电工负责安装及维护。5施工人员必须持证上岗,施工现场必须做到工完场清。6施工现场内临时用电的施工和维修人员必须由经过培训后取得上岗证书的电工完成,电工的等级应同工程的难易程度和技术复杂性相适应。7各类用电人员应做到:8掌握安全用电基本知识和所用设备性能。9使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运行。10停用的设备必须拉闸断电,锁好配电箱。11负责保护所用设备的负荷线、保护零线和开关箱,发现问题

7、及时报告解决。12搬迁或移动用电设备,必须经过电工切断电源并作妥善处理后进行。安全检测制度1从临时用电工程开工开始,定期对临时用电工程进行检测。2检测内容包括:接地电阻值,电气设备(线路)绝缘电阻值,漏电保护器动作参数等。3使用电暖气必须将电源插头插在指定的电源插座上。4使用用电设备严禁无插头连接。5严禁私自更换熔丝、用铜丝代替熔丝,严禁将漏电保护器短接。施工照明制度1低压变压器一次侧电源应用橡套电缆,长度不大于3米,二闪侧应有保护,行灯和低压灯的变压器宜与开关箱组成一个整体,即变压器在下,开关箱在上,开关箱两面控制,一面为一次侧控制开关(漏电开关),另一面为二次侧保护(空气开关、熔断器均可)

8、,室外放置时,应有防雨水措施,金属外壳应做保护接零,接线应牢固,所有外露带电点应做绝缘处理。2在施工程内照明电源不得超过36v,除现场路灯、行灯可集中控制外,其余均应单独设开关控制,照明电源控制必须用漏电开关控制,照明电源线、行灯电源线不得使用塑料软线,必须使用220v的电源时,需有方案并经技术部门审批后采用。3行灯灯体与手柄应坚固,绝缘良好,电源线应使用橡套电缆线,不得使用塑绞线。4根据安装场所环境,选择灯具和电源电压,电压在220v及以上时,所有金属灯上的外壳、金属支架均需做接零保护。5现场使用移动式碘钨灯照明,必须采用安全灯具(架)、碘钨灯的金属灯具和金属支架应做良好接零保护,金属架杆手

9、持部位必须采取绝缘措施,电源线使用护套电缆线,电源侧装设漏电保护器。6木工房、库房等易燃场所不得使用碘钨灯等高热型灯具。7管道内施工应选用36v以下安全电压。8需要夜间工作的塔式超重机,应设置正对工作面的投光灯。塔身高于30时,应在塔顶和臂架端部装设防撞红色信号灯。建筑机械用电制度1电动建筑机械应设有开关装置,用于控制启、停及设备的各种保护,电动建筑机械的电源线必须与供电电源可靠连接(电缆线压接或采用插头插座连接),严禁将电源线直接插入插座。电气回路保护装置跳闸后,应查明原因,排除故障后方可合闸。2小型机械、手持电动工具及移动照明等必须使用移动式配电箱,并随施工作业移动,但应放置在干燥、无杂物

10、、无易燃物、无易爆物、方便操作的作业面上,用完后及时收回。3每台用电设备应有专用的开关箱,开关箱与用电设备的水平距离不宜大于3米。4电机的控制设备应完好,控制线路接线正确,用500v兆欧表摇测,阻值不低于05m。运行中电机应无异味,无漏电、轴承温度正常。5电机运行遇停电应拉闸,并把启动开关放在停止位置。6使用电焊机应单独设开关箱,电焊机外壳应做接零保护。一次线长度小于5米,二次线长度小于30米。电焊机两侧接线应压接牢固,并安装可靠防护罩。电焊机使用时,焊把线、地线应同时拉到施焊点(双线到位),不得借用金属管道、金属脚手架、轨道及结构钢筋做回路地线。电焊把线应使用专用橡套多股铜芯软电缆线,二次线

11、与焊机连接应用接线鼻子,二次线及焊钳绝缘应完好无损,电焊机装触电保护装置“安全节电器”。7潜水泵使用前应做检查、测试,绝缘电阻不小于5M,电缆线应接线正确,无破损,无接头。泵运行时,在半径为30米的水域内不得有人、畜进入。挪动水泵时应断电,并不得拉电缆,挪动水泵的绳应用绝缘或采疅绝缘保护措施。8振捣器使用前应检查外观和电缆线:接线正确,无破损,无漏电,空载运行正常,使用时应设置移动式配电箱,检修或作业间不得大于30米,作业人员必须穿戴绝缘靴和绝缘手套,一人理线,一人操作,电源线不得拖地,不得敷设在水中,电机接线盒应密封防水,保护零线、漏电开关应可靠有效,操作手柄应有绝缘层。9手持电动工具的使用

12、人员应接规定穿戴绝缘手套、绝缘靴等防护用品,工具本身的电源线应使用橡套电缆且无接头,长度一般为3米左右,需加长时应增设移动箱,一般场所宜选用类手持电动工具,非专职人员不得擅自拆卸和修理电动工具。手持电动工具的绝缘电阻不小于下表:类型绝缘电阻(M)用500v兆欧用500v兆欧用500v兆欧值班电工交接班制度一、值班电工必须持证上岗,穿戴好个人防护用品。二、坚守工作岗位,按时交接班。三、当班期间认真负责,巡查现场用电设施,变配电装置、线路、机具的运转及完好情况,发现问题及时处理解决,并做好记录。四、严格值班、交接班制度,交接班时对当班的各项情况向接班人员交待清楚;当班未完成的,要向接班电工详细交待

13、,履行签字手续。五、做好本班工作记录和下一班工作要点,并将值班、维修检查记录向接班人员交接。现场临电定期检(复)查制度一、认真执行部颁标准和有关的临时用电规范。二、现场所有用电装置,线路严格按用电施工方案和平面图 布置。三、编制施工组织设计时编制单独的临电方案,符合现场实际审查批准后实施。四、临电的拉、按、拆装必须由专职电工负责,任何无证人员不得私自按装、拆改。五、各项临电的方案、安全技术交底、新埋设电气设备方案,必须符合方案及标准规范,更改必须有变更记录。六、电气设备和线路要经常检查,每月一次定期检查,每周一次定项检查,重点搞好季节性检查、复查、检测、发现问题及时处理。七、电工上岗必须持证,穿戴好个人防护用品。八、现场、宿舍内不准使用大灯泡、电热器具,各种实验焊接作业批准后方可使用。九、停工、大风、大雨等天气,要拉闸停电,复工后要对线路、配电装置等检查控制。十、严格值班、交接班制度,交接班时必须认真履行自己的责任,对当班的各项情况交待清楚,当班未完成的工作要向接班电工详细交待,履行签字手续,并将值班维修检查记录向下班人员交接。十一、电工做好本班工作记录和下班工作要点,下班前要认真检查配电装置、线路,发现问题及时处理记录。十二、按时交接班,不得脱岗。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
