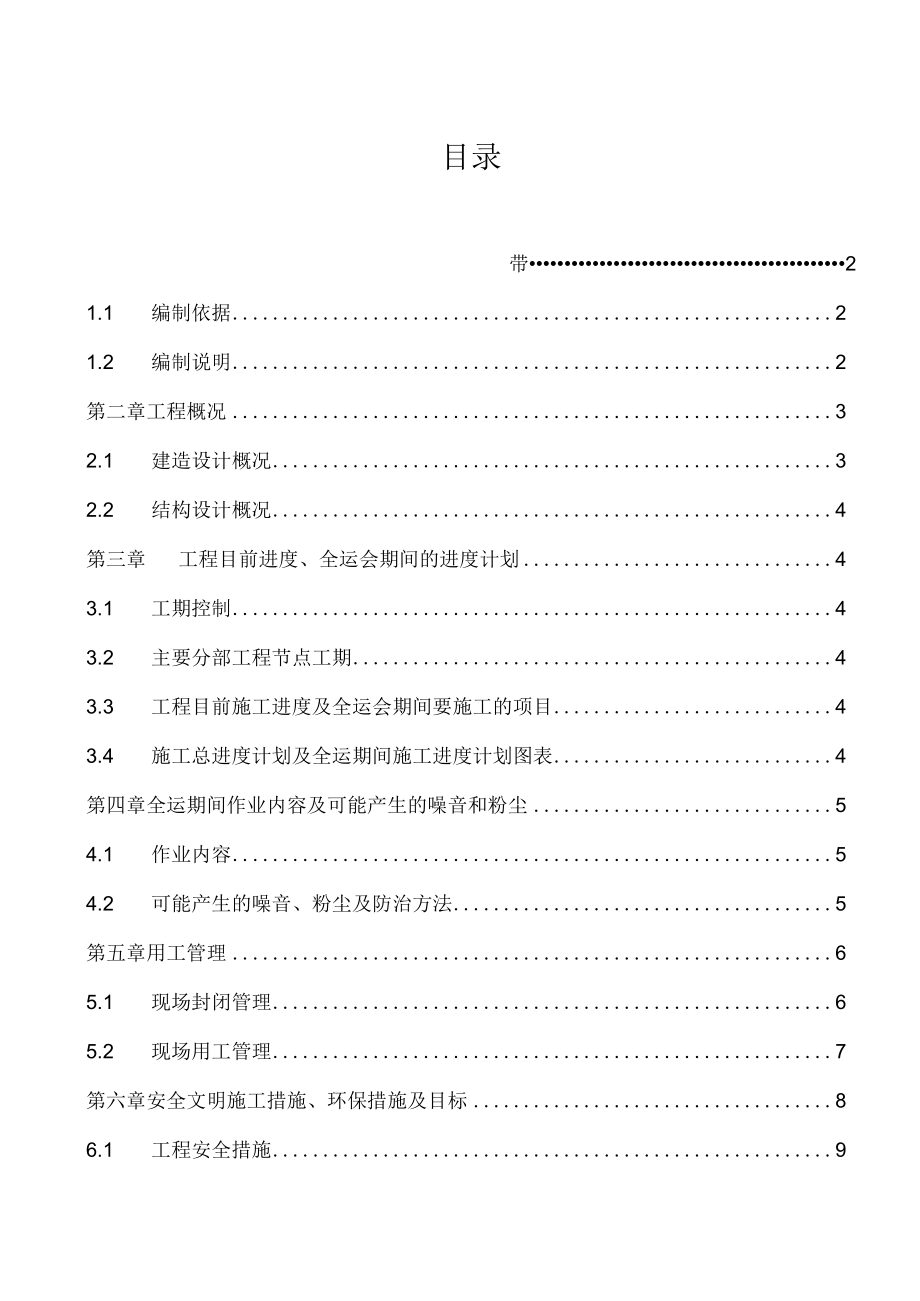

1、目录带21.1 编制依据21.2 编制说明2第二章工程概况32.1 建造设计概况32.2 结构设计概况4第三章工程目前进度、全运会期间的进度计划43.1 工期控制43.2 主要分部工程节点工期43.3 工程目前施工进度及全运会期间要施工的项目43.4 施工总进度计划及全运期间施工进度计划图表4第四章全运期间作业内容及可能产生的噪音和粉尘54.1 作业内容54.2 可能产生的噪音、粉尘及防治方法5第五章用工管理65.1 现场封闭管理65.2 现场用工管理7第六章安全文明施工措施、环保措施及目标86.1 工程安全措施9106.2 文明施工措施6.3 环境保护措施106.4 消防保卫措施116.5

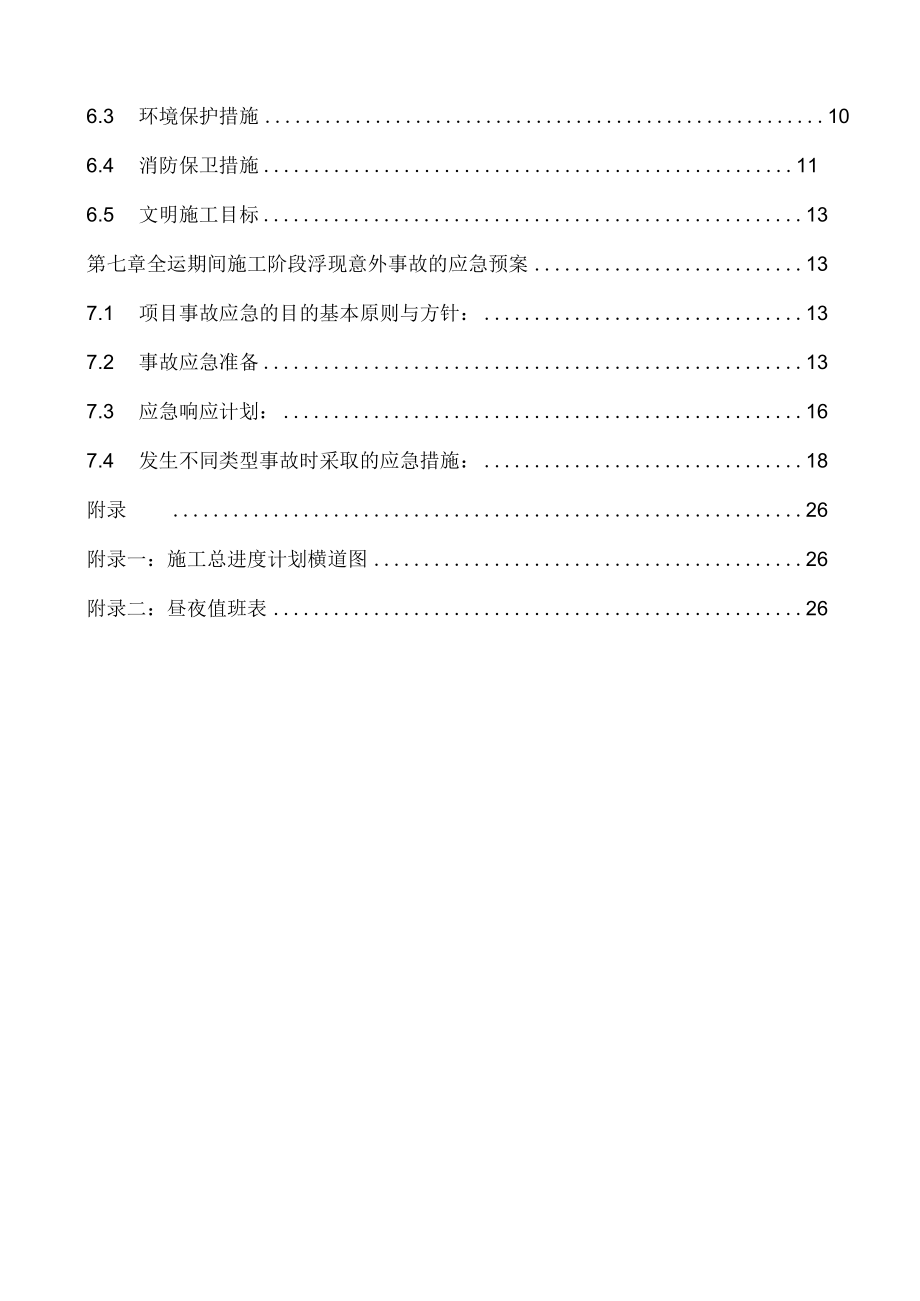

2、文明施工目标13第七章全运期间施工阶段浮现意外事故的应急预案137.1 项目事故应急的目的基本原则与方针:137.2 事故应急准备137.3 应急响应计划:167.4 发生不同类型事故时采取的应急措施:18附录26附录一:施工总进度计划横道图26附录二:昼夜值班表26第一章编制依据1.1编制依据1 .40#地3-1区工程设计图纸;2 .国家现行施工验收规范、标准及辽宁省和沈阳市有关施工规定;3 .根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件等综合因素的分析;4 .关于印发沈阳市开展“安全全运”创建活动实施方案的通知(沈综治委(2013)5号)及市消安委关于印发“守护全运安全“火
3、灾隐患大排查大整治专项行动方案的通知(沈消安委(2013)6号)5中华人民共和国国家标准建造施工场界噪声限值GB12523-90o1.2编制说明住宅项目,由一建造设计院设计,建设单位是一,监理单位是一施工单位:一o工程位于沈阳市于洪区大通湖街。根据关于印发沈阳市开展“安全全运”创建活动实施方案的通知(沈综治委(2013)5号)要求,特编制全运会期间(2013年8月30日至9月13日)项目主体工程、屋面工程、砌筑工程及内装修工程专项施工组织方案。本方案在编制过程中,对工程的施工工期、质量目标、项目管理架构设置与劳动力组织、施工进度计划控制、机械设备及材料配备、主要技术措施、安全、文明施工及环境保
4、护等诸多因素尽可能做了充分考虑,以确保能够适应本工程需要,科学地、有针对性地指导本工程在全运会期间的施工。第二章工程概况根据本工程控制性进度计划部署,本工程主体结构在年月日封顶,砌体工程在年月日完成砌筑作业。全运会期间(2013年8月30日至9月13日)有建造主体工程、屋面工程、砌筑工程及内装修工程需要施工。2.1 建造设计概况本工程,总建造面积为m2o工程规模包括一。填充墙采用一砌块。外墙装饰构造类型有:-O内墙装饰构造类型有:一,做法详见图纸。屋面有平屋面,防水等级为一级,防水层合理使用年限为一年。楼地面构造类型有:一,详见建造设计总说明。建造节能方面按图纸设计要求施工可达到相关的节能要求
5、。2.2 结构设计概况本工程为现浇钢筋混凝土框剪结构,设计框架抗震等级为一级,建造结构安全等级为一级,合理使用年限为一年。基础形式采用一。混凝土等级一。第三章工程目前进度、全运期间的进度计划3.1 工期控制本项目主体工程、屋面工程、砌筑工程及内装修工程施工进度计划为:年月-日开始,至一年月-日工程竣工交工止,共计一日历天(节假日、雨天等均已包括在内)。本专项方案起止日期2013年8月30日2013年9月13日。3.2 主要分部工程节点工期1 .基础:一年月一日之前完成2 .主体全部封顶时间:-年月日之前完成4,外架拆完时间:一年-月日1.1 程竣工时间:年月日3.3 工程目前施工进度3.4 施
6、工总进度计划及全运期间施工进度计划图表第四章全运期间作业内容及可能产生的噪音和粉尘4.1 作业内容本工程施工内容包括主体施工、砌体工程、屋面工程、门窗工程、抹灰工程、给排水工程、电气工程等。4.2 可能产生的噪音、粉尘及防治方法1)建立健全控制人为噪声的管理制度,增强全体施工人员防噪的自觉意识,减少人为因素产生的噪声。2)合理安排施工工序及作业时间,有噪音的施工内容尽量安排在白日。3)应严格控制作业时间,晚间作业加班时间不超过21:30,早间作业不早于6点。特殊情况需连续作业(或者夜间作业)的,应尽量采取降噪措施,并事先做好周边单位和居民的工作。4)现场尽量选用低噪声或者备有消声降噪设备的施工
7、机械。施工现场的强噪声机械(如:电锯、电刨、砂轮机等)要设置封闭的机械棚,以尽量减少强噪声的扩散。5)牵涉到产生强噪声的成品、半成品加工、制作作业,应尽量放在工厂、车间完成,尽量减少施工现场的噪声。6)所有运输车辆必须按限速行驶,禁止鸣笛,以减少噪声。7)现场搬运或者卸载材料时,轻拿轻放,防止产生噪音。8)用环保型振动棒替代普通型振动棒。9)施工现场设专人负责工地的扬尘管理工作,成立文明施工保洁队,配备洒水设备,作好压尘、降尘工作。10)施工现场场地硬化和绿化,时常洒水和浇水以减少粉尘污染。11)砂浆搅拌场地应设有降尘喷水设施。12)脚手架采取全封闭,使用合格绿色阻燃密目网,上下全部围护,围扎
8、坚固整齐;13)禁止在施工现场焚烧废旧材料、有毒、有害和有恶臭气味的物质。14)装卸有粉尘的材料时,应洒水湿润或者在仓库内进行。15)严禁向建造物外抛掷垃圾,所有垃圾装袋运出。运输车辆必须冲洗干净后,方能离场上路行驶;在装运建造材料、土石方、建造垃圾及工程渣土的车辆,派专人负责清扫道路及冲洗,保证行驶途中不污染道路和环境。16)水泥要入库,禁止抛投水泥产生粉尘。砂石采用纱布覆盖。第五章用工管理5.1 现场封闭管理根据关于做好建造施工现场扬尘污染专项整治进一步提高文明施工管理水平的通知(辽住建2013212号)我司对施工现场实行封闭管理,上下班按公司指定路线。建立门卫和巡逻护场制度,24小时值班
9、;严格管理施工人员,建立出入现场查验制度。5.1.1施工现场围档设置沿工地四周连续进行,不能有缺口。5.1.2 工地大门口明显位置有公司标志和名称,有设置“六牌一图九5.1.3 工地大门口处门卫室实行24小时门卫值班和来访限时进出登记制度。外来人员一律通过工地大门按照来访登记准许的时限进出工地,来访者必须经被访者(本项目部人员)确认后方可准许,与本工程施工业务无关的外来人员一律不许进入工地。门卫室配备一定数量的安全帽,经登记准许的来访者必须佩戴安全帽并由被访者(本项目部人员)引导进入工地。被访者有义务做好迎来送往安全引导工作,严禁来访者在工地用餐、留宿以及涉及影响安全的活动。准许来访进出工地时
10、限严格控制在1小时之内,超过1小时的必须经项目部经理允许。来访者超过来访时限未出工地的,当班门卫人员应及时报告项目部,项目部领导必须即将组织人员进行搜索清场。门卫值班人员必须履行交接班手续。门卫值班人员在交接班时必须负责当班来访者已全部离开工地,并有离开时间记录。如有来访者尚未离工地的,必须在交接班时核查落实并办理交接手续。门卫值班人员不按规定擅自准许无关人员进入工地或者对未进行登记的外来人员没有严格把关而放行进入工地的,一经发现应当追究当班门卫责任,并赋予严肃批评教育。5.2 现场用工管理5.2.2 各班组向项目部申报施工人数,并建立全运会期间用工花名册。5.2.3 凡参加本公司现场施工的操
11、作工人,应自觉遵守本公司的各种规章制度,服从公司调动,听从现场管理人员的安排。5.2.4 各工种小组工人之间要密切配合,统一听从现场管理人员的具体安排,保质、保量按期完成各项工作,施工过程中随时清除垃圾,控制建造污染;不在工地内焚烧油毡、油漆及其它产生有害、有毒气体、烟尘的物品;竭力减少对市容、绿化和周边环境的影响。5.2.5 做到文明施工,保证施工现场清洁,不随处大小便,不许借酒滋事,说话要文明、礼貌,穿着干净整洁,不做有损公司形象的事情。5.2.6 全运会期间,工人生活区宿舍设专人负责并按以下规定执行:1)每间宿舍任命一位治安保卫责任人,负责日常管理工作。2)未经施工现场保卫工作管理人员书
12、面允许不得留宿外人。3)严禁在宿舍内进行赌博、嫖娼、吸毒等违法行为。4)宿舍内文娱活动不得超过晚上12时。5)宿舍内不得存放个人贵重物品和现金。6)住宿人员不得自行改动间隔或者多占床位。7)所有人员就餐应在工地食堂,宿舍内严禁生火做饭和使用电炉、气化炉具,不许使用电热器具、烧香拜神。8)严禁乱拉乱接电线,不许在电线上晾挂衣服。9)烟头、火种、纸屑等杂物不许随地乱丢,严禁躺在床上吸烟。10)要保持宿舍道路畅通,不许在宿舍通道、门口堆放物品和作业。第六章安全文明施工措施、环保措施及目标6.1 工程安全措施6.1.1 “四口及临边”防护:(1)楼梯口防护:楼梯及歇息平台临边设两道483.脚手管搭设为
13、0.6m、1.2m高的坚固护身栏杆。预留洞口防护:1)1500150Omm以下的洞口,应加固定盖板。2)1500x1500mm以上的洞口四周必须支设两道防护栏杆,中间支挂水安全全网。(3)施工现场暂时用电,按照三相五线制,实行两级漏电保护的规定,合理布置临时用电系统,现场所用配电箱应符合部颁标准的规定,并经检查验收后使用。配电箱必须设置围栏,并配以安全警示标志。(4)施工中使用的卸料平台护栏高度不得低于1.5m,用密目网封严,护栏上严禁搭放物品,并设置限载标志牌。(5)电梯必须安装工具式可开启的金属防护门,道内每隔2层设水平网,封闭网内的杂物应及时清理。(6)竖向管道间、管道竖井必须安装防护门
14、或者护栏,高度不低于1.5m,并设红色警示灯。6.1.2 机械安全:(1)新进场的机械设备在投入使用前必须按照机械设备技术试验规程和有关规定进行检查、鉴定和试运转,合格后方可投入使用。(2)物料提升机等大型机械设备,设专人负责管理,建立设备档案、履历书和定期安全检查资料。(3)施工现场的物料提升机严禁超载和带病运行,设备运行中严禁维护保养。(4)施工现场设固定物料提升机司机。6.1.3 装饰装修工程(1)装饰装修工程施工中楼内孔洞的临边防护设施需暂时拆除时,必须设警示标志,作业完毕后及时将原防护设施复位,直至工程施工结束时方可将防护设施拆除。(2)施工中楼内光线较暗处必须设置照明装置,照明装置
15、应采用安全电压供电。(3)施工中严禁使用简易流动配电箱和开关箱,应使用符合部颁标准的流动电箱。(4)施工中使用的易燃、易爆材料严禁在结构工程内部存放,并以当日的需求量发放。(5)室内抹灰使用的木凳,金属支架应搭设平稳坚固,脚手板跨度不得大于2m,架上堆放的材料不得过于集中,在同一跨度内不得超过两人。6.2 文明施工措施1、施工现场沿街大门采用围墙,高度不得低于1.80mo2、在大门外侧按规定设置施工标志牌,内侧设置企业统一格式的“一图四板”及施工标志牌(即施工平面布置图、安全生产制度板、消防保卫制度板、环境保护制度板、文明施工制度板),制度内容符合文明施工要求并切实可行。3、施工现场道路进行硬化处理。按照平面布置设立临建设施。4、施工现场材料、成品、半成品严格按平面布置图堆放,并做到码放整齐美观,保证场区整洁。5、生产区机械设备定点停放、整齐干净;材料按施工设计位置离地挂牌堆码整齐有序,需防雨的材料进库存放或者加盖防雨蓬布。6、电缆线统一规划,按施工设计布设
