常用屋面找平施工工艺标准技术交底.docx

上传人:p** 文档编号:353391 上传时间:2023-08-05 格式:DOCX 页数:8 大小:37.36KB
下载 相关 举报
常用屋面找平施工工艺标准技术交底.docx_第1页
第1页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第2页
第2页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第3页
第3页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第4页
第4页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第5页
第5页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第6页
第6页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第7页
第7页 / 共8页
常用屋面找平施工工艺标准技术交底.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《常用屋面找平施工工艺标准技术交底.docx》由会员分享,可在线阅读,更多相关《常用屋面找平施工工艺标准技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

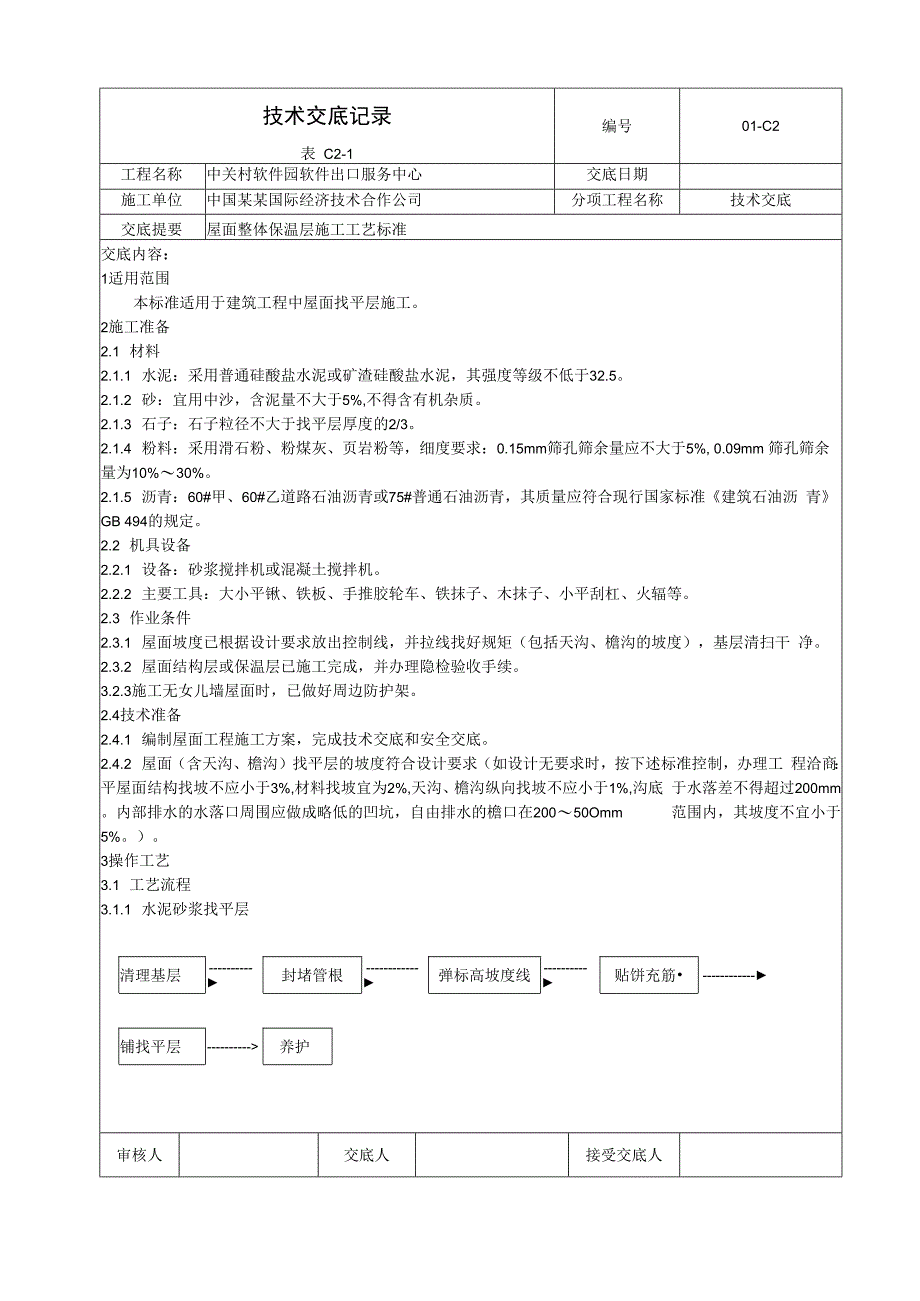

1、技术交底记录表 C2-1编号01-C2工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要屋面整体保温层施工工艺标准交底内容:1适用范围本标准适用于建筑工程中屋面找平层施工。2施工准备2.1 材料2.1.1 水泥:采用普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不低于32.5。2.1.2 砂:宜用中沙,含泥量不大于5%,不得含有机杂质。2.1.3 石子:石子粒径不大于找平层厚度的2/3。2.1.4 粉料:采用滑石粉、粉煤灰、页岩粉等,细度要求:0.15mm筛孔筛余量应不大于5%, 0.09mm 筛孔筛余量为10%30%。2.1.5 沥青:6

2、0#甲、60#乙道路石油沥青或75#普通石油沥青,其质量应符合现行国家标准建筑石油沥 青GB 494的规定。2.2 机具设备2.2.1 设备:砂浆搅拌机或混凝土搅拌机。2.2.2 主要工具:大小平锹、铁板、手推胶轮车、铁抹子、木抹子、小平刮杠、火辐等。2.3 作业条件2.3.1 屋面坡度已根据设计要求放出控制线,并拉线找好规矩(包括天沟、檐沟的坡度),基层清扫干 净。2.3.2 屋面结构层或保温层已施工完成,并办理隐检验收手续。3.2.3施工无女儿墙屋面时,已做好周边防护架。2.4技术准备2.4.1 编制屋面工程施工方案,完成技术交底和安全交底。2.4.2 屋面(含天沟、檐沟)找平层的坡度符合

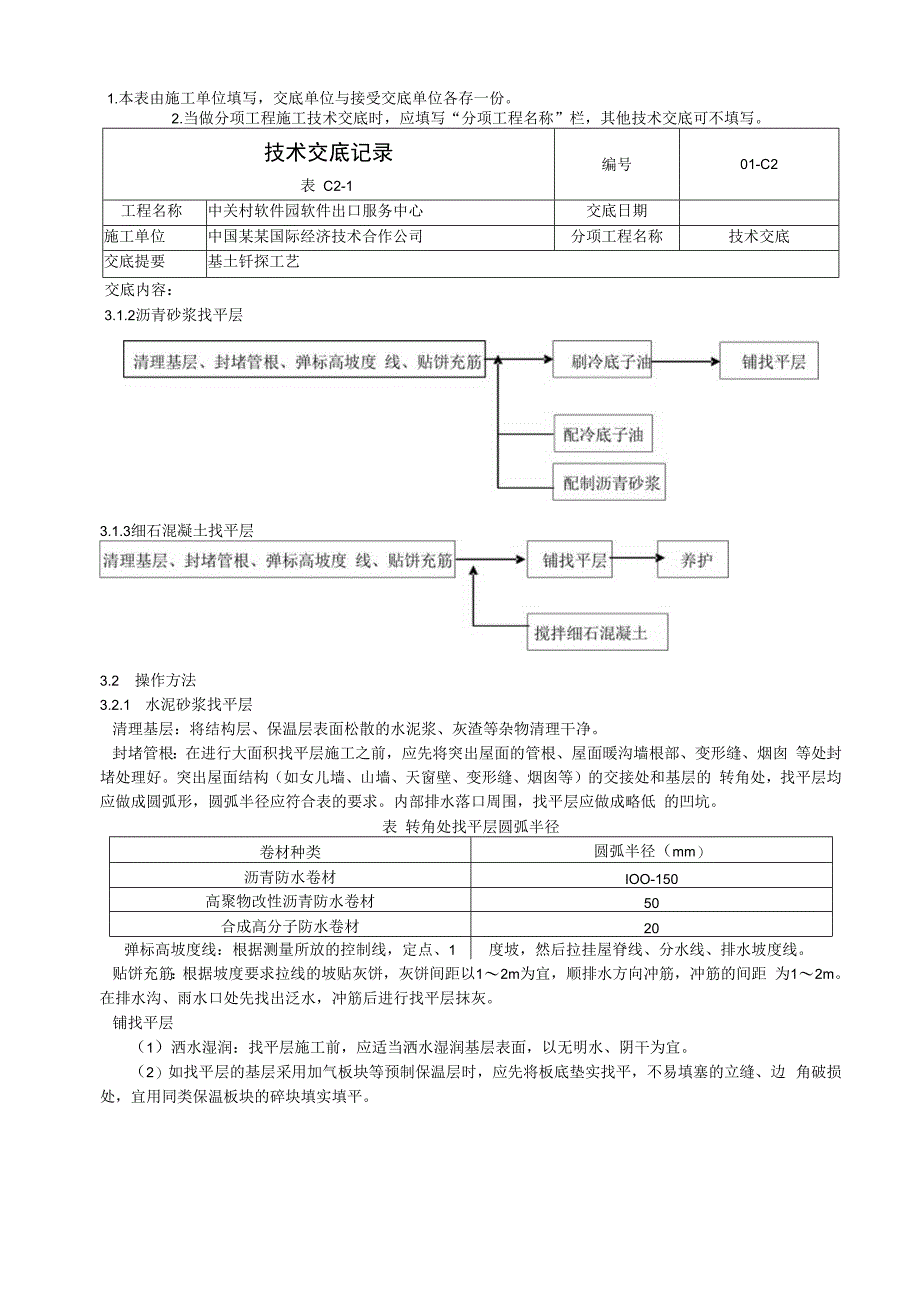

3、设计要求(如设计无要求时,按下述标准控制,办理工 程洽商:平屋面结构找坡不应小于3%,材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%,沟底 于水落差不得超过200mm。内部排水的水落口周围应做成略低的凹坑,自由排水的檐口在20050Omm 范围内,其坡度不宜小于5%。)。3操作工艺3.1 工艺流程3.1.1 水泥砂浆找平层清理基层封堵管根弹标高坡度线贴饼充筋铺找平层养护审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录编号01-C2表 C2-1工程名称中关村软件园软件出口服

4、务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要基土钎探工艺交底内容:3.1.2沥青砂浆找平层3.1.3细石混凝土找平层3.2 操作方法3.2.1 水泥砂浆找平层清理基层:将结构层、保温层表面松散的水泥浆、灰渣等杂物清理干净。封堵管根:在进行大面积找平层施工之前,应先将突出屋面的管根、屋面暖沟墙根部、变形缝、烟囱 等处封堵处理好。突出屋面结构(如女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的 转角处,找平层均应做成圆弧形,圆弧半径应符合表的要求。内部排水落口周围,找平层应做成略低 的凹坑。表 转角处找平层圆弧半径卷材种类圆弧半径(mm)沥青防水卷材IOO-

5、150高聚物改性沥青防水卷材50合成高分子防水卷材20弹标高坡度线:根据测量所放的控制线,定点、1度坡,然后拉挂屋脊线、分水线、排水坡度线。贴饼充筋:根据坡度要求拉线的坡贴灰饼,灰饼间距以12m为宜,顺排水方向冲筋,冲筋的间距 为12m。在排水沟、雨水口处先找出泛水,冲筋后进行找平层抹灰。铺找平层(1)洒水湿润:找平层施工前,应适当洒水湿润基层表面,以无明水、阴干为宜。(2)如找平层的基层采用加气板块等预制保温层时,应先将板底垫实找平,不易填塞的立缝、边 角破损处,宜用同类保温板块的碎块填实填平。审核人交底人接受交底人I.由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术

6、交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录编号01-C2表 C2-1工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要地下改性沥青油毡防水层施工工艺交底内容:(3)找平层宜设分格缝,并嵌填密封材料。分格缝应留设在屋脊、板端缝处,其纵横缝的最大间距不宜大于6mo(4)抹面层、压光a.第一遍抹压:天沟、拐角、根部等处应在大面积抹灰前先做,有坡度要求的必须做好,以满足 排水要求。大面积抹杰是在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用刮杠刮平。 用铁抹子轻轻抹压一遍,直到出浆为止。砂浆的稠度应控制在70m

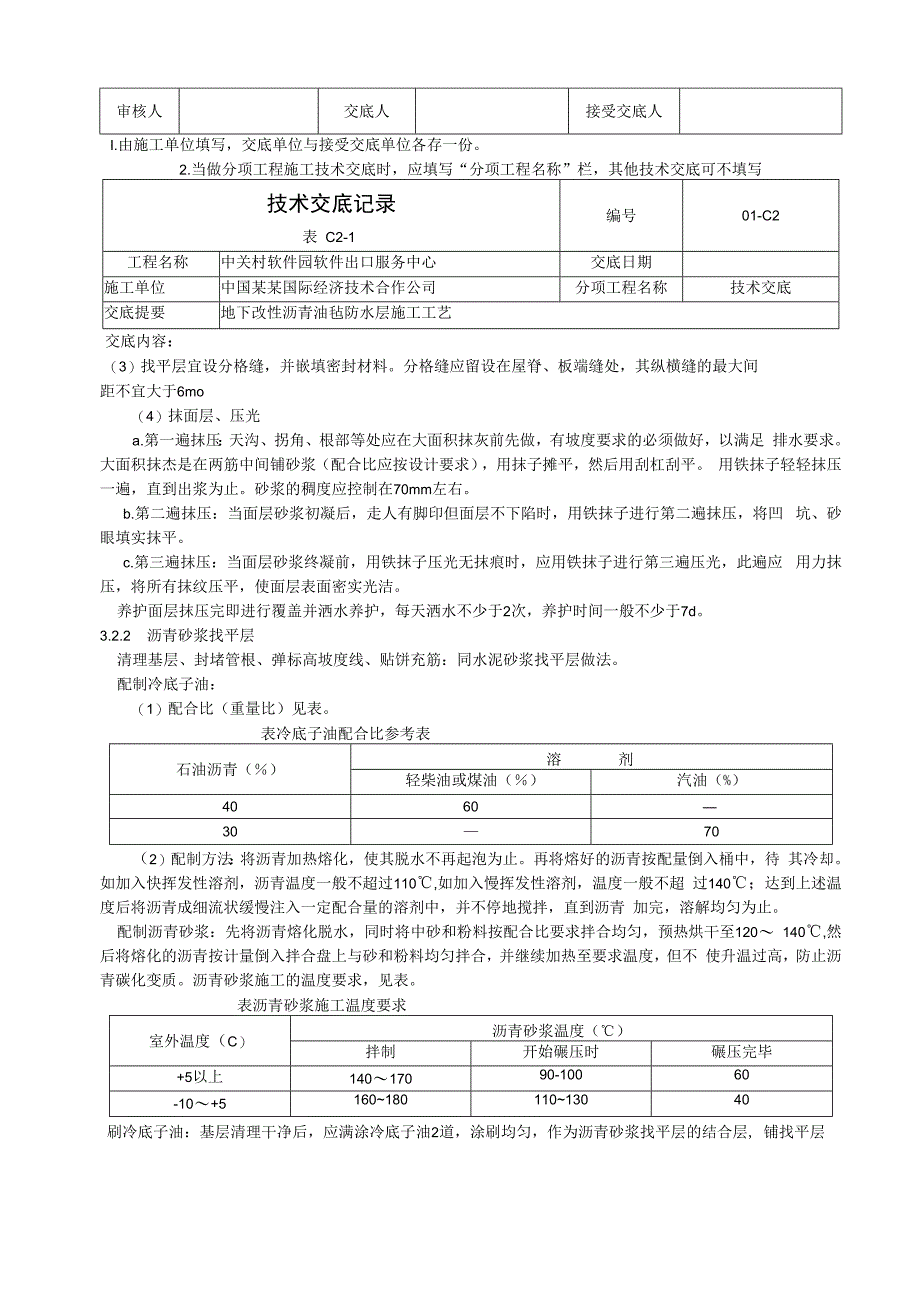

7、m左右。b.第二遍抹压:当面层砂浆初凝后,走人有脚印但面层不下陷时,用铁抹子进行第二遍抹压,将凹 坑、砂眼填实抹平。c.第三遍抹压:当面层砂浆终凝前,用铁抹子压光无抹痕时,应用铁抹子进行第三遍压光,此遍应 用力抹压,将所有抹纹压平,使面层表面密实光洁。养护面层抹压完即进行覆盖并洒水养护,每天洒水不少于2次,养护时间一般不少于7d。3.2.2 沥青砂浆找平层清理基层、封堵管根、弹标高坡度线、贴饼充筋:同水泥砂浆找平层做法。配制冷底子油:(1)配合比(重量比)见表。表冷底子油配合比参考表石油沥青()溶剂轻柴油或煤油()汽油(%)40603070(2)配制方法:将沥青加热熔化,使其脱水不再起泡为止。

8、再将熔好的沥青按配量倒入桶中,待 其冷却。如加入快挥发性溶剂,沥青温度一般不超过110,如加入慢挥发性溶剂,温度一般不超 过140;达到上述温度后将沥青成细流状缓慢注入一定配合量的溶剂中,并不停地搅拌,直到沥青 加完,溶解均匀为止。配制沥青砂浆:先将沥青熔化脱水,同时将中砂和粉料按配合比要求拌合均匀,预热烘干至120 140,然后将熔化的沥青按计量倒入拌合盘上与砂和粉料均匀拌合,并继续加热至要求温度,但不 使升温过高,防止沥青碳化变质。沥青砂浆施工的温度要求,见表。表沥青砂浆施工温度要求室外温度(C)沥青砂浆温度()拌制开始碾压时碾压完毕+5以上14017090-10060-10+516018

9、011013040刷冷底子油:基层清理干净后,应满涂冷底子油2道,涂刷均匀,作为沥青砂浆找平层的结合层, 铺找平层审核人交底人接受交底人L由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编号01-C2-工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要地下改性沥青油毡防水层施工工艺交底内容:(1)冷底子油干燥后,按照坡度控制线铺设沥青砂浆,虚铺砂浆厚度应为压实厚度的1.31.4 倍,分格缝一般以板的支撑点为界。(2)砂浆刮平后,用火辑滚

10、压(夏天温度 较高时,辐内可不生火)至平整、密实、表面无蜂窝、 看不出压痕时为止。(3)滚筒应保持清洁,表面可刷柴油,根部及边角滚压不到之处,可用烙铁烫平压实,以不出现压 痕为好。(4)施工缝宜留成斜槎,在继续施工时,将接缝处清理干净,并刷热沥青一道,接着铺沥青砂浆, 铺后用火耨或烙铁烫平。(5)分格缝留设的间距一般不大于4m,缝宽一般为20mm,如兼作排气屋面的排气道时,可适当 加宽,并与保温层连通。分格缝应附加20030Omm宽的油毡,并用沥青胶结材料单边粘贴覆盖。(6)铺完的沥青砂浆找平层如有缺陷,应挖除并清理干净后涂一层热沥青,及时填满沥青砂浆并 压实。3.2.3 细石混凝土找平层清理

11、基层、封堵管根、弹标高坡度线、贴饼充筋:同水泥砂浆找平层做法。细石混凝土搅拌:细石混凝土的强度等级应按设计要求试配,坍落度4060mm。如设计无要求时, 不应小C20o铺找平层(1)将搅拌好的细石混凝土铺抹到屋面保温层上,若无保温层时,应在基层涂刷水泥浆结合层,并 随刷铺,凹处用同配合比混凝土填 平,然后用滚简(常用的为直径200mm、长度 为60Omm的混凝土 或铁制滚筒)滚压密实,直到面层出现泌水后,再均匀 撒一层1: 1干拌水泥砂拌合料(砂要过3mm 筛),再用刮杠刮平。当面层干料吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土 的浆混合,使面层结合紧密。表面找平、压光同水泥

12、砂浆做法。(2)细部处理a.基层与突出屋面构筑物的连接处,以及基层转角处的找平层应做成半径为100150mm的圆弧 形或钝角。根据卷材种类不同,其圆弧半径应符合表的要求。b.排水沟找坡应以两排水口距离的中间点为分水线放坡抹平,纵向排水坡度不应小于1%,最低 点应对准排水口。排水口与水落管的落水口连接应平滑、顺畅,不得有积水,并应用柔性防水密封材 料嵌填密封。C,找平层与檐口、排水口、沟脊等相连接的转角,应抹成光滑一致的圆弧形。d.分隔缝:同水泥砂浆找平层做法。养护:同水泥砂浆找平层做法。3.3 季节性施工3.3.1 冬期 施工时,操作环境温度 不应低于+5。3.3.2 冬期制作水泥砂浆及细石混

13、凝土找平层时,应依据气温和养护温度要求掺入防冻剂,具体由试 验确定。审核人交底人接受交底人L由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编号01-C2-工程名称中关村软件园软件出服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要地下改性沥青油毡防水层施工工艺交底内容:3.3.3 雨天不得进行找平层施工。4 质量标准4.1 主控项目4.1.1 找平层的材料质量及配合比必顺符合设计要求。检验方法:检查出厂合格证、质量检验报告和计量措施。4.1.2 屋面(含天沟、檐

14、沟)找平层的排水坡度,必须符合设计要求。检验方法:用水平仪(水平尺)、拉线和尺量检查。4.2 一般项目4.2.1 基层与突出屋面结构的交接处和基层的转角处均应做成圆弧形,且整齐平顺。检验方法:观察和尺量检查。4.22 水泥砂浆、细石混凝土找平层应平整、压光,不得有酥松、起砂、起皮现象;沥青砂浆找平层不 得有拌合不匀、蜂窝现象。检验方法:观察检查。4.23 找平层分格缝的位置和间距应符合设计要求。检验方法:观察和尺量检查。4.24 4找平层表面平整度的允许偏差为5mm。检验方法:用2m靠尺和楔形塞尺检查。4.25 5屋面找平层的施工质量检验数量,应按屋面面积每IOO抽查1处,每处IOm2,且不得少于3处。5 成品保护5.1 .1找平层养护少于4h及强度未达到1.2MPa时,不得踩踏。用小车运输时,应铺脚手板车道,防 止破坏找平层。5.2 .2雨 水口、内排水口等部位应遮挡,防止杂物进入造成堵塞。6 应注意的质量问题6.0.1为防止找平层起砂,砂浆拌合时配合比应准确,砂浆强度等级应满足设计要求,砂浆抹压应做到 面层密实清洁,养护不得过早上人踩踏。6.0.2为防止找平层空鼓、开裂,注意下面几个问题:所用砂不应过细,基层表面应清理干净,施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
