资源描述

《建筑项目屋面面层工程屋面面层施工交底.docx》由会员分享,可在线阅读,更多相关《建筑项目屋面面层工程屋面面层施工交底.docx(4页珍藏版)》请在第壹文秘上搜索。

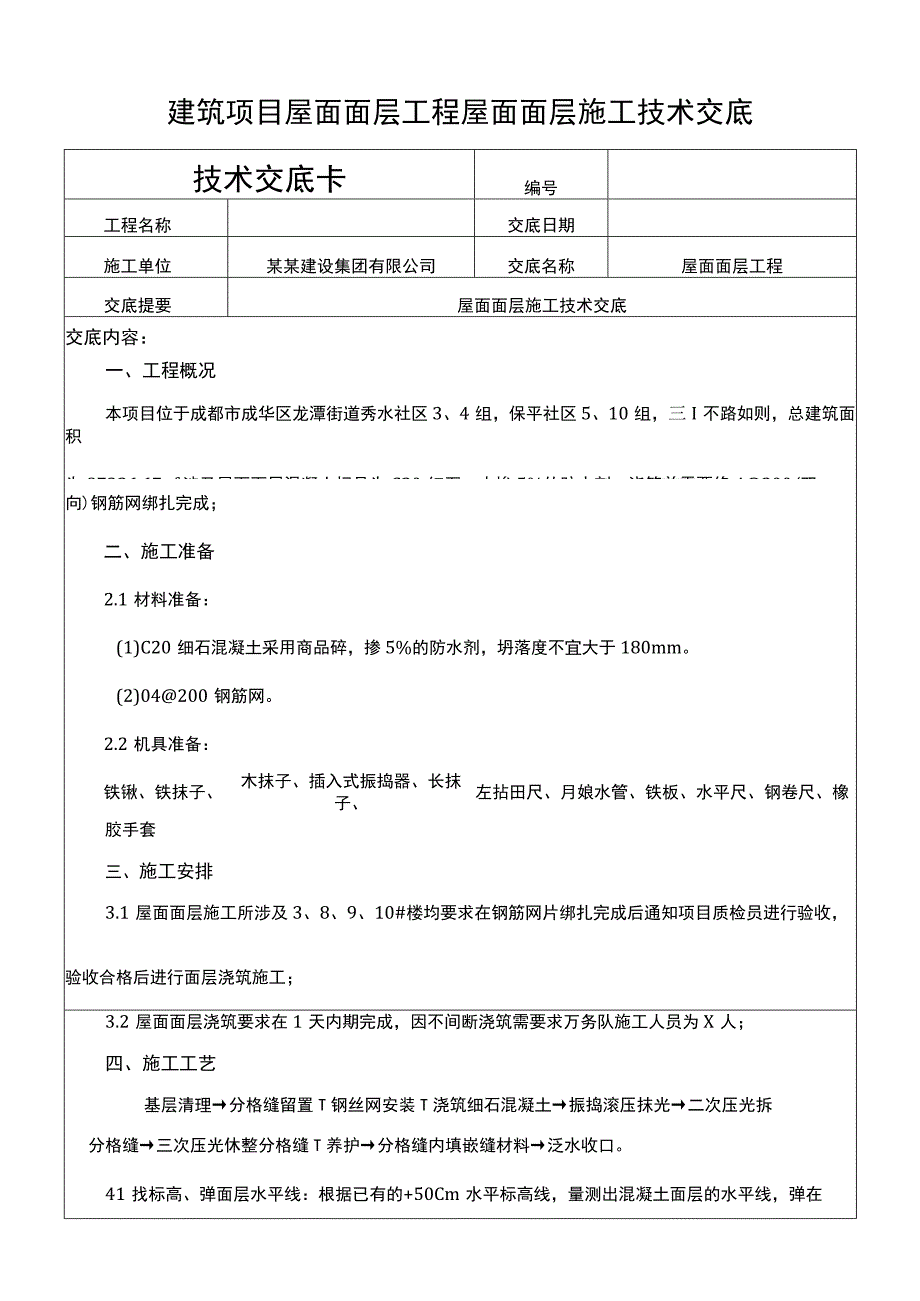

1、建筑项目屋面面层工程屋面面层施工技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称屋面面层工程交底提要屋面面层施工技术交底交底内容:一、工程概况本项目位于成都市成华区龙潭街道秀水社区3、4组,保平社区5、10组,三I不路如则,总建筑面积为87326.67f,涉及屋面面层混凝土标号为C20细石,内掺5%的防水剂,浇筑前需要修4200(双向)钢筋网绑扎完成;二、施工准备2.1材料准备:(1)C20细石混凝土采用商品碎,掺5%的防水剂,坍落度不宜大于180mm。(2)04200钢筋网。2.2机具准备:铁锹、铁抹子、木抹子、插入式振捣器、长抹子、左拈田尺、月娘水管、铁板、水平尺

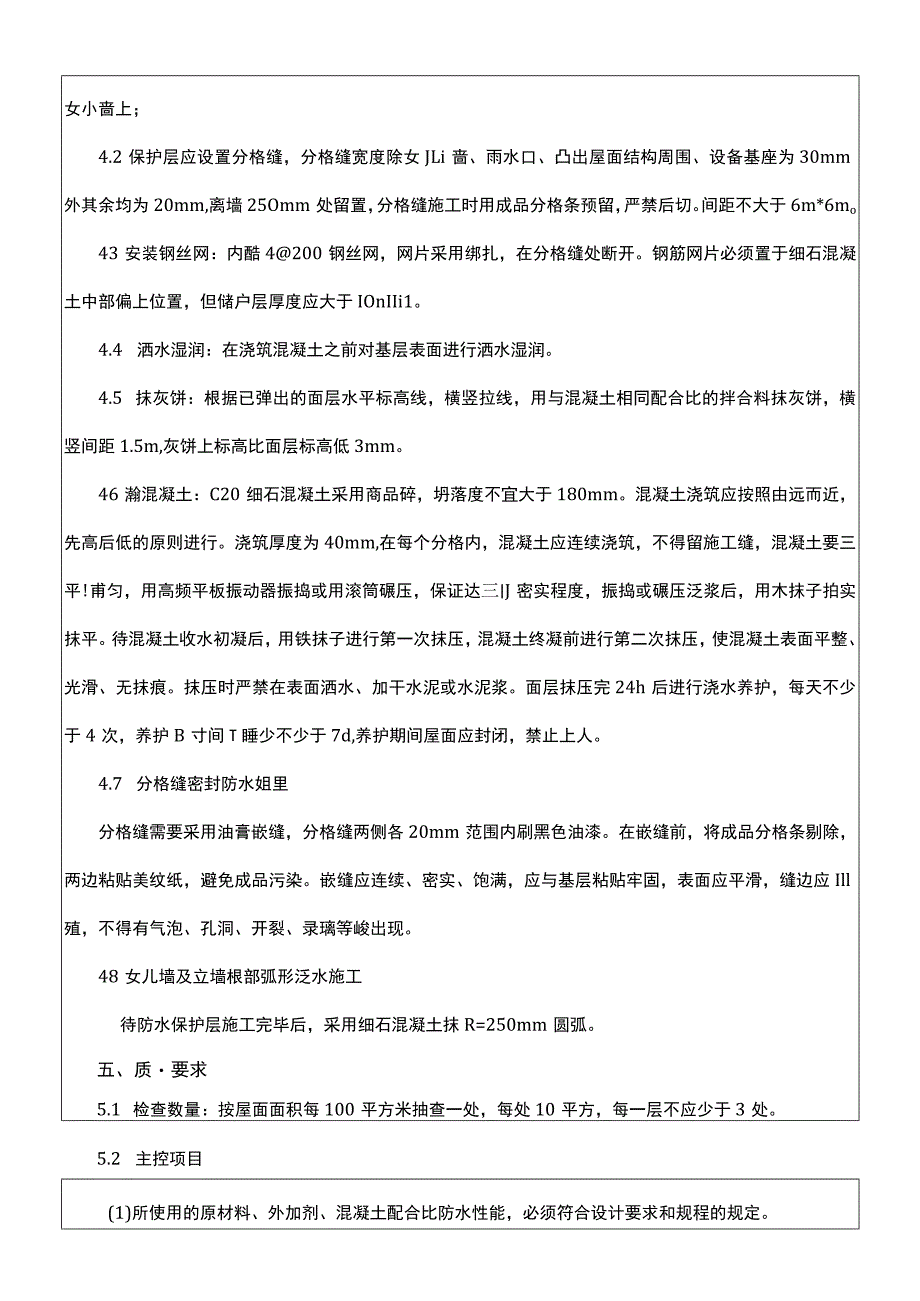

2、、钢卷尺、橡胶手套三、施工安排3.1屋面面层施工所涉及3、8、9、10#楼均要求在钢筋网片绑扎完成后通知项目质检员进行验收,验收合格后进行面层浇筑施工;3.2屋面面层浇筑要求在1天内期完成,因不间断浇筑需要求万务队施工人员为X人;四、施工工艺基层清理分格缝留置T钢丝网安装T浇筑细石混凝土振捣滚压抹光二次压光拆分格缝三次压光休整分格缝T养护分格缝内填嵌缝材料泛水收口。41找标高、弹面层水平线:根据已有的+50Cm水平标高线,量测出混凝土面层的水平线,弹在女小啬上;4.2保护层应设置分格缝,分格缝宽度除女JLi啬、雨水口、凸出屋面结构周围、设备基座为30mm外其余均为20mm,离墙25Omm处留置

3、,分格缝施工时用成品分格条预留,严禁后切。间距不大于6m*6mo43安装钢丝网:内酷4200钢丝网,网片采用绑扎,在分格缝处断开。钢筋网片必须置于细石混凝土中部偏上位置,但储户层厚度应大于IOnIIi1。4.4 洒水湿润:在浇筑混凝土之前对基层表面进行洒水湿润。4.5 抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高比面层标高低3mm。46瀚混凝土:C20细石混凝土采用商品碎,坍落度不宜大于180mm。混凝土浇筑应按照由远而近,先高后低的原则进行。浇筑厚度为40mm,在每个分格内,混凝土应连续浇筑,不得留施工缝,混凝土要三平!甫匀,

4、用高频平板振动器振捣或用滚筒碾压,保证达三J密实程度,振捣或碾压泛浆后,用木抹子拍实抹平。待混凝土收水初凝后,用铁抹子进行第一次抹压,混凝土终凝前进行第二次抹压,使混凝土表面平整、光滑、无抹痕。抹压时严禁在表面洒水、加干水泥或水泥浆。面层抹压完24h后进行浇水养护,每天不少于4次,养护B寸间T睡少不少于7d,养护期间屋面应封闭,禁止上人。4.7 分格缝密封防水姐里分格缝需要采用油膏嵌缝,分格缝两侧各20mm范围内刷黑色油漆。在嵌缝前,将成品分格条剔除,两边粘贴美纹纸,避免成品污染。嵌缝应连续、密实、饱满,应与基层粘贴牢固,表面应平滑,缝边应Ill殖,不得有气泡、孔洞、开裂、录璃等峻出现。48女

5、儿墙及立墙根部弧形泛水施工待防水保护层施工完毕后,采用细石混凝土抹R=250mm圆弧。五、质要求5.1 检查数量:按屋面面积每100平方米抽查一处,每处10平方,每一层不应少于3处。5.2 主控项目(1)所使用的原材料、外加剂、混凝土配合比防水性能,必须符合设计要求和规程的规定。(2)钢筋的品种、规格、位置及保护层厚度,必须符合设计要求和规程规定。5.3 一般项目(1)细石混凝土的坡度,必须符合排水要求,不积水,可用坡度尺检查或浇水观察。(2)细石混凝土的外观质量应厚度一致、表面平整、压实抹光、无裂缝、起壳、起砂等缺陷。5.4 实测项目平整度5mm;分格缝位置:20mm;泛水高度250mm.(

6、1)检查数量:按每50m检查一处,每处5m,且不少于3处。(2)主控项目1)密封材料的质量必须符合设计要求,2)密封材料嵌填必须密实、连续、饱满,粘结牢固,无气泡、开裂、鼓泡、下塌或脱落等缺陷;厚度符合设计和规范要求。3)嵌填的密封材料表面应平滑,缝边应顺直,无不平现象。六、成品保护6.1 刚性防水层混凝土浇筑完,应按要求进行养护,养护期间不准上人,其他工种不得进入,养护期过后也要注意成品保护。分格缝填塞时,注意不要污染屋面。6.2 雨水口等部位安装临时堵头要保护好,以防灌入杂物,造成堵塞。6.3 不得在已完成屋面上拌合砂浆及堆放杂物。七、安全环保与绿色施工措施7.1 进入施工现场必须带好安全

7、帽。7.2 高处作业必须系安全带。7.3 施工用架必须搭设规范,经检查合格后方可使用。7.4 必须做好防水材料保管工作,防止火灾及污染。7.5 不得随意向外四周抛杂物落地,以免伤人。7.6 禁止爬外脚手架上下。7.7 屋面四周要求搭设防护拦杆或防护脚手架。7.8 水泥、砂、石、混凝土等材料运输过程中不得随处溢洒,及时清扫撒落的材料,保持现场环境整洁。7.9 混凝土振捣使用前必须经电工检验确认合格后方可使用。开关箱必须装设漏电保护器,插头应完好无损,电源线不得破皮漏电,操作者必须穿插绝缘鞋(胶鞋),戴绝缘手套。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

展开阅读全文
