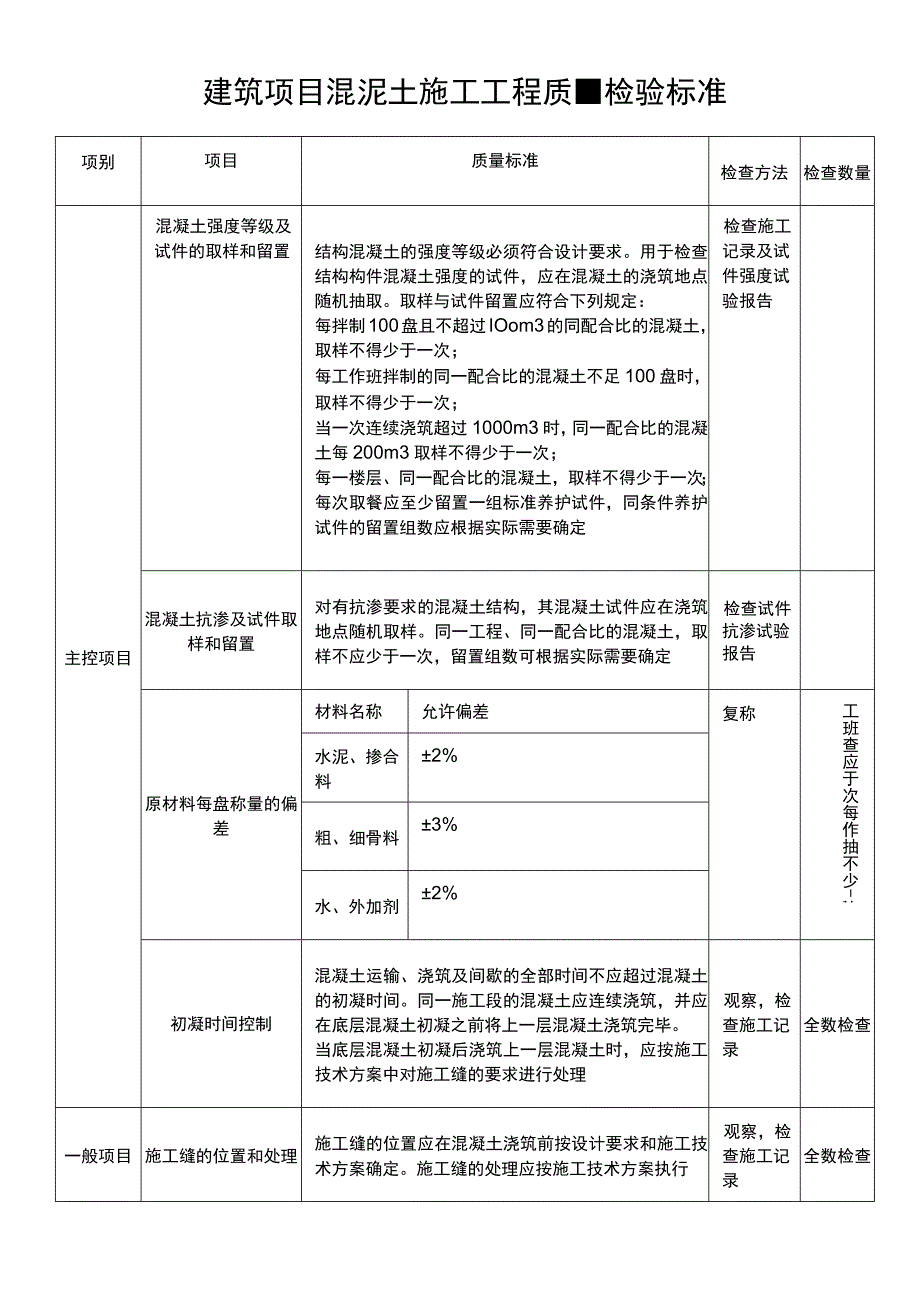

《建筑项目混泥土施工工程质量检验标准.docx》由会员分享,可在线阅读,更多相关《建筑项目混泥土施工工程质量检验标准.docx(2页珍藏版)》请在第壹文秘上搜索。
1、建筑项目混泥土施工工程质检验标准项别项目质量标准检查方法检查数量主控项目混凝土强度等级及试件的取样和留置结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。取样与试件留置应符合下列规定:每拌制100盘且不超过IOom3的同配合比的混凝土,取样不得少于一次;每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次;每一楼层、同一配合比的混凝土,取样不得少于一次;每次取餐应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定检查施工记录及试件强

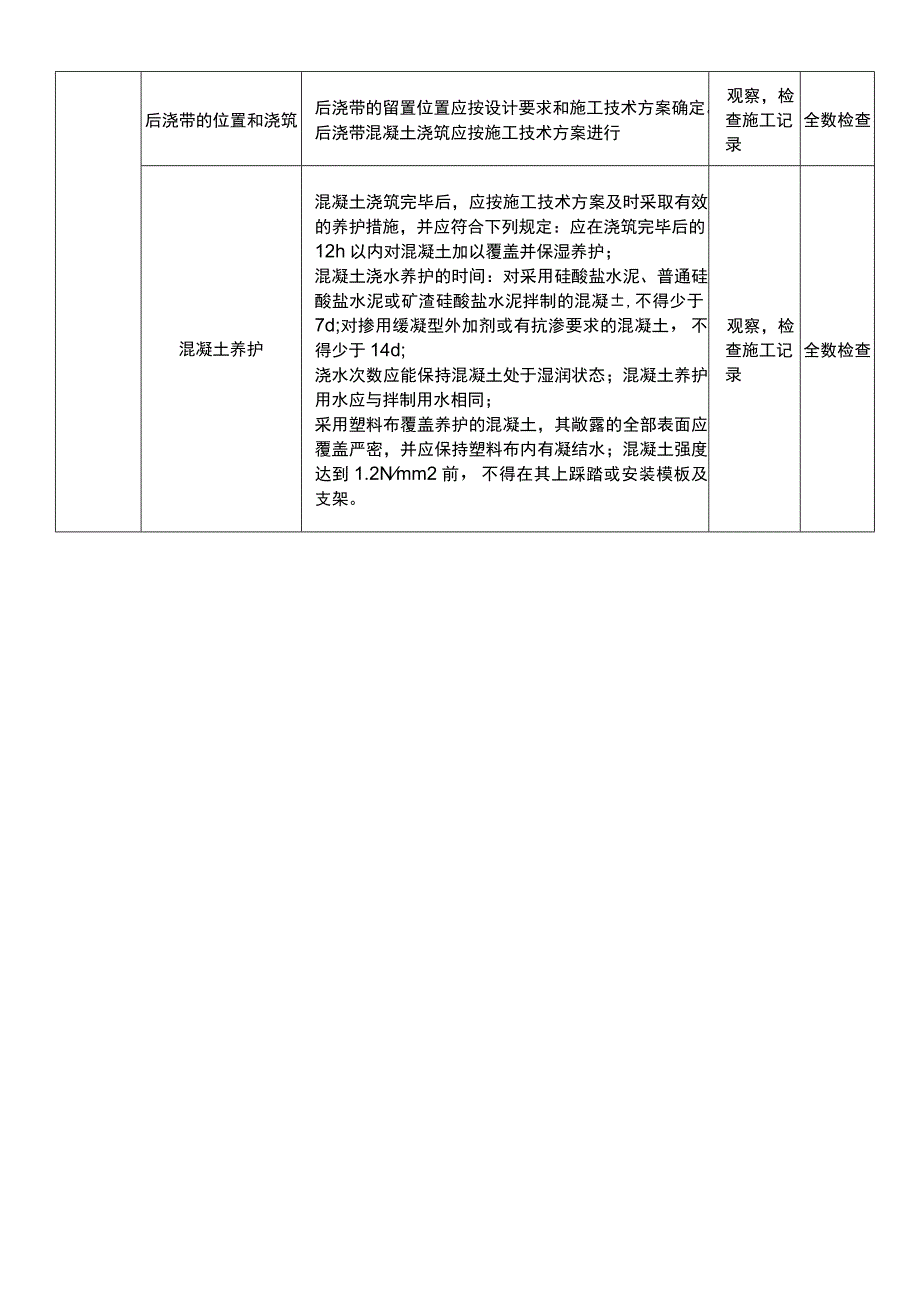

2、度试验报告混凝土抗渗及试件取样和留置对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定检查试件抗渗试验报告原材料每盘称量的偏差材料名称允许偏差复称工班查应于次每作抽不少-;水泥、掺合料2%粗、细骨料3%水、外加剂2%初凝时间控制混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工缝的要求进行处理观察,检查施工记录全数检查一般项目施工缝的位置和处理施工缝的位置应在混凝土
3、浇筑前按设计要求和施工技术方案确定。施工缝的处理应按施工技术方案执行观察,检查施工记录全数检查后浇带的位置和浇筑后浇带的留置位置应按设计要求和施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行观察,检查施工记录全数检查混凝土养护混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护;混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应与拌制用水相同;采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水;混凝土强度达到1.2Nmm2前,不得在其上踩踏或安装模板及支架。观察,检查施工记录全数检查
