《浅圆仓新技术及工法.docx》由会员分享,可在线阅读,更多相关《浅圆仓新技术及工法.docx(15页珍藏版)》请在第壹文秘上搜索。

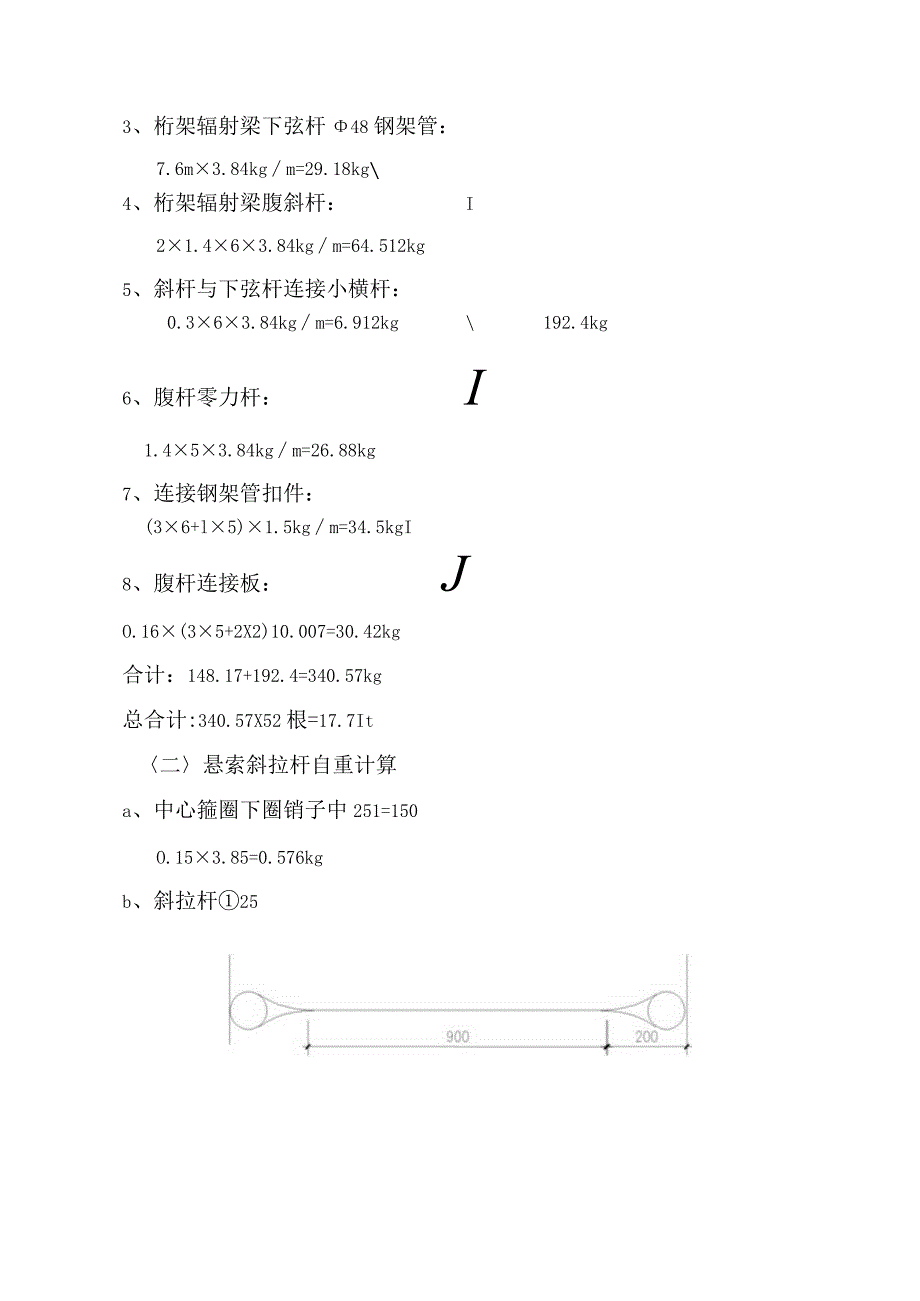

1、浅圆仓新技术及工法一、施工工艺本工程仓壁主体采用滑模施工。仓顶锥壳采用悬空一桁架悬索辐射梁刚性平台为操作平台,在操作平台上搭设满堂支撑脚手架,在脚手架上支锥壳钢筋混凝土模板,然后绑钢筋、浇筑锥壳混凝土。施工工艺如下:1、柔性滑升阶段:a、 在基础地梁顶面-L450m处开始组装滑模设备,整体滑模设备由52个门架,52个千斤顶、内外平台、内外吊架、内外滑升模板组成,(见图-1)。52根钢筋辐射拉杆及钢板中心盘。b、 从基础梁顶面-L45OnI处开始滑升,滑到3.00Om拆除内平台,内吊架及控制仓体圆度的钢筋辐射拉杆及中心盘,柔性滑升结束。2、刚性滑升阶段:在0.000地面上开始组装悬空桁架悬索辐射

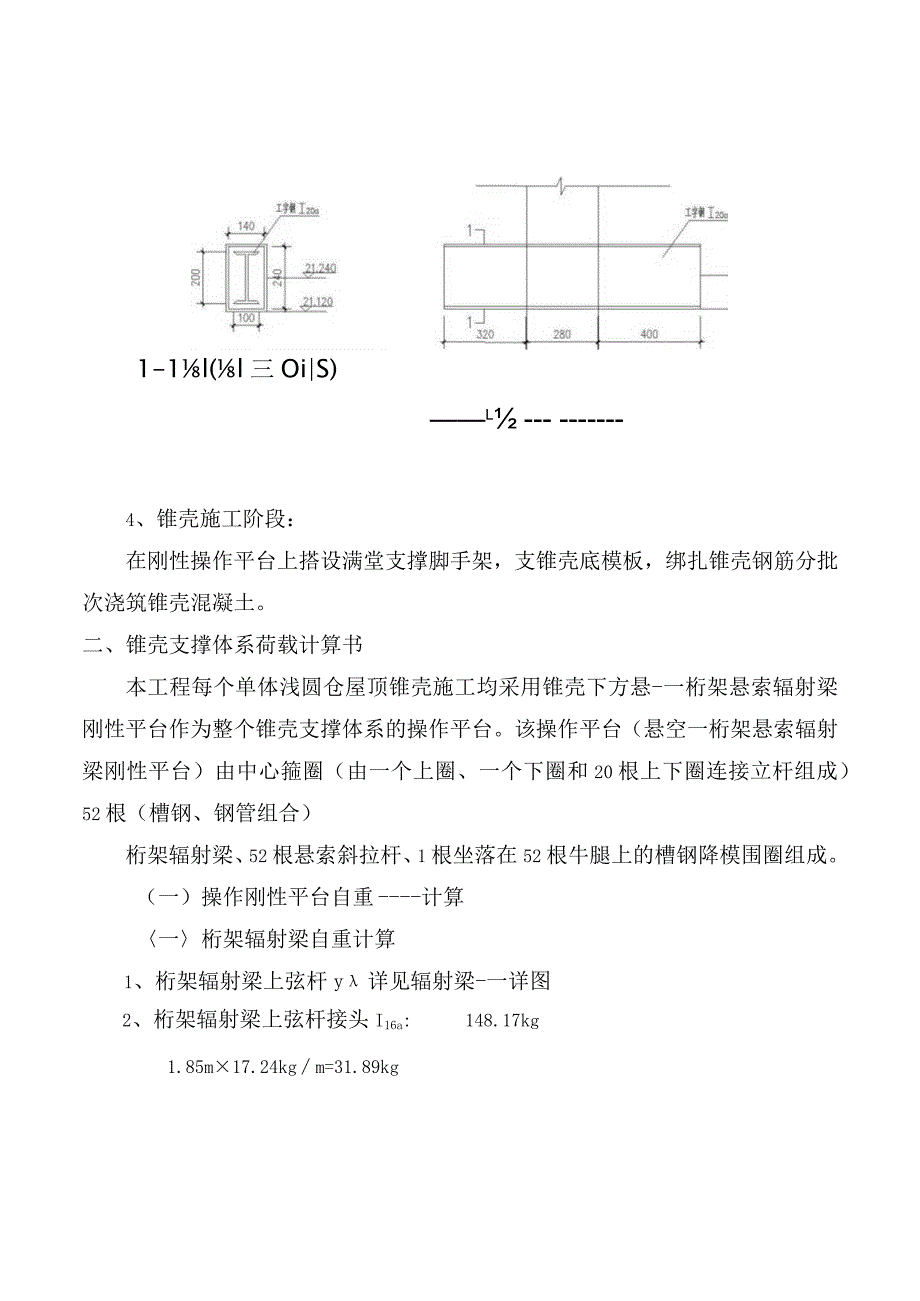

2、梁方形平台中的中心箍下圈、中心箍圈立杆、桁架辐射梁、悬索斜拉杆、刚性平台,待组装完毕,检验合格后,继续从3.00Om仓壁处开始滑升,滑升至2L600m处暂停,在预先预埋好的预留孔中安装52根工字钢降模牛腿。牛腿安装完毕检查合格,继续向上滑升,滑升到24.OOOm处停止滑升,整个仓壁滑升完毕,即刚性滑升结束。3、降刚性平台阶段:主体仓壁滑模结束后,在24.0OOm标高处,先拆除滑升系统内模,然后用8个5吨倒链一头分别挂在均匀8等分的刚性平台降模围圈上,另一头挂在对应的爬杆上,将整体钢性操作平台降到21.240m处的52根工字钢牛腿上(见图仓壁牛腿布置图)。1-1l(l三OiS)l4、锥壳施工阶段
3、:在刚性操作平台上搭设满堂支撑脚手架,支锥壳底模板,绑扎锥壳钢筋分批次浇筑锥壳混凝土。二、锥壳支撑体系荷载计算书本工程每个单体浅圆仓屋顶锥壳施工均采用锥壳下方悬-一桁架悬索辐射梁刚性平台作为整个锥壳支撑体系的操作平台。该操作平台(悬空一桁架悬索辐射梁刚性平台)由中心箍圈(由一个上圈、一个下圈和20根上下圈连接立杆组成)52根(槽钢、钢管组合)桁架辐射梁、52根悬索斜拉杆、1根坐落在52根牛腿上的槽钢降模围圈组成。(一)操作刚性平台自重计算一桁架辐射梁自重计算1、桁架辐射梁上弦杆y详见辐射梁-一详图2、桁架辐射梁上弦杆接头I16a:148.17kg1.85m17.24kgm=31.89kg3、桁
4、架辐射梁下弦杆48钢架管:7.6m3.84kgm=29.18kg4、桁架辐射梁腹斜杆:I21.463.84kgm=64.512kg5、斜杆与下弦杆连接小横杆:0.363.84kgm=6.912kg192.4kg6、腹杆零力杆:I1.453.84kgm=26.88kg7、连接钢架管扣件:(36+l5)1.5kgm=34.5kgI8、腹杆连接板:JO.16(35+2X2)10.007=30.42kg合计:148.17+192.4=340.57kg总合计:340.57X52根=17.7It二悬索斜拉杆自重计算a、中心箍圈下圈销子中251=150O.153.85=0.576kgb、斜拉杆25C连接马橙
5、3.12kg个d、连接螺丝杆中25225X2+300=7500.75X3.85kgm=2.89kge、旋转连接件I14al=2000.217.24kgm=3.45kgf、,降模围圈(25-0.22)17.059=939.Ikgg、La牛腿(不在刚性平台自重内)1.127.929=30.722kgh、h1:3.552=22.29kgh2:(3+0.55+1.4)2=31.Ikgh3:(3+0.55+1.43)22=97.34kg及292米X3.85=L125th1:(3+0.55+1.45)2=66.3kgh5:(3+0.55+1.46)2=75.Ikg小计:ab+c+de=46.136kg52
6、(a+b+c+d+e)+h=3.521t三中心箍圈上圈自重计算1、中心箍圈上圈自重计算(1)立杆连接板:180X120X10(共计20块)0.180.122828.5kgm2=47.48kg(2)1/4圈连接板:280X250X20(共计8块)O.280.258157kgm2=87.92kg(3)十字梁连接板:180X120X10(共计16块)0.180.121678.5kgm2=27.13kg(4) I16a:(6-0.12)217.24=5.88217.24=636.61kg(5) IMa:4.3X4X14.535kgm二二25Okg(6) Il2:4.3412.059kgm=207.42
7、kg(7) I12:0.8412.059kgm=38.59kg(8) Il2:0.62412.059kgm=57.88kg合计:1.353t2、中心箍圈下圈自重计算(1)立杆连接板:180X120X10(共计20块)0.180.122828.5kgm2=47.48kg(2)1/4圈连接板:280X250X20(共计8块)0.280.258157kgm2=87.92kg(3)十字梁连接板:180X120X10(共计16块)0.180.121678.5kgm2=27.13kg(4) I16a:(6-0.12)217.24=5.88217.24=636.61kg(5) I4a:4.3414.535k
8、gm=250kg(6) Ii2:4.3412.059kgm=207.42kg(7) I12:0.8412.059kgm=38.59kg(8) Ii2:0.62412.059kgm=57.88kg(9) I6斜拉杆连接板:0.165217.24=286.87kg合计:L64t3、中心箍圈下下圈连接杆I12:2.72812.059=911.66kg=0.912t中心箍圈自重合计1+2+3=1.352+1.64+0.912=3.904t操作平台自重总合计一+二+三=17.71+4.46+3.904=26.075t按10%折减为23.5t操作刚性平台自重:23.5t(二)锥壳满堂支撑架计算钢架管平均值
9、:(3.44+2.392.1)/3=2.64mm3扣件平均值:(2.46+1.423+1.16)/3=1.68个/城一28002800X2800:21.9521、立杆:3X3X2.8=25.22、水平杆:6X3X2.8=50.4175.63、扣件:932.8=54二5600X5600X5600:175.6161、立杆:555.6=140)2、水平杆:10X5X5.6=2804203、扣件:2552=250J三8400X8400X8400:592.7041、立杆:7X7X8.4=411.62、水平杆:1478.4=823.21234.83、扣件:49X7X2=686钢架管:(1)2.82.8X2
10、.8=21.952;75.6/21.952=3.444(2) 5.65.6X5.6=175.616;420/175.616=2.392(3) 8.4X8.4X8.4=592.704;1234.8/592.704=2.1扣件:(1)2.82.8X2.8=21.952;54/21.952=2.46(4) 5.65.6X5.6=175.616;250/175.616=1.423(5) 8.4X8.4X8.4=592.704;686/592.704=1.16(三)钢管架计算一标高21.600至24.000刚性平台上部满堂支撑架12. 52X(24.000-22.500)=12.521.5=736m3二
11、锥壳24.400至29.900刚性平台上部满堂支撑架V=1/3h(r2+r12+r.r1)=l3(29.9-0.0-24.4)X2.652+(12.5-0.32)22+2.652(12.5-0.32)X2=1/35.37.0225+593.41+2.65224.36)=1/35.3X187.66=1041三24.000至24.400支撑架(12.5-0.32)20.4=30.596总合计:736+1041+30.596=1808m31、钢架管:1808m32.64m3.lkgm3(46壁厚t=2.8)=4773mX3.lkg/m=14.8t2、扣件:1808X1.68个/m3XLlkg/个=3
12、037个XLI=3.341t合计:14.8+3.341=18.141t满堂钢架管支撑架自重:18.141t(四)锥壳模板木方计算一锥壳板底模板24.000至(29.900-0.075-0.3)M=L(r+r);L=2+Za=12.5-0.32-0.6-2.65=8.93;b=29.525-24.000=5.5251.=8.932+5.5252=10.5;r=12.5-0.32=12.18;r1=0.6+2.65=3.25M=10.5(12.183.25)=10.515.43=5091112二HL1模板1、(2.65+0.3)20.6=11.122、(0.6+2.65)X2(O.2750.075
13、)=3.2520.35=7.143、2.652(0.65+0.2)=2.6520.45=7.5合计:11.12+7.14+7.5=25.76m2三HL梁顶平板:2.652=22.1m2模板总合计:509+25.76+22.1=557m2每立方米木胶板实际重量1.8X0.9=1.62m2:12.5公斤/快1.62nf:12.5公斤=1:X,x=12.5/1.62=7.72kg每根40X70X4000木方实际重量:4.53kg根(五)锥壳底板木方子计算一25.000起步沿圆周间距a=300铺70X40木方第一道:半径r=12.5-0.32=12.18,周长1=12.182=38.252=76.5m
14、,木方起步间距76.5/0.3=255根,255根7040X4000第二道:半径n=8.5,周长L=85XJiX2=53.38m,木方起步间距53.38/0.3=178根,178根70X40X4000第三道:半径0二5,周长b=5兀X2=3L4,木方起步间距21.4/0.3=105根,105根70X40X400第四道:平板剩下5义5m正方形5/0.3=17根,17根70X40X400合计:(255+178+105+17)=555根,555X1.05=583根木方重量:5834.53=2.641t锥壳底板木胶板计算木方重量:2.641t木胶板重量:4.3t(六)锥壳混凝土计算一25.000-26.700混凝土侧表面积M=L(r+rl),L=1.72+(3.5-0.32)2=1.72+3.182=3.61mM=3.61(12.18+9)=3.6121.18=840m2混凝土工程量:8400.2=48m3混凝土重量:482.5tm3=120t二26.700-29.700混凝土MI
