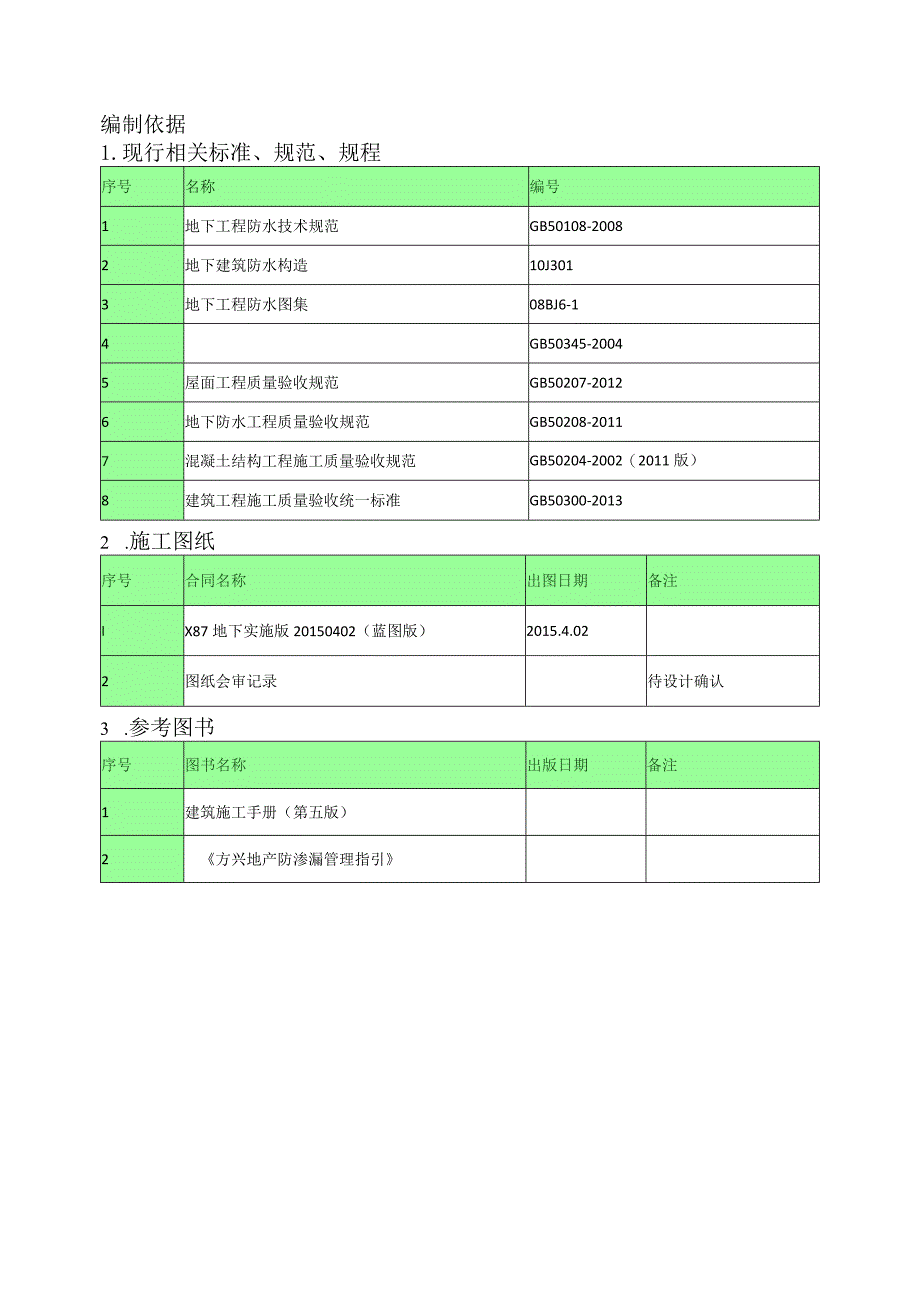

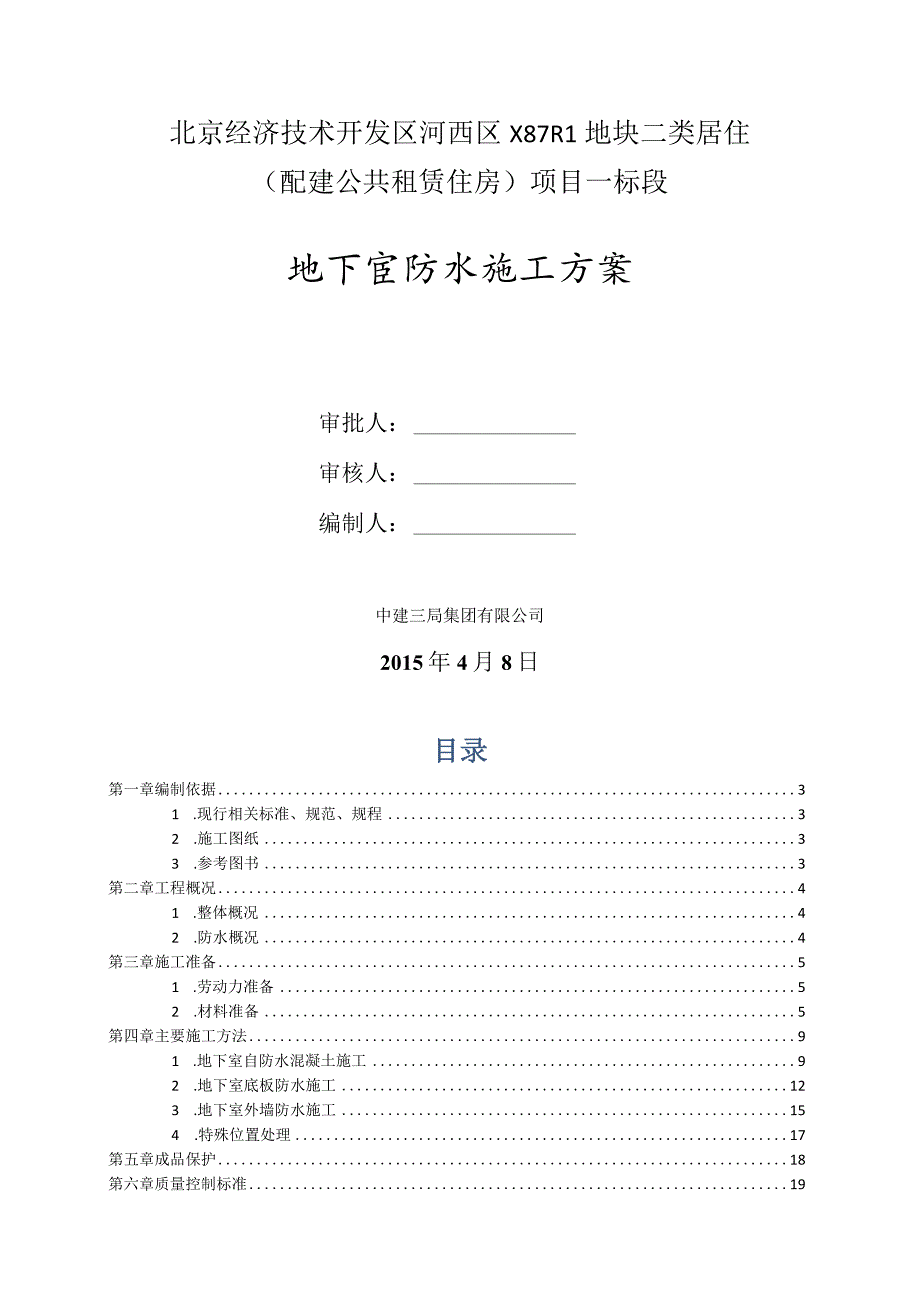

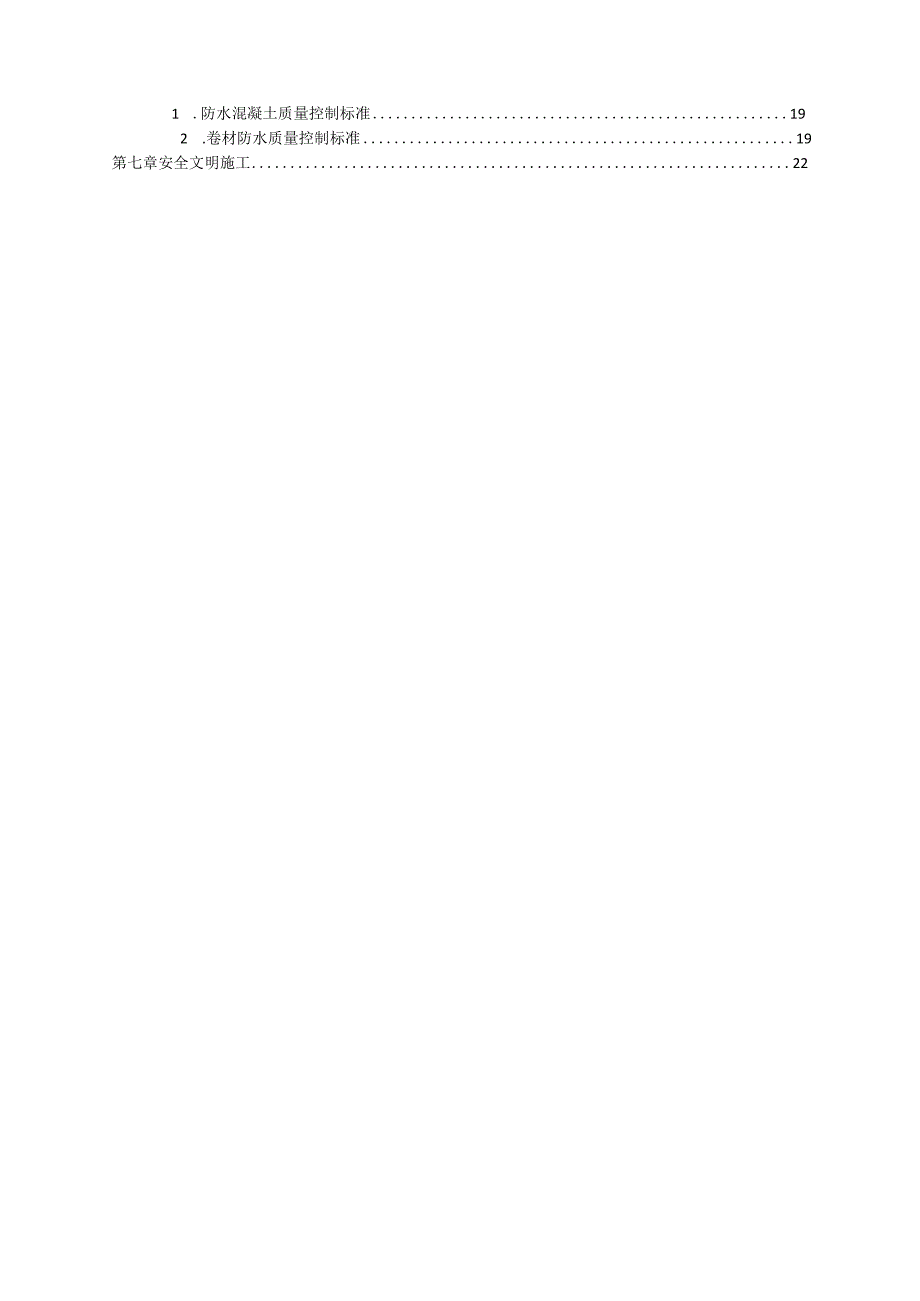

1、北京经济技术开发区河西区X87R1地块二类居住(配建公共租赁住房)项目一标段地下宦防水施工方案审批人:审核人:编制人:中建三局集团有限公司2015年4月8日目录第一章编制依据31 .现行相关标准、规范、规程32 .施工图纸33 .参考图书3第二章工程概况41 .整体概况42 .防水概况4第三章施工准备51 .劳动力准备52 .材料准备5第四章主要施工方法91 .地下室自防水混凝土施工92 .地下室底板防水施工123 .地下室外墙防水施工154 .特殊位置处理17第五章成品保护18第六章质量控制标准191 .防水混凝土质量控制标准192 .卷材防水质量控制标准19第七章安全文明施工22编制依据1

2、.现行相关标准、规范、规程序号名称编号1地下工程防水技术规范GB50108-20082地下建筑防水构造10J3013地下工程防水图集08BJ6-14GB50345-20045屋面工程质量验收规范GB50207-20126地下防水工程质量验收规范GB50208-20117混凝土结构工程施工质量验收规范GB50204-2002(2011版)8建筑工程施工质量验收统一标准GB50300-20132 .施工图纸序号合同名称出图日期备注IX87地下实施版20150402(蓝图版)2015.4.022图纸会审记录待设计确认3 .参考图书序号图书名称出版日期备注1建筑施工手册(第五版)2方兴地产防渗漏管理指

3、引工程概况4 .整体概况序号项目内容1工程名称北京经济技术开发区河西区X87R1地块二类居住用地(配建公共租赁住房)项目一标段2工程地址本项目位于北京经济技术开发区河西区北至兴海路,东至博兴十一路,南至兴海一街,西至博兴西路3建设单位北京方兴葛洲坝房地产开发有限公司4设计单位北京天鸿圆方建筑设计有限公司5监理单位北京中城建建设监理有限公司6施工单位中建三局集团有限公司7建筑功能住宅楼、公租房、地下车库、人防5 .防水概况5.1.结构自防水序号分类构件部位混凝土抗渗等级备注1车库地下车库基础P8按结构图地下室外墙、顶板P6按结构图2主楼地下室底板、外墙、预埋在土中的顶板、水池侧壁P6按结构图5

4、.2.卷材防水序号部位分类构造做法1#4#底板1、20mm厚1:2.5水泥砂浆找平层;2、基层处理剂;3、4+3SBS改性沥青防水卷材11型;4、50厚C20细石混凝土保护层侧面1、钢筋混凝土结构,局部修补;2、20mm厚1:2.5砂浆找平;3、基层处理剂;4、4+3SBS改性沥青防水卷材11型;5、50厚聚苯板(容重18kgn)备注地下室顶板、屋面防水施工将在屋面方案中详述,本方案不在赘述。施工准备6 .劳动力准备6.1. 管理人员组织及职责分工序号项目职务岗位职责1项目经理总指挥2生产经理全面负责防水工程现场各项工作全面负责防水工程的进度生产工作组织安排防水施工作业及施工安全管理3技术总工

5、全面负责防水工程的技术管理工作4施工员组织安排防水施工作业管理5安全员全面负责防水施工作业各项安全事项6质检员防水作业质量过程控制及验收7材料员防水材料进场检验8试验员防水卷材见证取样及送检9资料员报送防水分包资质、作业人员上岗证等资料6. 2.劳务力计划表工种按工程施工阶段投入劳动力情况底板防水层施工地下室外墙防水层施工地下室顶板防水层施工屋面防水层施工抹灰工6663防水工30363624普工48887.材料准备7. 1.主要材料(1)防水卷材:应有产品合格证书、性能检测报告,材料的品种、规格、性能、见证取样复试;(2)规格:厚度为3mm和4mm,卷材幅宽1000、每卷面积为IOm?或7.5

6、平方米;(3)技术性能:D卷材性能为11型。2)成卷卷材应卷紧、卷齐,端面里进外出差不得超过IOnln1。成卷卷材在4C50C下展开,在距卷心IOoOmm长度外不应有!Omni以上的裂纹或粘结。3)卷材表面应平整,不允许有孔洞、缺边和裂口、疙瘩,矿物粒料粒度应均匀一致并紧密地粘附于卷材表面。4)每卷卷材的接头不应超过一个,较短的一段长度不应少于1000mm,接头处应剪切整齐,并加长15OmnU5)胎基应浸透,不应有未被浸渍处。(4)主材的物理力学性能1) 3mm厚SBS序号检验项目标准要求1可溶物含量3mm21002不透水性压力,Mpa0.3保持时间,min303耐热度(90)无流动、流淌、滴

7、落4拉力,N50mm纵向450横向4505最大拉力时延伸率纵向30横向306低温柔度(-18)无裂纹7撕裂强度,N纵向横向8人工气候加速老化外观I级,无滑动、流淌、滴落拉力保持率(纵向)低温柔度(-10)无裂纹2) 4mm厚SBS序号检验项目标准要求1可溶物含量4mm29002不透水性压力,Mpa0.3保持时间,min303耐热度(90)无流动、流淌、滴落4拉力,N50mm纵向450横向4505最大拉力时延伸率纵向30横向306低温柔度(-18)无裂纹7撕裂强度,N纵向横向8人工气候加速老化外观I级,无滑动、流淌、滴落拉力保持率(纵向)低温柔度(-10)无裂纹7.2.辅助材料基层处理剂(冷底子

8、油),涂刷在水泥砂浆基层上,以增加基层与卷材的粘结度,性能应符合下表的要求:项目要求外观黑褐色常温下呈液态并易于涂刷固体含量()干燥时间(h)2注:基层处理剂应无毒、环保型与卷材材性相容,保管和使用时应避开火源、热源,现场不得兑加溶剂,即开即用。7.3.机具准备清理基层的施工工具:铁锹、扫帚、墩布、手锤、钢凿、油开刀、吹尘器等。铺卷材的施工工具:剪刀、弹线盒、卷尺、刮板、滚刷、毛刷、压辑、铁抹子等。热熔专用机具:酒精喷灯。7.4.技术准备施工前认真审核图纸,了解掌撑热熔卷材的施工工艺,按图纸和项目部的施工进度计划合理安排材料、机具、人员进场施工。按施工方窠和技术规程对操作者进行技术交底并下达作

9、业指导书。认真做好防水材料进场验收检验工作,复查材料材质证明及材料进场储存工作。认真学习和掌握阴阳角、后浇带等特殊部位的防水做法,了解掌握所用防水材料的性能和技术指标。做好防水施工的技术资料和施工过程中的检验记录。7. 5.作业条件准备防水基层表面应平整、光滑,达到设计强度,不得有空鼓、开裂、起砂、脱皮等缺陷。基层表面如有残留的砂浆硬块及突出部分,应铲平干净;阴、阳角,管子根等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。穿过地面或墙面的预埋管件、变形缝、后浇带等处必须符合设计和规范的规定。在铺贴防水卷材前应进行隐蔽工程的检查验收。铺贴防水卷材严禁在雨天操作,五级风及其以上不得施工,铺贴卷材的

10、环境温度,热熔法施工不宜低于TO度。防水卷材现场抽样检测合格,施工队伍有相应的资质证书,主要操作人员有岗位证书等,方可进行防水施工。主要施工方法8.地下室自防水混凝土施工8.1. 自防水概况根据设计要求,自防水混凝土抗渗等级为P6、P8;抗渗混凝土施工要从混凝土配合比、混凝土的搅拌、混凝土的运输、浇筑及养护严格控制才能保证混凝土内实外光,控制结构不出现温度收缩裂缝,保证结构具有良好的自防水功能。具体部位的抗渗混凝土见结构自防水列表,对于竖向剪力墙与底板交接处,地下室导墙高出筏板顶30Omnb地下室导墙的抗渗等级同筏板基础。备注:混凝土的浇筑方法及现场甭管、地泵的布置详见后续报送的混凝土浇筑施工

11、方案。8. 2.施工工艺流程混凝土制备f混凝土运输f混凝土浇筑一施工缝的处理f养护8. 3.施工准备8. 3.1.材料准备工程所用混凝土采用商品混凝土并符合图纸及规范相关要求,预拌混凝土供应站为通州区供应站,该搅拌站在建委合格备案名单范围;项目正式施工前,施工方与混凝土供应站进行联系,确保混凝土供应的质量。抗渗检测试件的制作:(1)标养试件抗渗检测标养试件每500m3制作一组,六个一组。(2)同条件养护试件同一浇筑段、同一配比混凝土制作一组。8.3.2.作业条件(1)完成钢筋、管道预埋件的隐蔽工程验收工作。固定模板的螺栓必须穿过混凝土墙时,应采取止水措施。穿墙螺杆采用止水螺杆(三段式螺杆)。竖

12、向基层处理方法见下图,修改完成后,经过样板点评后,并做好隐蔽验收记录,验收完毕后方可进行竖向墙体施工;(2)防水混凝土结构施工时,木模板应提前浇水湿润,并将落在模板内的杂物清除干净,结构内部设置的钢筋不得接触模板;8. 4.操作工艺9. 4.1.混凝土制备采用商品混凝土,技术指标必须满足图纸及相关规范的要求。10. 4.2.混凝土运输混凝土从搅拌机卸料后,及时运至浇灌地点。运输时间超过半个小时或当有离析泌水产生时,在入模前进行二次搅拌。在高气温环境下,要特别掌握运输造成塌落度损失。为此,可在搅拌时预先增加估计损失量,并根据现场材料损失,确定是否需要加设缓凝型减水剂。11. 4.3.混凝土浇筑(

13、1)混凝土浇筑概述1)地下室施工阶段,主要通过东侧出土马道进行汽车泵的运输及混凝土浇筑,同时要擅于利用现场布置的四台地泵进行混凝土浇筑。2)防水混凝土施工,采用振捣棒振捣,以达到表面泛浆无气泡排出为度,插点间距应不大于50cm,严防漏振,欠振或过振。钢筋过密结构断面较小的部位,或大体积混凝土,严格按分层浇灌、分层振捣(分层厚度不大于30Omnl)的原则连续进行,在下面一层混凝土初凝前,就应接着浇灌上一层。3)在浇筑地点按有关规定制作抗压、抗渗混凝土试块。8.4.4.混凝土浇筑具体施工要求(一)垫层施工施工顺序泵车泵送到基坑预定位置人工铺摊砂平板振捣初平铁滚子碾平木抹子搓平。施工要点:a.校按分段依次浇筑,垫层以后浇带和沉降缝的设置分段,每段浇筑须连续完成。b.现场混凝土浇筑按照交槽顺序浇筑。c.平整度控制I.清槽时必须将垫层底抄平(清槽时测量必须随时在现场);II.在地基钉钢筋头,钢筋头顶标高为垫层顶标高,间距2m;I11挂线,检量浇筑和槎平的平整度。d.施工要求:采用平板式振动器施工,振动时间1530s,并在2030分以后进行二次复振。(二)基础底板混凝土浇筑施工顺序施工准备模内清理商品混凝土运输混凝土浇筑混凝土养护浇筑要点:a.本工程筏板基础底板主要厚度为400、450、500、600、750m,底板按照
