《塔吊安全监理细则.docx》由会员分享,可在线阅读,更多相关《塔吊安全监理细则.docx(5页珍藏版)》请在第壹文秘上搜索。

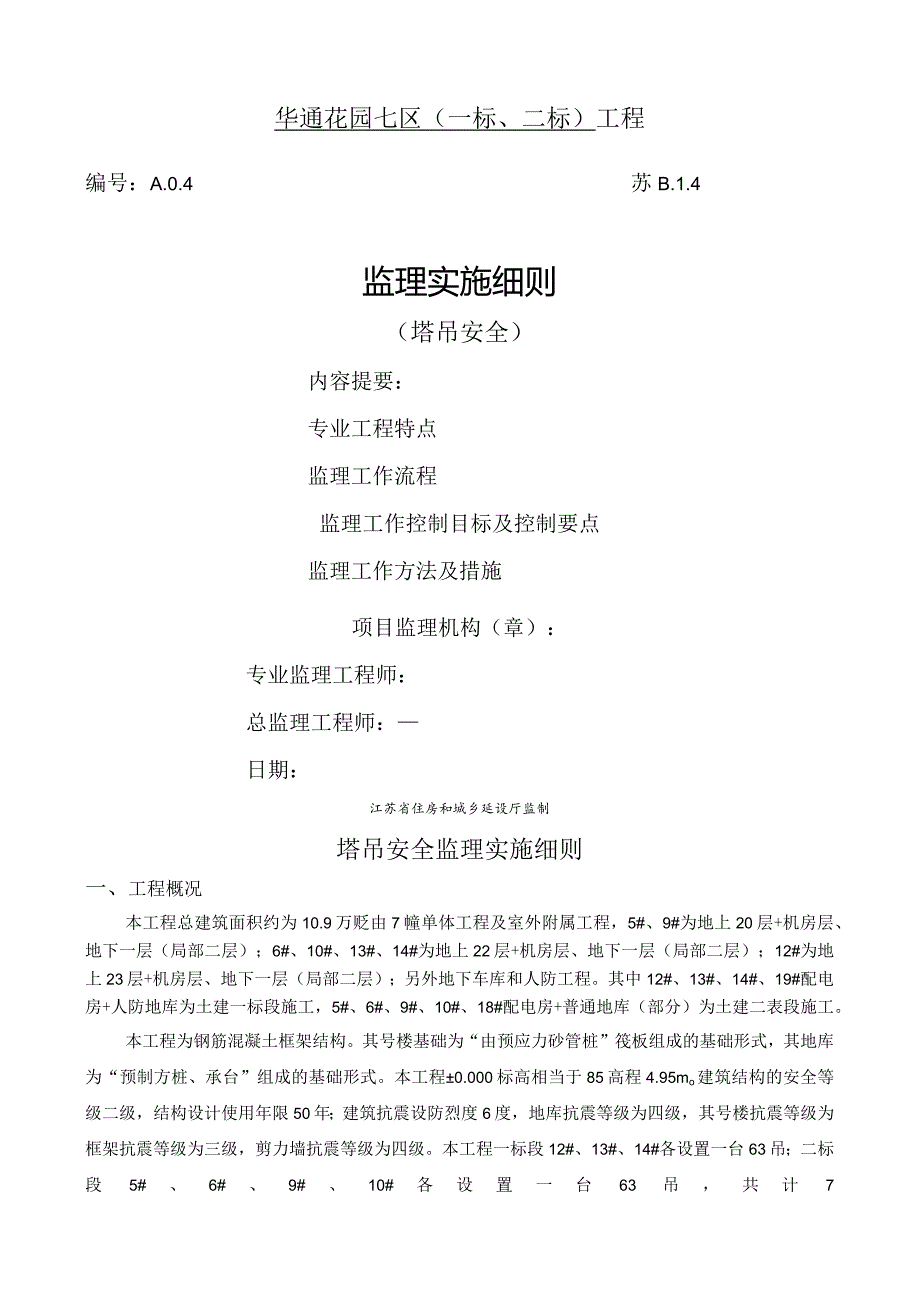

1、华通花园七区(一标、二标)工程编号:A.0.4苏B.1.4监理实施细则(塔吊安全)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省住房和城乡延设厅监制塔吊安全监理实施细则一、工程概况本工程总建筑面积约为10.9万贬由7幢单体工程及室外附属工程,5#、9#为地上20层+机房层、地下一层(局部二层);6#、10#、13#、14#为地上22层+机房层、地下一层(局部二层);12#为地上23层+机房层、地下一层(局部二层);另外地下车库和人防工程。其中12#、13#、14#、19#配电房+人防地库为土建一标段施

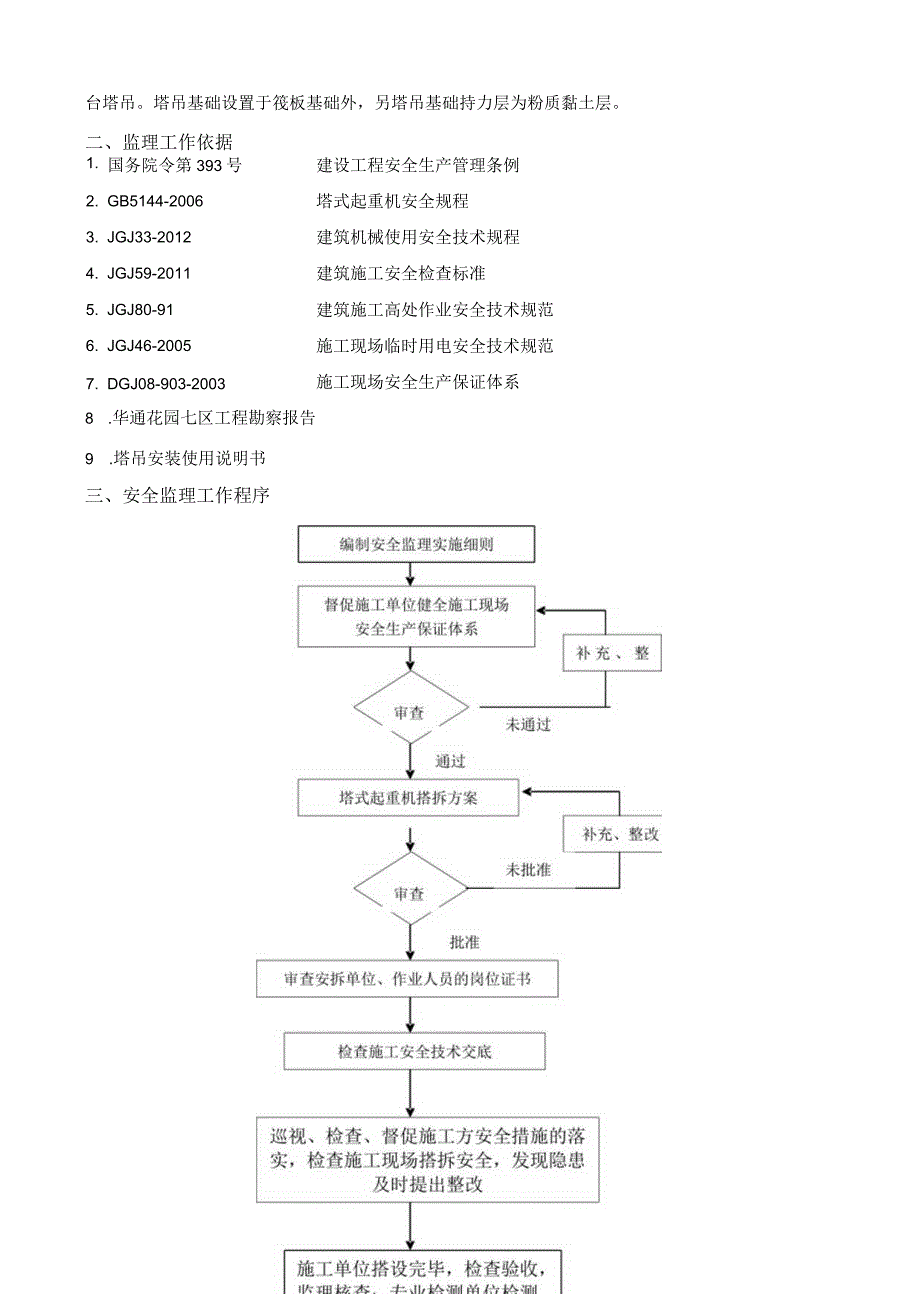

2、工,5#、6#、9#、10#、18#配电房+普通地库(部分)为土建二表段施工。本工程为钢筋混凝土框架结构。其号楼基础为“由预应力砂管桩”筏板组成的基础形式,其地库为“预制方桩、承台”组成的基础形式。本工程0.000标高相当于85高程4.95mo建筑结构的安全等级二级,结构设计使用年限50年;建筑抗震设防烈度6度,地库抗震等级为四级,其号楼抗震等级为框架抗震等级为三级,剪力墙抗震等级为四级。本工程一标段12#、13#、14#各设置一台63吊;二标段5#、6#、9#、10#各设置一台63吊,共计7台塔吊。塔吊基础设置于筏板基础外,另塔吊基础持力层为粉质黏土层。二、监理工作依据1.国务院令第393号
3、建设工程安全生产管理条例2.GB5144-2006塔式起重机安全规程3.JGJ33-2012建筑机械使用安全技术规程4.JGJ59-2011建筑施工安全检查标准5.JGJ80-91建筑施工高处作业安全技术规范6.JGJ46-2005施工现场临时用电安全技术规范7.DGJ08-903-2003施工现场安全生产保证体系8 .华通花园七区工程勘察报告9 .塔吊安装使用说明书三、安全监理工作程序四、监理工作的控制要求及目标值4.1 起重机整机的抗倾翻稳定性(包括工作及非工作)应符合GB/Tl3752中4.3条的有关规定。4.2 在正常工作或维修时,其运动对人体可能造成危险的零部件,应设有保护装置。4.
4、3 应设置使小车运行时不脱轨的装置,即使轮轴断裂,小车也不能掉落。4.4 钢丝绳直径的计算与选择应符合GB/T13752中6.4.2条的规定。在起重机工作时,承载钢丝绳的实际直径不应小于IOmme4.5 用钢丝绳夹固接时,应符合GB5976中的规定,固接强度不应小于钢丝绳破断拉力的85%。4.6 吊钩的设计,计算与选择应符合GBlOo51.1的规定,吊钩应设有防脱棘爪。4.7 卷筒两侧边缘的高度应超过最外层钢丝绳,其值应不小于钢丝绳直径的2倍。4.8 滑轮应设有防钢丝绳跳槽的装置。4.9 起重机上每一套机构都应配备制动器或具有同等功能的装置。4.10 起重机应安装起重量限制器,对最大起重量大于
5、6t的起重机如设有起重量显示装置,则其数值误差不得大于指示值的5%。4.11 ?塔式起重机必须安装起重力矩限制器。4.12 起重机金属结构、轨道及所有电气设备的金属外壳,金属线管、安全照明的变压器低压侧等均须可靠接地。接地电阻不大于4o接地装置的选择和安装应符合有关电气安全的要求。4.13 电气连接应当接触良好,防止松脱。导线,线束应用卡子固定,以防摆动。4.14 电气柜(配电箱)应有门锁。门内应有原理图或布线图、操作指示和警告标志等。4.15 起重机应根据GB/T13752中7.7条的要求设置短路及过流保护、欠压、过压及失压保护、零位保护、电源错相及断相保护。4.16 起重机应有良好的照明。
6、照明应设专用电路,保证供电不受停机影响。4.17 起重机电源电缆应选用重型橡套电缆,并应备有一根专用芯线或金属外皮做的保护接地线。4.18 固定式起重机根据设计要求设置混凝土基础时,该基础必须能承受工作状态和非工作状态下的最大载荷,并应满足起重机抗倾翻稳定性的要求。4.20 施工升降机,其安装和拆卸工作必须由取得建设行政主管部门颁发的拆装资质证书的专业队负责,并必须由经过专业培训,取得操作证的专业人员进行操作和维修。4.21 升降机安装后,应经企业技术负责人会同有关部门对基础和附壁支架以及升降机架设安装的质量、精度等进行全面检查,并应按规定程序进行技术试验(包括坠落试验),经试验合格签证后,方
7、可投入运行。4.22 本工程属于群塔施工作业,要求总包单位每台塔吊各配备一名司索工和信号指挥人员;同时要求编制群塔作业专项施工方案和防碰撞安全措施报监理。安全监理工作内容1 .总监应对总包单位报审塔式起重机安装和拆卸专项方案及应急救援预案进行程序性、符合性、针对性的审批。2 .审核塔吊起重机专业单位资质、经营手册及承发包、租赁产权与总包单位关系是否明确。3 .审核塔式起重机专业单位安全生产许可证二类人员安全考核合格证书。4 .审核塔式起重机专业单位塔式起重机装拆许可证管理。5 .安装班组工种齐全(电工、起重指挥、驾驶员等)应持建设主管部门颁发的各类证件。6 .督促总包对进场安装人员进行安全教育
8、。7 .编制方案的技术人员到场进行安全技术交底、安全监理员应对交底记录进行核实。8 .对塔吊基础、附墙隐蔽工程的验收。9 .督促施工单位派监护人员在场监护,填写“危险作业监控记录表”报监理核实。10 .安全监理员到场巡视检查并填写“大型机械设备监理检查表”。11 .塔吊安装完毕需进入如下程序: 安装班进行自检,自检合格后报上级公司审批。 安装单位上级公司签署验收意见,报苏州市检测中心检测。 检测合格后挂牌使用。12 .审核检测报告中的不合格项,书面督促安装单位限期整改。13 .塔吊加节安装应重复610条要求。五、安全监理检查频次与方法14 塔式起重机使用过程检查每台塔吊配备二名驾驶员,一名指挥
9、,并与上报特殊工种名册相符。安全监理员每天检查一次,发现维修保养不记录,有严重违章情况开具监理通知单。每台塔吊在安装、加节、拆除时应参照“塔吊安全监理检查表”内容进行检查,并保留相关记录。塔式起重机安全监理检查表公司工程名称塔吊编号序号检查项目检查内容检查结果1安装阶段总包对安装班组进场安全教育技术人员对作业班组进行安全技术交底安装人员正确使用劳防用品,并持有效上岗证现场有否监护人员口有口无口有口无口有口无口有口无2过程监督塔吊基础、附墙隐蔽工程验收记录危险作业监控记录填写情况安装验收(加节)记录表检测合格挂牌口有口无口有口无口有口无口有口无3检测报告审核不合格项督促安装单位书面整改整改封闭情况口有口无口有口无4使用阶段驾驶员上岗证有效性维修保养记录情况口有口无口有口无检查结论:安全监理年月日时
