无粘结预应力工程技术交底模板.docx

上传人:p** 文档编号:242613 上传时间:2023-04-18 格式:DOCX 页数:6 大小:48.32KB
下载 相关 举报
无粘结预应力工程技术交底模板.docx_第1页
第1页 / 共6页
无粘结预应力工程技术交底模板.docx_第2页
第2页 / 共6页
无粘结预应力工程技术交底模板.docx_第3页
第3页 / 共6页
无粘结预应力工程技术交底模板.docx_第4页
第4页 / 共6页
无粘结预应力工程技术交底模板.docx_第5页
第5页 / 共6页
无粘结预应力工程技术交底模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《无粘结预应力工程技术交底模板.docx》由会员分享,可在线阅读,更多相关《无粘结预应力工程技术交底模板.docx(6页珍藏版)》请在第壹文秘上搜索。

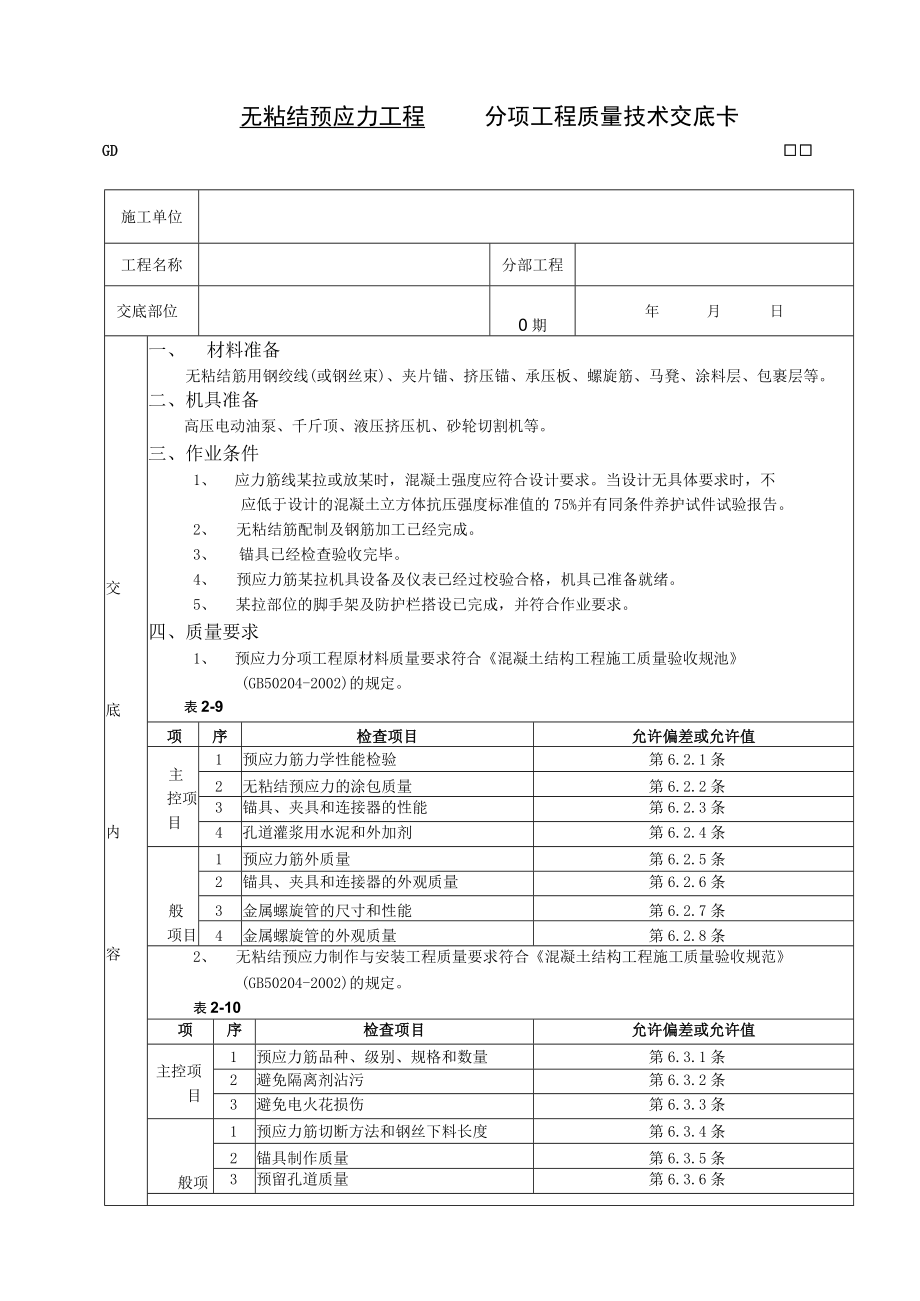

1、无粘结预应力工程分项工程质量技术交底卡GD施工单位工程名称分部工程交底部位0期年月日交底内容一、材料准备无粘结筋用钢绞线(或钢丝束)、夹片锚、挤压锚、承压板、螺旋筋、马凳、涂料层、包裹层等。二、机具准备高压电动油泵、千斤顶、液压挤压机、砂轮切割机等。三、作业条件1、 应力筋线某拉或放某时,混凝土强度应符合设计要求。当设计无具体要求时,不应低于设计的混凝土立方体抗压强度标准值的75%并有同条件养护试件试验报告。2、 无粘结筋配制及钢筋加工已经完成。3、 锚具已经检查验收完毕。4、 预应力筋某拉机具设备及仪表已经过校验合格,机具己准备就绪。5、 某拉部位的脚手架及防护栏搭设已完成,并符合作业要求。

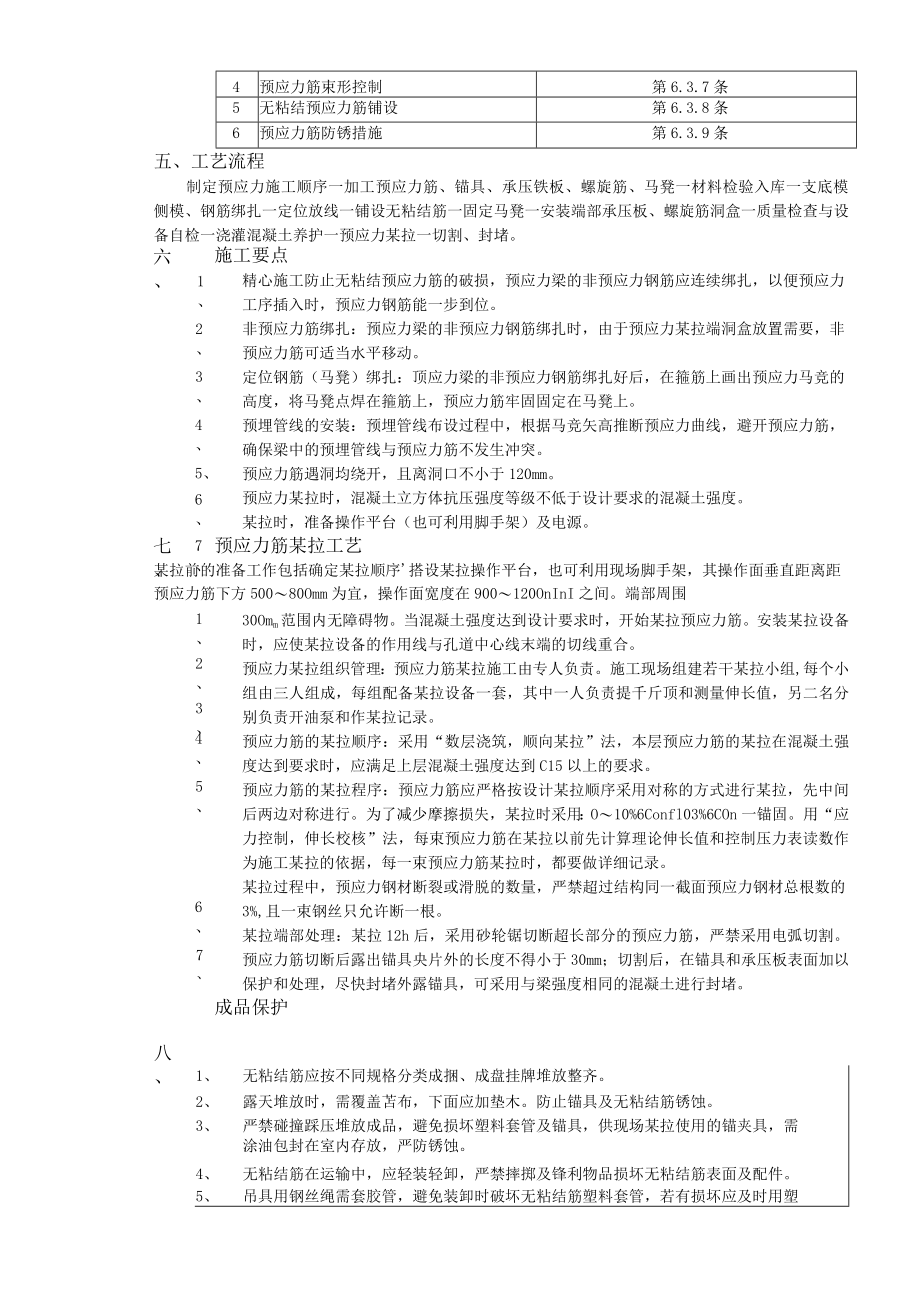

2、四、质量要求1、预应力分项工程原材料质量要求符合混凝土结构工程施工质量验收规池(GB50204-2002)的规定。表2-9项序检查项目允许偏差或允许值主控项目1预应力筋力学性能检验第6.2.1条2无粘结预应力的涂包质量第6.2.2条3锚具、夹具和连接器的性能第6.2.3条4孔道灌浆用水泥和外加剂第6.2.4条般项目1预应力筋外质量第6.2.5条2锚具、夹具和连接器的外观质量第6.2.6条3金属螺旋管的尺寸和性能第6.2.7条4金属螺旋管的外观质量第6.2.8条2、无粘结预应力制作与安装工程质量要求符合混凝土结构工程施工质量验收规范(GB50204-2002)的规定。表2-10项序检查项目允许偏

3、差或允许值主控项目1预应力筋品种、级别、规格和数量第6.3.1条2避免隔离剂沾污第6.3.2条3避免电火花损伤第6.3.3条般项1预应力筋切断方法和钢丝下料长度第6.3.4条2锚具制作质量第6.3.5条3预留孔道质量第6.3.6条4预应力筋束形控制第6.3.7条5无粘结预应力筋铺设第6.3.8条6预应力筋防锈措施第6.3.9条五、工艺流程制定预应力施工顺序一加工预应力筋、锚具、承压铁板、螺旋筋、马凳一材料检验入库一支底模、侧模、钢筋绑扎一定位放线一铺设无粘结筋一固定马凳一安装端部承压板、螺旋筋洞盒一质量检查与设备自检一浇灌混凝土养护一预应力某拉一切割、封堵。六、七、1、2、3、4、5、6、7、

4、施工要点精心施工防止无粘结预应力筋的破损,预应力梁的非预应力钢筋应连续绑扎,以便预应力工序插入时,预应力钢筋能一步到位。非预应力筋绑扎:预应力梁的非预应力钢筋绑扎时,由于预应力某拉端洞盒放置需要,非预应力筋可适当水平移动。定位钢筋(马凳)绑扎:顶应力梁的非预应力钢筋绑扎好后,在箍筋上画出预应力马竞的高度,将马凳点焊在箍筋上,预应力筋牢固固定在马凳上。预埋管线的安装:预埋管线布设过程中,根据马竞矢高推断预应力曲线,避开预应力筋,确保梁中的预埋管线与预应力筋不发生冲突。预应力筋遇洞均绕开,且离洞口不小于120mm。预应力某拉时,混凝土立方体抗压强度等级不低于设计要求的混凝土强度。某拉时,准备操作平

5、台(也可利用脚手架)及电源。预应力筋某拉工艺某拉前的准备工作包括确定某拉顺序搭设某拉操作平台,也可利用现场脚手架,其操作面垂直距离距预应力筋下方50080Omm为宜,操作面宽度在900120OnInI之间。端部周围1、2、3、4、5、6、7、八、30Omm范围内无障碍物。当混凝土强度达到设计要求时,开始某拉预应力筋。安装某拉设备时,应使某拉设备的作用线与孔道中心线末端的切线重合。预应力某拉组织管理:预应力筋某拉施工由专人负责。施工现场组建若干某拉小组,每个小组由三人组成,每组配备某拉设备一套,其中一人负责提千斤顶和测量伸长值,另二名分别负责开油泵和作某拉记录。预应力筋的某拉顺序:采用“数层浇筑

6、,顺向某拉”法,本层预应力筋的某拉在混凝土强度达到要求时,应满足上层混凝土强度达到C15以上的要求。预应力筋的某拉程序:预应力筋应严格按设计某拉顺序采用对称的方式进行某拉,先中间,后两边对称进行。为了减少摩擦损失,某拉时采用:O10%6Confl03%6COn一锚固。用“应力控制,伸长校核”法,每束预应力筋在某拉以前先计算理论伸长值和控制压力表读数作为施工某拉的依据,每一束预应力筋某拉时,都要做详细记录。某拉过程中,预应力钢材断裂或滑脱的数量,严禁超过结构同一截面预应力钢材总根数的3%,且一束钢丝只允许断一根。某拉端部处理:某拉12h后,采用砂轮锯切断超长部分的预应力筋,严禁采用电弧切割。预应

7、力筋切断后露出锚具央片外的长度不得小于30mm;切割后,在锚具和承压板表面加以保护和处理,尽快封堵外露锚具,可采用与梁强度相同的混凝土进行封堵。成品保护1、无粘结筋应按不同规格分类成捆、成盘挂牌堆放整齐。2、露天堆放时,需覆盖苫布,下面应加垫木。防止锚具及无粘结筋锈蚀。3、严禁碰撞踩压堆放成品,避免损坏塑料套管及锚具,供现场某拉使用的锚夹具,需涂油包封在室内存放,严防锈蚀。4、无粘结筋在运输中,应轻装轻卸,严禁摔掷及锋利物品损坏无粘结筋表面及配件。5、吊具用钢丝绳需套胶管,避免装卸时破坏无粘结筋塑料套管,若有损坏应及时用塑料胶条修补,其缠绕搭接长度为胶条的1/3宽度。九、安全措施1、 所有上岗

8、操作人员必须经过安全教育,严格按机电操作规程持证上岗作业。2、 某拉时场地应铺设水平和垂直通道,以保证人员上下通行的安全。3、 正在某拉的钢绞线两端严禁站人,严防钢绞线或锚具弹出伤人。4、 某拉过程中,如果出现异常情况,必须立即停止某拉,查明原因后方可继续作业。专业技术负责人:交底人:接受人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章

9、作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5穿拖鞋、高跟鞋、赤脚或赤脚不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
