钢丝网架水泥夹心隔墙施工工艺技术交底.docx

上传人:p** 文档编号:398966 上传时间:2023-08-06 格式:DOCX 页数:7 大小:39KB
下载 相关 举报
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第1页
第1页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第2页
第2页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第3页
第3页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第4页
第4页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第5页
第5页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第6页
第6页 / 共7页
钢丝网架水泥夹心隔墙施工工艺技术交底.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢丝网架水泥夹心隔墙施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《钢丝网架水泥夹心隔墙施工工艺技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

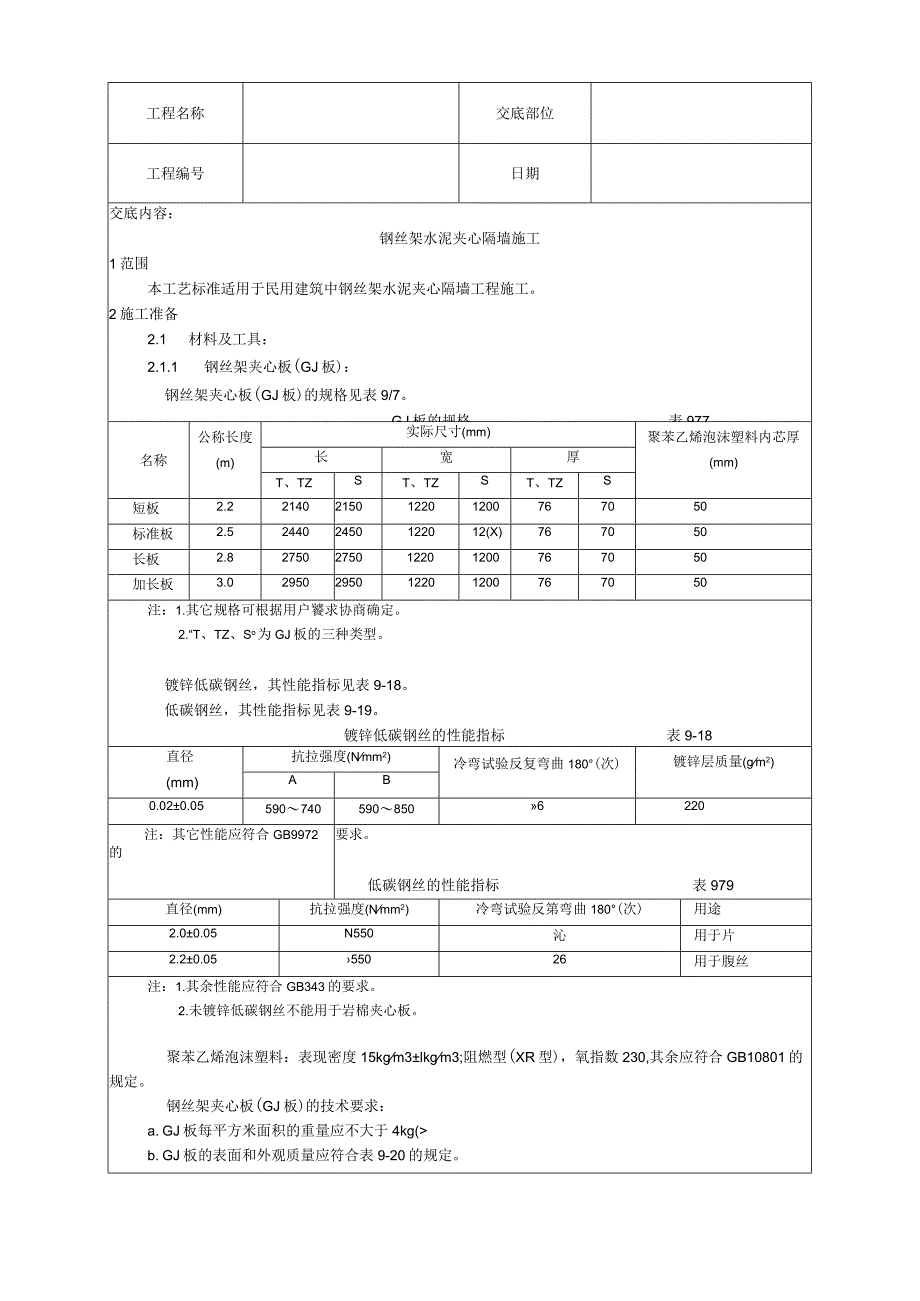

1、工程名称交底部位工程编号日期交底内容:钢丝架水泥夹心隔墙施工1范围本工艺标准适用于民用建筑中钢丝架水泥夹心隔墙工程施工。2施工准备2.1 材料及工具:2.1.1 钢丝架夹心板(GJ板):钢丝架夹心板(GJ板)的规格见表9/7。GJ板的规格表977名称公称长度(m)实际尺寸(mm)聚苯乙烯泡沫塑料内芯厚(mm)长宽厚T、TZST、TZST、TZS短板2.22140215012201200767050标准板2.524402450122012(X)767050长板2.82750275012201200767050加长板3.02950295012201200767050注:1.其它规格可根据用户饕求协

2、商确定。2.“T、TZ、So为GJ板的三种类型。镀锌低碳钢丝,其性能指标见表9-18。低碳钢丝,其性能指标见表9-19。镀锌低碳钢丝的性能指标表9-18直径(mm)抗拉强度(Nmm2)冷弯试验反复弯曲180(次)镀锌层质量(gm2)AB0.020.055907405908506220注:其它性能应符合GB9972的要求。低碳钢丝的性能指标表979直径(mm)抗拉强度(Nmm2)冷弯试验反第弯曲180(次)用途2.00.05N550沁用于片2.20.0555026用于腹丝注:1.其余性能应符合GB343的要求。2.未镀锌低碳钢丝不能用于岩棉夹心板。聚苯乙烯泡沫塑料:表现密度15kgm3lkgm3

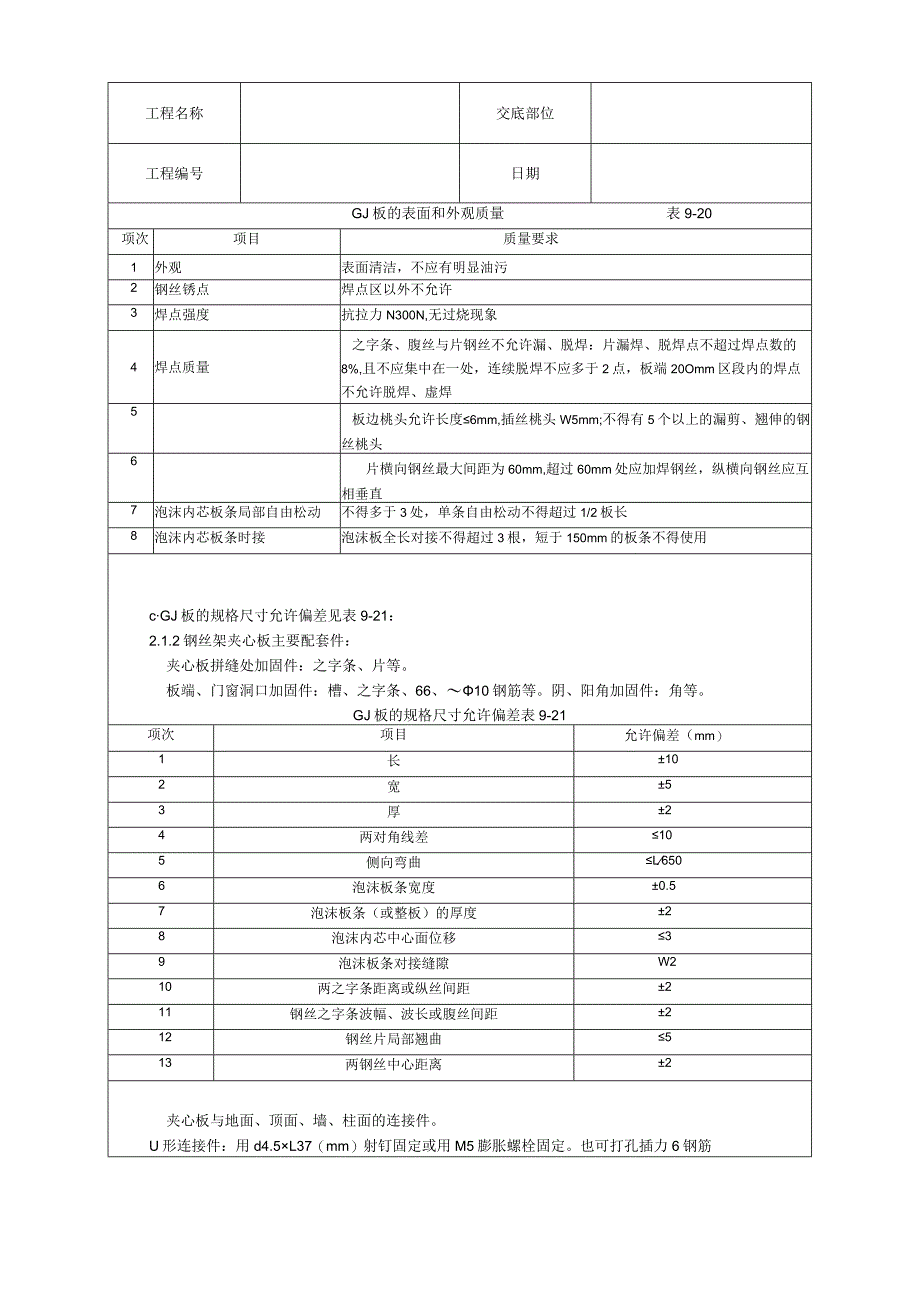

3、;阻燃型(XR型),氧指数230,其余应符合GB10801的规定。钢丝架夹心板(GJ板)的技术要求:a. GJ板每平方米面积的重量应不大于4kg(b. GJ板的表面和外观质量应符合表9-20的规定。工程名称交底部位工程编号日期GJ板的表面和外观质量表9-20项次项目质量要求1外观表面清洁,不应有明显油污2钢丝锈点焊点区以外不允许3焊点强度抗拉力N300N,无过烧现象4焊点质量之字条、腹丝与片钢丝不允许漏、脱焊:片漏焊、脱焊点不超过焊点数的8%,且不应集中在一处,连续脱焊不应多于2点,板端20Omm区段内的焊点不允许脱焊、虚焊5板边桃头允许长度6mm,插丝桃头W5mm;不得有5个以上的漏剪、翘伸

4、的钢丝桃头6片横向钢丝最大间距为60mm,超过60mm处应加焊钢丝,纵横向钢丝应互相垂直7泡沫内芯板条局部自由松动不得多于3处,单条自由松动不得超过1/2板长8泡沫内芯板条时接泡沫板全长对接不得超过3根,短于150mm的板条不得使用cGJ板的规格尺寸允许偏差见表9-21:2.1.2钢丝架夹心板主要配套件:夹心板拼缝处加固件:之字条、片等。板端、门窗洞口加固件:槽、之字条、66、10钢筋等。阴、阳角加固件:角等。GJ板的规格尺寸允许偏差表9-21项次项目允许偏差(mm)1长102宽53厚24两对角线差105侧向弯曲L6506泡沫板条宽度0.57泡沫板条(或整板)的厚度28泡沫内芯中心面位移39泡

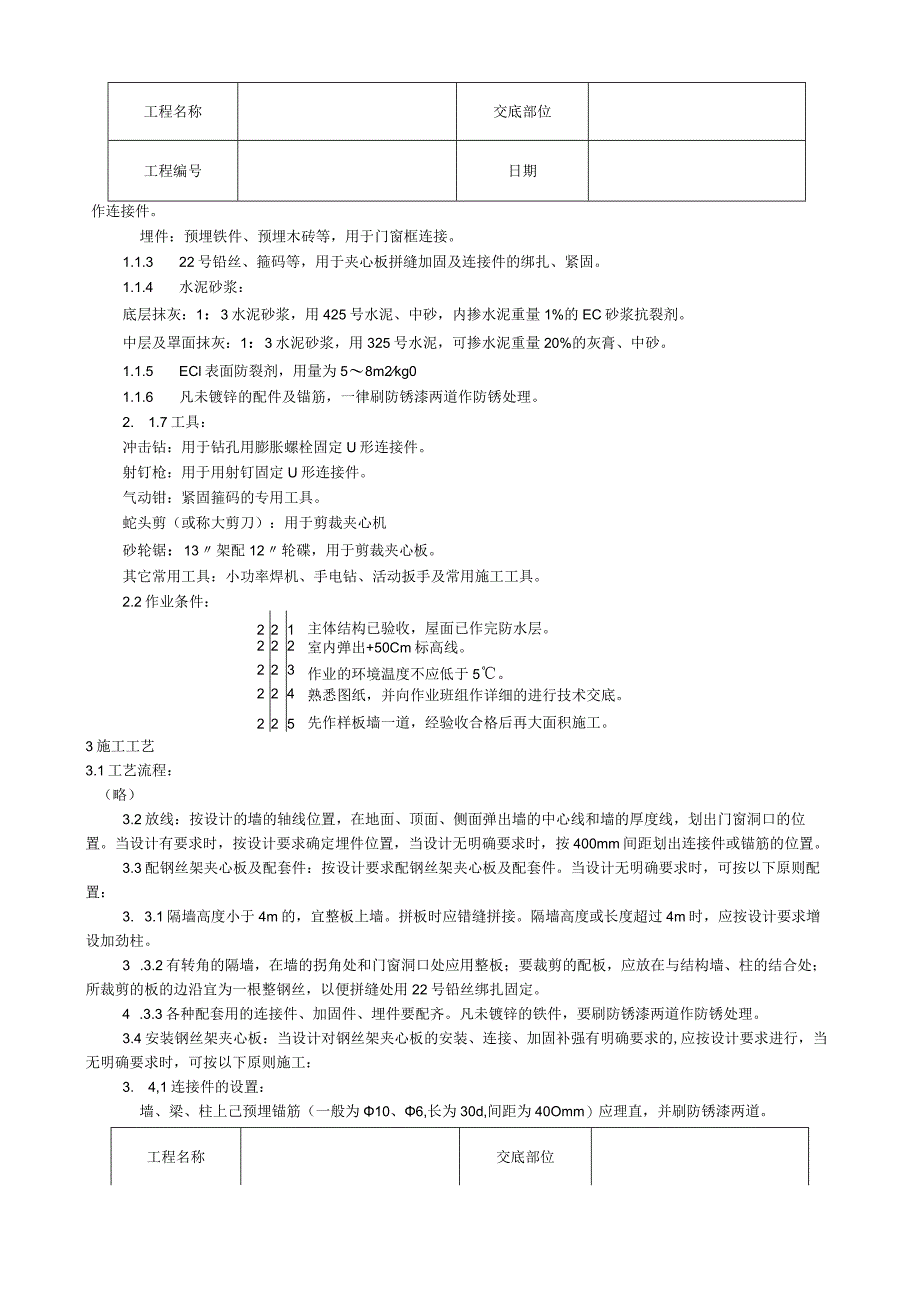

5、沫板条对接缝隙W210两之字条距离或纵丝间距211钢丝之字条波幅、波长或腹丝间距212钢丝片局部翘曲513两钢丝中心距离2夹心板与地面、顶面、墙、柱面的连接件。U形连接件:用d4.5L37(mm)射钉固定或用M5膨胀螺栓固定。也可打孔插力6钢筋工程名称交底部位工程编号日期作连接件。埋件:预埋铁件、预埋木砖等,用于门窗框连接。1.1.3 22号铅丝、箍码等,用于夹心板拼缝加固及连接件的绑扎、紧固。1.1.4 水泥砂浆:底层抹灰:1:3水泥砂浆,用425号水泥、中砂,内掺水泥重量1%的EC砂浆抗裂剂。中层及罩面抹灰:1:3水泥砂浆,用325号水泥,可掺水泥重量20%的灰膏、中砂。1.1.5 ECl

6、表面防裂剂,用量为58m2kg01.1.6 凡未镀锌的配件及锚筋,一律刷防锈漆两道作防锈处理。2. 1.7工具:冲击钻:用于钻孔用膨胀螺栓固定U形连接件。射钉枪:用于用射钉固定U形连接件。气动钳:紧固箍码的专用工具。蛇头剪(或称大剪刀):用于剪裁夹心机砂轮锯:13架配12轮碟,用于剪裁夹心板。其它常用工具:小功率焊机、手电钻、活动扳手及常用施工工具。2.2作业条件:221主体结构已验收,屋面已作完防水层。222室内弹出+50Cm标高线。223作业的环境温度不应低于5。224熟悉图纸,并向作业班组作详细的进行技术交底。225先作样板墙一道,经验收合格后再大面积施工。3施工工艺3.1工艺流程:(略

7、)3.2放线:按设计的墙的轴线位置,在地面、顶面、侧面弹出墙的中心线和墙的厚度线,划出门窗洞口的位置。当设计有要求时,按设计要求确定埋件位置,当设计无明确要求时,按400mm间距划出连接件或锚筋的位置。3.3配钢丝架夹心板及配套件:按设计要求配钢丝架夹心板及配套件。当设计无明确要求时,可按以下原则配置:3. 3.1隔墙高度小于4m的,宜整板上墙。拼板时应错缝拼接。隔墙高度或长度超过4m时,应按设计要求增设加劲柱。3 .3.2有转角的隔墙,在墙的拐角处和门窗洞口处应用整板;要裁剪的配板,应放在与结构墙、柱的结合处;所裁剪的板的边沿宜为一根整钢丝,以便拼缝处用22号铅丝绑扎固定。4 .3.3各种配

8、套用的连接件、加固件、埋件要配齐。凡未镀锌的铁件,要刷防锈漆两道作防锈处理。3.4安装钢丝架夹心板:当设计对钢丝架夹心板的安装、连接、加固补强有明确要求的,应按设计要求进行,当无明确要求时,可按以下原则施工:3. 4,1连接件的设置:墙、梁、柱上己预埋锚筋(一般为10、6,长为30d,间距为40Omm)应理直,并刷防锈漆两道。工程名称交底部位工程编号日期地面、顶板、混凝土梁、柱、墙面没设置锚固筋的,可按40Omm的间距埋膨胀螺栓或用射钉固定U形连接件。也可用打孔插筋作连接件。其方法是紧贴钢丝架两边打孔,孔距300mm,孔径6mm,孔深50mm,两排孔应错开,孔内插6钢筋,下埋50mm,上露IO

9、omm。地面上的插筋可不用环氧树脂锚固,其余的应先清孔,再用环氧树脂锚固插筋。1.1.2 安装夹心极:按放线的位置安装钢丝架夹心板。板与板的拚缝处用箍码或22号铅丝扎牢。1.1.3 夹心板与四周连接:墙、梁、柱上已预埋锚筋的,用22号铅丝将锚筋与钢丝架扎牢,扎扣不少于3点。用膨胀螺栓或用射钉固定U形连接件,用22号铅丝将U形连接件与钢丝架扎牢。1.1.4 夹心板的加固补强:隔墙的板与板纵横向拼缝处用之字条加固,用箍码或22号铅丝与钢丝架连接。转角墙、丁字墙阴、阳角处用角加固,用箍码或22号铅丝与钢丝架连接。阳角角总宽400mm,阴角角总宽300mm。夹心板与混凝土墙、柱、砖墙连接处,阴角用角加

10、固,阴角角总宽300mm,一边用箍码或22号铅丝与钢丝架连接,另一边用钢钉与混凝土墙、柱固定或用骑马钉与砖墙固定。夹心板与混凝土墙、柱连接处的平缝,用30Omm宽手加固,一边用箍码或22号铅丝与钢丝架连接,另一边用钢钉与混凝土墙、柱固定。1.1.5 用箍码或22号铅丝连接的,箍码或扎点的间距为200mm,呈梅花形布点。3.5 门窗洞口加固补强及门窗框安装:当设计有明确要求时,按设计要求施工。设计无明确要求时,可按以下作法施工:3.5.1 门窗洞加固补强:门窗洞口各边用通长槽和210钢筋加固补强,槽总宽300mm,10钢筋长度为洞边加400mm。门洞l下部,210钢筋与地板上的锚筋或膨胀螺栓焊接

11、。窗洞四角、门洞的上方两角用500mm长之字条按45方向双面加固。与用箍码或22号铅丝连接,10钢筋用22号铅丝绑扎。3.5.2 门窗框安装:根据门窗框的安装要求,在门窗洞口处安放预埋件,连接门窗框。3.6 安埋件、铺电线管、稳接线盒:3.6.1按图纸要求埋设各种预埋件、铺电线管、稳接线盒等,并要求与夹心极的安装同步进行,固定牢固。3.6.2预埋件、接线盒等的埋设方法是按所需大小的尺寸抠去聚苯或岩棉,在抠洞处喷一层EC-I液,用1:3水泥砂浆固定埋件或稳住接线盒。3. 6.3电线管等管道应用22号铅丝与钢丝架绑扎牢固。3.7 检查校正补强:在抹灰以前,要详细检查夹心板、门窗框、各种预埋件、管道

12、、接线盒的安装和固定是否符合设计要求。安装好的钢丝架夹心板要形成一个稳固的整体,并做到基本平整、垂直。达不到要求的要校正补强。3.8 制备水泥砂浆:砂浆用搅拌机搅拌均匀,稠度要合适。搅拌好的砂浆应在初凝前用完。已凝固的砂浆不得二次掺水搅拌使用。3.9 抹一侧底灰。抹一侧底灰前,先在夹心板的另一侧作适当支顶,以防止抹底灰时夹心板晃动。抹灰前在夹心板上均匀喷一层EC-I面层处理剂,随即抹底灰,以加强水泥砂浆与夹心板的粘结。要按抹底层灰的工艺要求作业。底灰的厚度为12mm左右。底灰要基本平整,工程名称交底部位工程编号日期并用带齿抹子均匀拉槽,以利于与中层砂浆的粘结。抹完底灰随即均匀喷一层Ecl防裂剂

13、。3.10 抹另,一侧底灰:在48h以后撤去支顶抹另一侧底灰。操作方法同3.9条。3.11 抹中层灰、罩面灰:在两层底淡抹完48h以后才能抹中层灰。要严格按抹灰工序的要求进行,即认真按照阴、阳角找方、设置标筋、分层赶平、修整、表面压光等工序的工艺要求作业。底灰、中层灰和罩面灰总厚度为2528mm3.12 面层装修:按设计要求和钢面层施工工艺作面层装修。4质量标准4.1 保证项目:4.1.1 钢丝架夹心板、EC砂浆防裂剂、ECI表面防裂剂应符合设计要求和有关标准的规定。检查方法:检查出厂合格证并观察检查。4. 1.4.1.2钢丝络夹心板与加固片的连接,与墙、柱、梁、顶板、地面上的连接件或描筋的连

14、接,与门窗框的连接必须牢固。检查方法:观察和手扳检查。4.1.3抹灰层之间及抹灰层与聚苯板(或岩棉板)之间必须粘结牢固,无脱层、空鼓和裂缝等缺陷。检查方法:用小锤轻击和观察检查。4.2基本项目:4.2,1钢丝架夹心板安装应平整、垂直。绑扎应牢固,各种加固片、槽等不应翘曲。检查方法:观察检查。4.2.2一般抹灰表面应符合下列规定:中级抹灰:表面光滑、洁净,接槎平整。线角顺直清晰(毛面纹路均匀)。高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正、清晰美观。检查方法:观察和手摸检查。4.2.3孔洞、槽、盒尺寸正确,边缘整齐,光滑。检查方法:观察检查。4.2.4门窗框与墙体间缝隙填塞密实,表面平整。检查方法:观察、用小锤轻击。4.3允许偏差项目;一般抹灰的允许偏差和检查方法应符合表9-22的规定。一般抹灰的允许偏差和检查方法表9-22项次项目允许偏差(mm)检查方法中级高级1表面平整42用2m靠尺和楔

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 钢结构

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
