《井组地面集输工程施工安全预案.doc》由会员分享,可在线阅读,更多相关《井组地面集输工程施工安全预案.doc(10页珍藏版)》请在第壹文秘上搜索。

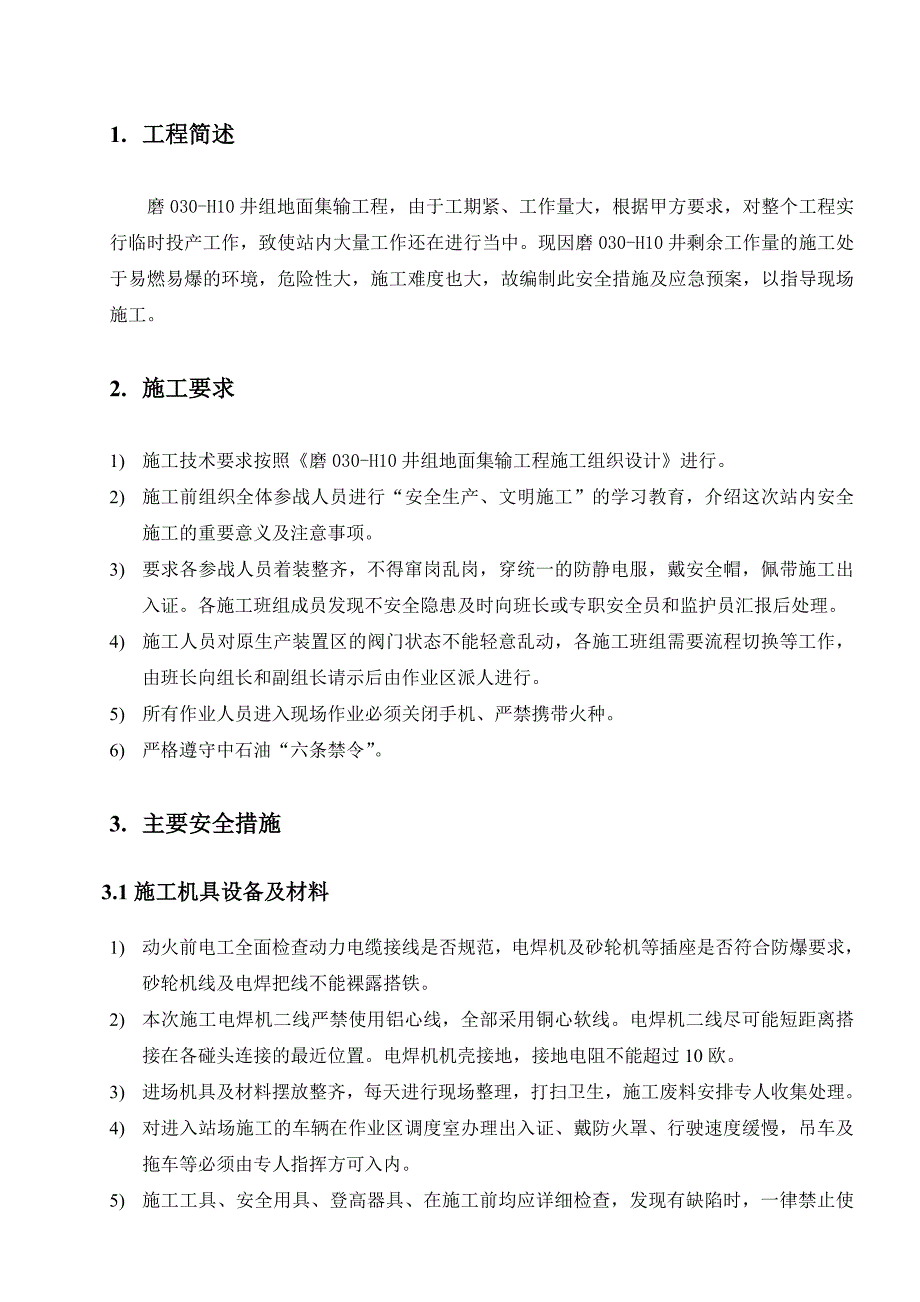

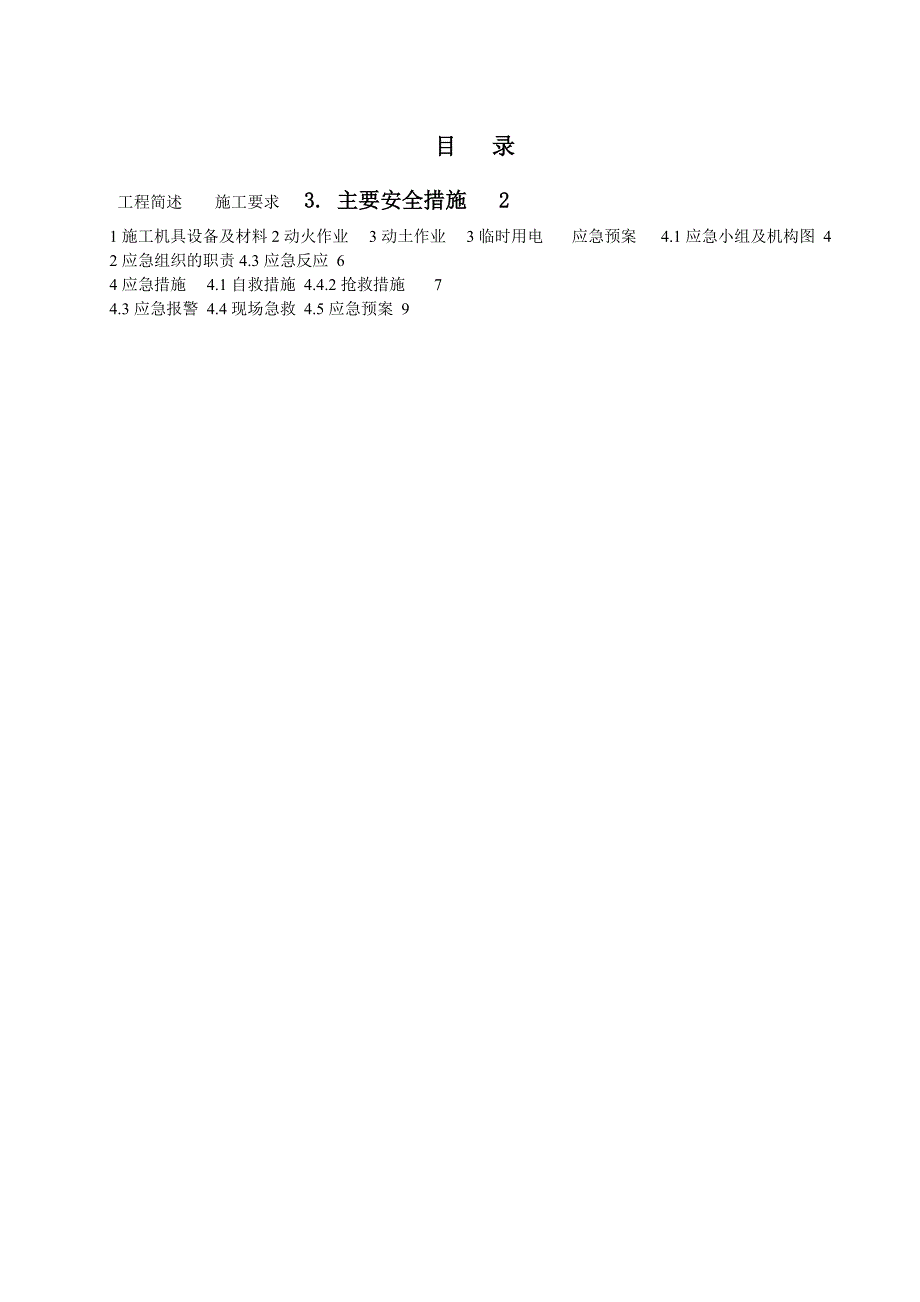

1、目 录 工程简述 施工要求3. 主要安全措施21施工机具设备及材料2动火作业3动土作业3临时用电 应急预案4.1应急小组及机构图42应急组织的职责4.3应急反应64应急措施4.1自救措施4.4.2抢救措施74.3应急报警4.4现场急救4.5应急预案91. 工程简述 磨030-H10井组地面集输工程,由于工期紧、工作量大,根据甲方要求,对整个工程实行临时投产工作,致使站内大量工作还在进行当中。现因磨030-H10井剩余工作量的施工处于易燃易爆的环境,危险性大,施工难度也大,故编制此安全措施及应急预案,以指导现场施工。2. 施工要求1) 施工技术要求按照磨030-H10井组地面集输工程施工组织设计
2、进行。2) 施工前组织全体参战人员进行“安全生产、文明施工”的学习教育,介绍这次站内安全施工的重要意义及注意事项。3) 要求各参战人员着装整齐,不得窜岗乱岗,穿统一的防静电服,戴安全帽,佩带施工出入证。各施工班组成员发现不安全隐患及时向班长或专职安全员和监护员汇报后处理。4) 施工人员对原生产装置区的阀门状态不能轻意乱动,各施工班组需要流程切换等工作,由班长向组长和副组长请示后由作业区派人进行。5) 所有作业人员进入现场作业必须关闭手机、严禁携带火种。6) 严格遵守中石油“六条禁令”。3. 主要安全措施3.1施工机具设备及材料1) 动火前电工全面检查动力电缆接线是否规范,电焊机及砂轮机等插座是

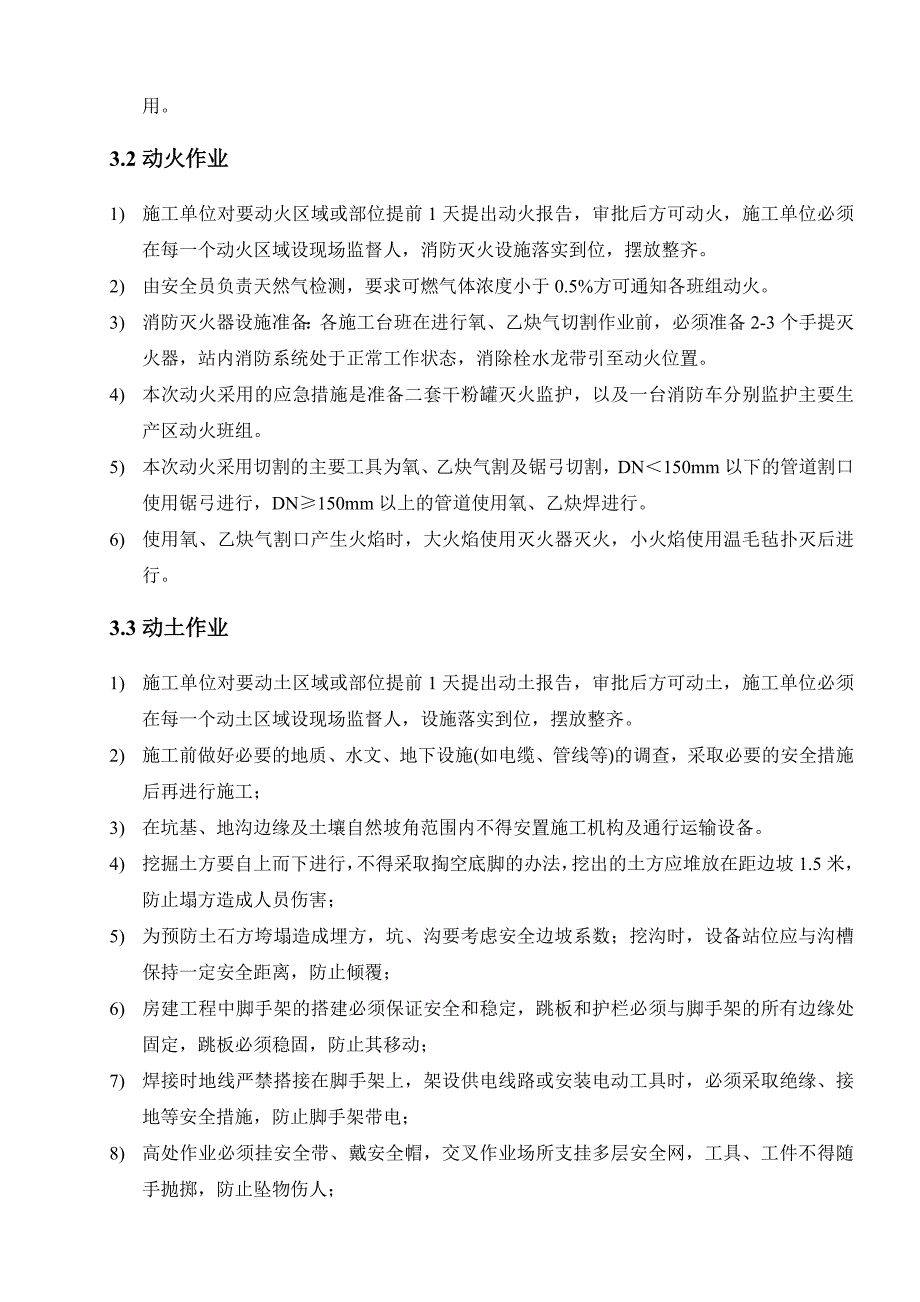

3、否符合防爆要求,砂轮机线及电焊把线不能裸露搭铁。2) 本次施工电焊机二线严禁使用铝心线,全部采用铜心软线。电焊机二线尽可能短距离搭接在各碰头连接的最近位置。电焊机机壳接地,接地电阻不能超过10欧。3) 进场机具及材料摆放整齐,每天进行现场整理,打扫卫生,施工废料安排专人收集处理。4) 对进入站场施工的车辆在作业区调度室办理出入证、戴防火罩、行驶速度缓慢,吊车及拖车等必须由专人指挥方可入内。5) 施工工具、安全用具、登高器具、在施工前均应详细检查,发现有缺陷时,一律禁止使用。3.2动火作业1) 施工单位对要动火区域或部位提前1天提出动火报告,审批后方可动火,施工单位必须在每一个动火区域设现场监督
4、人,消防灭火设施落实到位,摆放整齐。2) 由安全员负责天然气检测,要求可燃气体浓度小于0.5%方可通知各班组动火。3) 消防灭火器设施准备:各施工台班在进行氧、乙炔气切割作业前,必须准备2-3个手提灭火器,站内消防系统处于正常工作状态,消除栓水龙带引至动火位置。4) 本次动火采用的应急措施是准备二套干粉罐灭火监护,以及一台消防车分别监护主要生产区动火班组。5) 本次动火采用切割的主要工具为氧、乙炔气割及锯弓切割,DN150mm以下的管道割口使用锯弓进行,DN150mm以上的管道使用氧、乙炔焊进行。6) 使用氧、乙炔气割口产生火焰时,大火焰使用灭火器灭火,小火焰使用温毛毡扑灭后进行。3.3动土作
5、业1) 施工单位对要动土区域或部位提前1天提出动土报告,审批后方可动土,施工单位必须在每一个动土区域设现场监督人,设施落实到位,摆放整齐。2) 施工前做好必要的地质、水文、地下设施(如电缆、管线等)的调查,采取必要的安全措施后再进行施工;3) 在坑基、地沟边缘及土壤自然坡角范围内不得安置施工机构及通行运输设备。4) 挖掘土方要自上而下进行,不得采取掏空底脚的办法,挖出的土方应堆放在距边坡1.5米,防止塌方造成人员伤害;5) 为预防土石方垮塌造成埋方,坑、沟要考虑安全边坡系数;挖沟时,设备站位应与沟槽保持一定安全距离,防止倾覆;6) 房建工程中脚手架的搭建必须保证安全和稳定,跳板和护栏必须与脚手
6、架的所有边缘处固定,跳板必须稳固,防止其移动;7) 焊接时地线严禁搭接在脚手架上,架设供电线路或安装电动工具时,必须采取绝缘、接地等安全措施,防止脚手架带电;8) 高处作业必须挂安全带、戴安全帽,交叉作业场所支挂多层安全网,工具、工件不得随手抛掷,防止坠物伤人;9) 高处作业必须设有逃生路线或设有通向紧急安全设备的通道;10) 施工废料不能随地丢弃,有毒有害物质采取远离饮用水源的地方深埋,废油渣等不得向随处倾倒;施工现场做到工完料尽场地清,切实做到保护环境。3.3临时用电1) 施工单位对要用电区域或部位提前1天提出临时用电报告,审批后方可接电,施工单位必须在每一个用电区域设现场监督人。2) 安
7、装临时线路人员持有电工作业操作证。3) 在防爆场所使用的临时电源、电气元件和线路达到相应的防爆等级要求。4) 临时用电线路架空高度在厂区内不得低于2.5米,穿越道理不得低于5米。5) 临时用电线路架空进线不得采用裸线,不得在树上或脚手架上架设。6) 暗管埋设及地下电缆线路设有“走向标志”和安全标志,电缆埋设大于0.7米。7) 现场临时用电配电盘、箱应有防雨措施。8) 临时用电设施安有漏电保护器、移动工具,手持工具应一机一闸保护。9) 用电设备、线路容量、负荷符合要求。10) 坚持设备巡回检查制度,随时保持设备性能良好。11) 电焊机把线,二线要保持绝缘良好,要有漏电保护装置。12) 雨天禁止带
8、电作业,在潮湿地方施焊作业,操作者衣裤要保持干燥,脚下垫绝缘板。13) 高处作业的照明设施安装一定要符合施工用电安全规定。14) 在营区严禁乱接乱拉电线,如有需要,必须由电工操作。4. 应急预案4.1应急小组及机构图组 长:陈立君副组长:唐坤、罗开华、苏照群成 员:黄刚 李锐 但俊文 胡波 陈众轮下设3个应急队:抢险队、救护队、后勤队。项目部HSE应急领导小组救护队人员组成:医务员、财务员、管理员抢险队(突击队)人员组成:起重、管工、焊工、操作手、电工、铆工后勤保障人员组成:技术员、炊事员、值班司机4.2应急组织的职责4.2.1应急领导小组职责加强HSE体系基础管理工作和应急培训演习,不断提高
9、本项目整体安装管理水平和应急能力;对生产过程中发生的事故及时按应急预案组织处理、抢救,尽量减少人员伤亡和设备损失,避免继发性事故,同时迅速向上一级机构报告;保证生产作业现场的消防设施和器材、劳保用品、抢救物资、救生设备其他应急用品配备齐全,并保持它们性能完好有效;负责制定、完善应急计划作业书;为减少人员伤亡,赢得抢救时间,应急领导小组应事先联系好离驻地最近的医院,了解其方位、距离、电话号码、医疗水平、救护设施等,落实好工地值班车辆,以最快速度将伤员送往医院抢救。4.2.2后勤队职责主要负责对外联系,汇报事故原因、状态等工作,并带领相关岗位人员对事故现场内的管线、容器、设备等进行处理,防止事态扩
10、大。4.2.3抢救队职责主要负责与消防队员配合,做好灭火、撤离、疏散等救护工作。4.2.4救护队职责主要负责在事故了生到完全解除这一时期内,对现场的火情、人员等情况进行监视,发现异常及时向技术组和灭火汇报,防止事故扩大化。4.2.5所有人员必须24小时待机。4.3应急反应对可能造成危害的风险除制定削减措施进行控制外,还要根据可能产生的后果制订应急预案。应急反应流程图见下图:龙岗001-8-1井单井油气集输工程应急流程图否是是是报告应急电话陈立君: 急救电话: 120火警电话: 119 巡警: 110 紧急事件发生发出警报启动应警程序人员集合并清点是否有伤员项目部应警小组是否需要求援是否需要转院
11、送定点医院诊断转院治疗住院治疗组织人员求援结束开展事故调查业主项目部监理公司油建公司本部向相关方求援配合救援4.4应急措施4.4.1自救措施l 发生火灾事故应判明起火原因,及时切断电源。如果是刚刚燃起的火焰就使用灭火器灭火;如果火势不能控制则要设法逃离险地和报警。逃离时应注意的矮处温度低,所以应尽量利用这一特点逃离险地。如果火焰夹着浓烟则应用湿毛巾、衣服等蒙着头部冲出去。注:1)部分化学原料、油料和高压电器不能用水灭火;2)火警电话:119l 发生管沟垮塌事故,被掩埋的人应用手将头部保护起来,并用双臂和手将面部围成一个空间,以备呼吸。4.4.2抢救措施l 施工前应了解施工地附近的医院、医疗设施
12、和救护能力,联系电话等。l 发生管沟垮塌掩埋人员的事故应立即组织人员抢救被掩埋者,应首先判明被掩埋人员的位置,采取措施小心的将人员掏出,先将被救者口腔、鼻腔、呼吸道内的泥土抠出,然后在施行心肺复苏术,同时送医院抢救。l 发生伤人事故应立即给伤员止血,再送医院抢救。 4.4.3应急报警当突发性油品,易燃易爆物品发生火灾爆炸时,现场工作人员在保护好自身安全的情况下,及时关闭传呼机等无防爆措施的通讯设备并检查事故部位,迅速汇报到应急领导小组,视情况严重程度再拨打119火警报警。报警内容包括:事故单位名称;事故发生时间、地点;事故的性质(火灾、爆炸);危险程度,有无人员伤亡;报警人姓名及联系电话。 4
13、.4.4现场急救事故现场油品、油气及设备对人体可能造成的伤害有中毒、窒息、烫伤、烧伤、机械伤害、触电等,当发生对人体伤害事故时,及时通知卫生员到现场进行急救。昏迷、休克急救措施A、昏迷急救措施a、支持疗法,即维持呼吸道畅通,建立输液通道,纠正酸碱失衡,维持血液循环系统正常;b、应用苏醒剂:c、根据病情,必要时转就近医院诊治:B、休克急救措施;a、平卧稍抬高下肢,给予吸氧、保暖:b、找到病因用药;c、支持疗法;d、根据病情及时转院;触电急救措施a、尽快使触电者脱离电源; b、如心跳、呼吸停止,可进行口对口呼吸和胸外心脏挤压法进行抢救;c、根据病情应用急救药物;d、酌情转院;油料、燃料泄漏应急措施
14、易燃、易爆物品的泄漏随时都有可能转化为火灾爆炸事故。泄漏处理注意事项:进入现场人员必须配备必要的个人防护用具,严禁穿化纤衣服及钉鞋进入现场,严禁一切不防爆通讯器材在现场 使用,严禁单独行动,要有监护人。对泄漏物的处理:泄漏被控制后要及时将现场泄漏物进行收容稀释,防止二次事故发生。防雷击a、主动对外联系,确切了解当地的情况,并向调度部门反馈;b、每年在雷雨季节到来之前委托当地安办对电气设备、架等进行一次检查,对接地电阴进行测定;检查各类引下线、接地板、连接线有无腐蚀、折损、避雷针的针尖是否锈蚀、熔化,避雷针是否倒落、倾斜;c、雷雨进,如无特殊情况,应当停止,一切户外作业:d、每次雷雨后,应对防雷接地设施的完好状况进行一次全面检查。防地震应急措施a、震前应对各类设施进行抗震性能测试鉴定,不能满足防震要求的及进加固;b、临震预报发布后,加强对作业区的巡回检查,特别要重点检查临时炸药库、油库等重点要害部位,并划定禁火区域。c、临震前停止一切作业,将人员疏散至远离塔架等高空大建筑的空旷、平整安全地带;d、一次地震过后,一般要发生多次余震,这其向也要作好预防工作,防止二次伤害;燃油火灾、爆炸应急措施a、生产现场发生初期火灾,发现人要大声疾呼:着火了!并立即用对讲机、向班长汇报,组织人员到现扑救,同时通知应急救领导小组: b、由
