资源描述

《住宅楼砌体施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼砌体施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

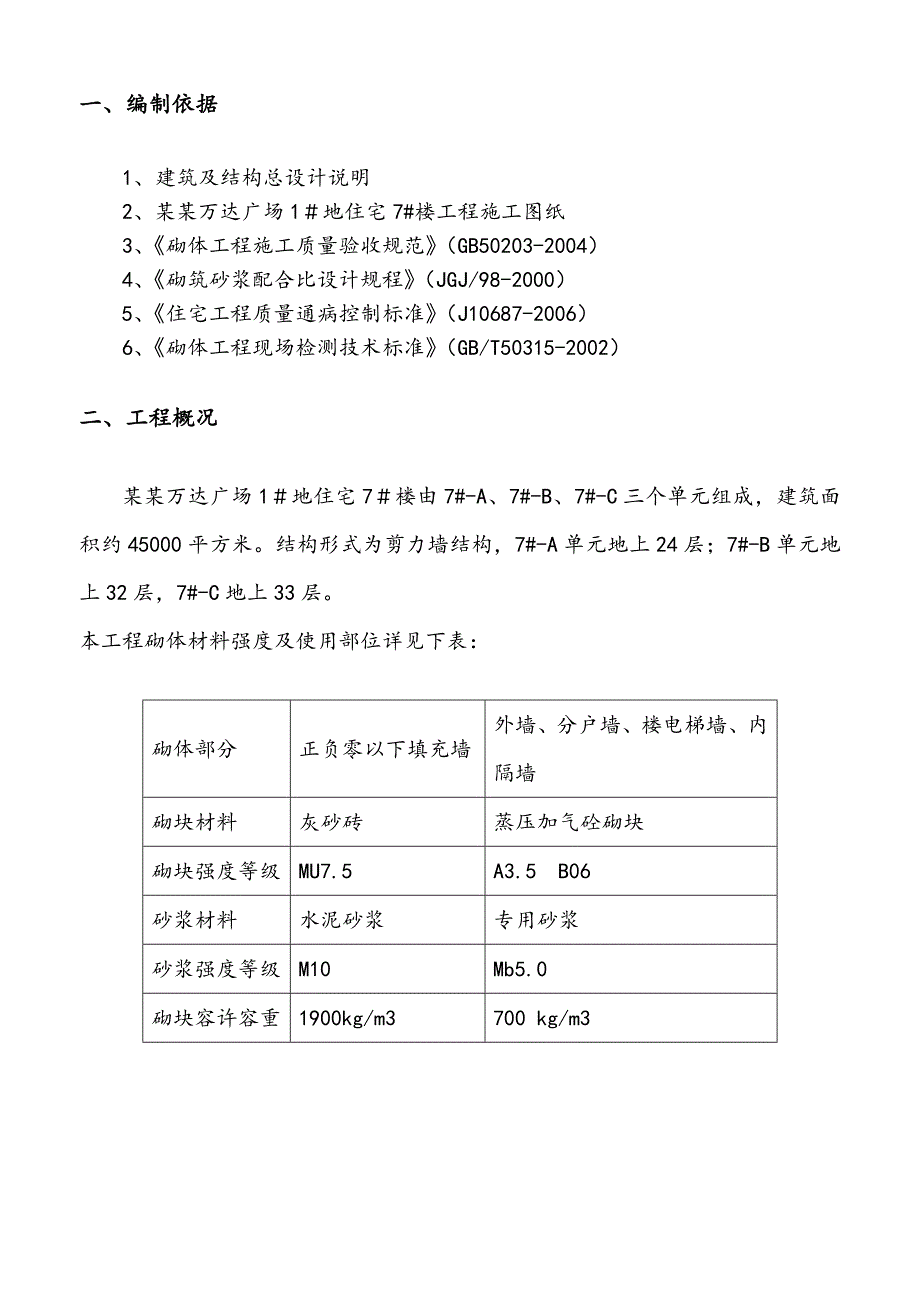

1、一、编制依据1二、工程概况1三、 施工准备2四、施工工艺4五、施工要点7六、质量标准9七、砌体中砼构件的施工10八、砌体质量预防措施11九、成品保护12十、安全文明施工13十一、附图15一、编制依据1、建筑及结构总设计说明2、某某万达广场1地住宅7#楼工程施工图纸3、砌体工程施工质量验收规范(GB50203-2004)4、砌筑砂浆配合比设计规程(JGJ/98-2000)5、住宅工程质量通病控制标准(J10687-2006)6、砌体工程现场检测技术标准(GB/T50315-2002)二、工程概况某某万达广场1地住宅7楼由7#-A、7#-B、7#-C三个单元组成,建筑面积约45000平方米。结构形

2、式为剪力墙结构,7#-A单元地上24层;7#-B单元地上32层,7#-C地上33层。本工程砌体材料强度及使用部位详见下表:砌体部分正负零以下填充墙外墙、分户墙、楼电梯墙、内隔墙砌块材料灰砂砖蒸压加气砼砌块砌块强度等级MU7.5A3.5 B06砂浆材料水泥砂浆专用砂浆砂浆强度等级M10Mb5.0砌块容许容重1900kg/m3700 kg/m3三、 施工准备3.1 材料3.1.1灰砂砖:规格18011553、20010050,强度等级MU7.5,产地:某某。3.1.2蒸压加气砼砌块:规格100200600、200200600,强度等级A3.5 B06,产地:某某。3.1.3水泥:加贝PO32.5硅

3、酸盐水泥。3.1.4黄砂:中砂含泥量不超过5%,使用前用5mm孔径筛过筛。以上进场材料必须有出厂证明及材料合格证,并现场抽样试验,试验合格后方可使用。3.2 资源情况3.2.1人员:泥工60人,机操工2人,电工1人,木工8人,钢筋工2人,架子工5人。3.2.2机械:砂浆机一台,滚筒式搅拌机一台,振动棒2只,垂直运输选用双笼施工电梯一台。人力小推车30辆。3.2.3脚手架:室内采用简易操作架,3.3 砂浆配合比如下:本工程地下室部分采用M10水泥砂浆,地上部分采用Mb5.0专用砂浆,构造柱、圈梁、过梁采用C20砼浇筑。根据实验室提供M5砂浆配合比(1:6.90:1.34)现场做出需要的砂浆重量配

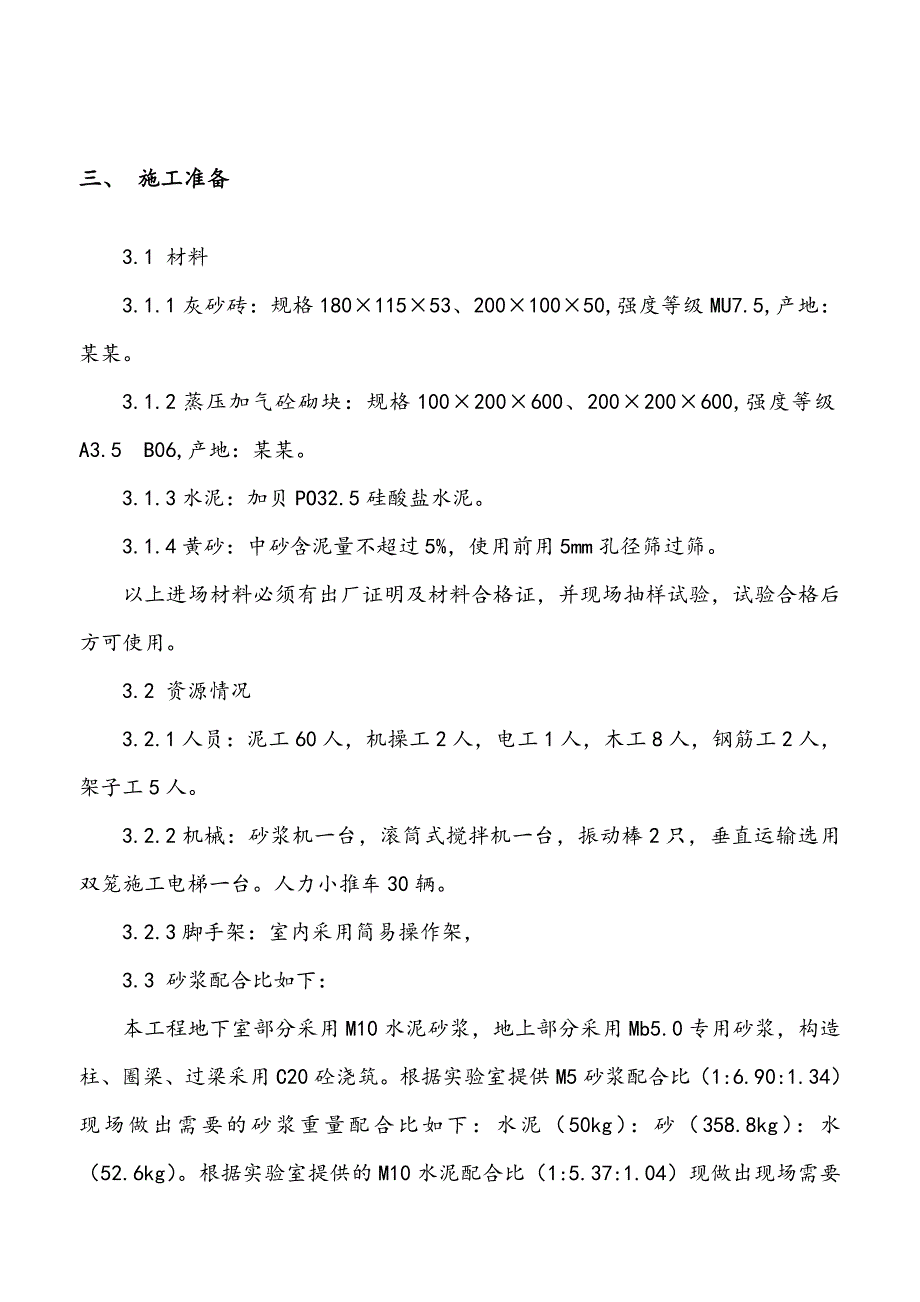

4、合比如下:水泥(50kg):砂(358.8kg):水(52.6kg)。根据实验室提供的M10水泥配合比(1:5.37:1.04)现做出现场需要的砂浆的重量配合比如下:水泥(50kg):砂(279.8kg):水(40.8kg)。施工时应及时根据现场砂、石含水率进行调整配合比。3.4 作业条件3.4.1墙身线、门窗洞口位置及标高控制线已弹测。3.4.2砌筑部位已清理干净。3.4.3提前七天制作一定数量的预制过梁、水泥木砖、防腐木砖、墙拉筋等。3.4.4现场配备好工作料台。吊运设备运转正常,使用安全。3.4.5搅拌机械安装就位,试运转正常。四、施工工艺4.1排版、立皮数杆砌筑前应根据门窗洞口、墙角、

5、构造柱等位置进行排版。根据墙高及标高立好皮数杆,顶部预留815cm空隙,待砌筑完7天后,用实心砖斜砌砌紧,斜砌角度为4560度。当墙高不合模数时,应在墙脚用C20砼进行找平。墙体底部设置300mm高实心灰砂砖。外墙、厨卫间隔墙底部设置200mm高C20砼导墙。4.2盘角砌筑时应从转角、构造柱边开始盘角,对照皮数杆及标高线,控制灰缝大小,水平灰缝宜15mm、竖向灰缝宜20mm。保证灰缝均匀一致,平整度和垂直度符合要求后方可挂线正式砌筑。4.3砌筑4.3.1灰砂砖砌筑采用一铲灰、一块砖、一挤揉的“三一”砌法,即满铺满挤操作法。竖缝采用刮浆法。砌筑时砌体要放平,砌筑一定要跟线即“上跟线,下跟棱,左右

6、相邻要对平”。砌筑砖可采用“一丁一顺”或“梅花丁”的砌筑形式。灰缝应横平竖直,水平缝和竖缝10mm左右,不得小于8mm,且不得大于12mm;水平灰缝的砂浆饱满度不得小于80%,竖向灰缝采用加浆或挤浆方法,不得出现瞎缝或通缝,严禁用水冲浆灌缝。4.3.2蒸压加气砼砌块砌筑4.3.2.1加气混凝土砌块砌筑前,应根据建筑物的平面、立面图绘制砌块排列图。在墙体转角处设置皮数杆,皮数杆上画出砌块皮数及砌块高度,并在相对砌块上边线间拉准线,依准线砌筑。4.3.2.2每皮均采用全顺形式组砌,上下皮竖缝错开不小于砌块长度的1/3,相互错开长度宜为300mm,并不小于150mm。如不能满足时,应在水平灰缝设置2

7、6的拉结钢筋或4钢筋网片,拉结钢筋或钢筋网片的长度应不小于700mm。砌块墙体的底部先用四皮Mu10灰砂砖砌筑,砌筑方式为一顺一丁,砌筑方法同4.3.1。4.3.2.3砌块采用铺浆法砌筑,铺浆长度以一块砌块长度为宜,铺浆均匀,厚薄适当;铺浆后立即放置砌块,一次摆正找平;竖缝采用挡板堵缝法填满、捣实、刮平;严禁采用水冲缝灌浆。灰缝横平竖直,砂浆饱满度不得小于80%,水平缝和竖向缝可根据墙体高度和长度调整,水平缝和竖缝宜控制在15mm和20 mm左右。转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面。加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块4.4放置拉结筋、构造柱、过

8、梁留设砌筑前,先进行拉结筋的植筋,凡与砌块墙相连的剪力墙、柱沿全高每500mm设置26.5墙体拉结筋,拉结筋植入砼结构内的长度为20d,伸进砌体内长度大于700mm且不小于墙长的1/5。详见结构总说明二(结施通02)图13、图14。构造柱留设:当墙长大于等于5m,需每隔3m加设构造柱且砌体端部(无混凝土墙、柱时)须加设构造柱;门窗洞口位置两边均设置构造柱。构造柱截面为墙厚200,纵筋4B12,箍筋6.5200。砌块砌至构造柱位置应砌成马牙槎,先退后进(进退各60mm)。马牙槎高度200mm。三、四级抗震时,沿构造柱柱高每500mm设置26.5且深入砌体内大于等于1000mm;一、二级抗震时,沿

9、墙全长设置通长26.5钢筋,采用冷搭接,搭接长度300mm。详见结构总说明二(结施通02)图21、图22。构造柱钢筋植筋及绑扎:构造柱钢筋与砼梁、楼板面采用植筋形式,纵筋4B12,钻孔直径16,孔深15d,即180mm。柱纵筋采用绑扎搭接,搭接长度为1.6la。4.5、门窗过梁设置:长度为洞口宽度+600mm,具体截面及配筋形式详见结构总说明二(结施通02)图23。当洞口尺寸大于300mm,小于700mm时,采用钢筋砖过梁2B10,底部抹30厚Mb5.0砂浆。4.6、在地下室、一层、二层中,当墙厚小于等于120mm、墙高大于3m和墙厚大于等于180mm、墙高大于等于4m,在墙中部(或门窗洞顶兼

10、做过梁)设置与柱及钢筋砼墙连接的通长钢筋钢筋砼水平墙梁,界面尺寸墙厚200,纵筋上下各配4B12,箍筋6.5200,标准层在每层墙高的中部增设高度为120mm,与墙体同宽的混凝土腰梁,纵筋上下各配4B12,箍筋6.5200,纵筋锚入砼墙内采用植筋形式,植入深度为15d。4.7、在预留的门窗洞口采取钢筋混凝土框加强。4.8、 砌体顶部与砼结构留有一定缝隙,待墙体砌筑完7天后,用斜砖挤紧,使其与上部结构连接牢固,斜砖的角度为60度;当与梁板间的间隙在2040mm时,采用C20细石砼填设,同时每隔600mm填至防腐木锲,具体做法详附图。4.9、所有管道井内壁无法二次抹灰的竖井,均用砌筑砂浆随砌随抹平

11、。4.10、留槎一段墙尽量同时砌筑,当必须留槎时,应留斜槎斜槎长度应不小于2/3砌体高度。留斜槎有困难时,应从墙面伸出200mm砌成阴阳槎,并沿墙高500甩出1000mm长的拉结筋26.5,每边伸入墙体不小于500mm,并做90度弯钩。4.11、构造柱、过梁支模、浇砼砌体施工完毕后,当砂浆强度达1MPa时,应及时进行构造柱支模,模板选用915*1980的竹夹板拼装,模板背楞采用48双钢管及50*100木方。构造柱模板拼装完以后,用钢管柱箍按600间距箍筋柱模,然后利用模板拉钩调整模板的垂直度。过梁两边都为砖砌体时,用预制过梁,梁在墙体每边各为300mm;当过梁一边为砼结构时,过梁为现浇。在过梁

12、底面下一皮砖处,每隔1m嵌入A10钢筋一根支撑侧模,侧模支设好以后用卡具夹紧,卡具用A10钢筋拉杆紧固,卡具和侧模之间用临时撑头垫紧并调整垂直。浇筑砼,过梁与构造柱同时浇筑,以保证墙体稳定性,当不能及时支模浇砼时,应有可靠的稳定支撑。4.12、砌体不砌至板底或梁底的应设置压顶梁(窗台梁等),梁高120mm,宽同砌体墙厚,纵筋上下各配4B10,箍筋6.5150,纵筋锚入砼墙内采用植筋形式,植入深度为15d。五、施工要点5.1 砌筑的块体材料必须提前12天浇水湿润,以含水率1015%为宜。施工时严禁使用干砖上墙。5.2砂浆搅拌机应定人定机,应及时调整施工配合比,进行计量拌制,计量允许偏差水泥2%,

13、砂5%,机械搅拌,搅拌时间不少于2 分钟。5.3在砌筑前,构造柱钢筋调直提前绑扎完成。与现浇结构相接部位,必须植入墙体,并做抗拉试验。5.4砌筑砂浆应随搅拌随使用,如有泌水现象,应在砌筑前重新拌制,水泥砂浆必须在3h内使用完,混合砂浆在4h内用完,不得有过夜砂浆,当气温超过300C,水泥砂浆必须在2h内使用完,混合砂浆在3h内用完。5.5每一层楼层或250m3砌体,每种强度等级砂浆应制一组标养试块。5.5根据实际情况砌体墙应进行洒水养护,保证砂浆强度。5.6砌筑时错缝搭砌,砌块搭接长度不小于1/3砖长,宜300mm,且不小于100mm。 5.7需移动已砌好的砌体的砖块或被撞动的砖块时,应重新铺

14、浆砌筑。5.8砌体不宜设脚手眼,如必须设置时,应在合适的位置留设脚手眼,砌完后用C20砼填实,但在墙体下列部位不得留脚手眼:1)、过梁上部,与过梁成600角的三角形,及过梁跨度1/2范围内;2)、宽度不大于800的窗间墙;3)、梁下及其左右各500mm的范围内;4)、门窗口两侧200mm内和墙体交接处400mm的范围内;5)、设计规定不允许设脚手眼的部位。因施工需要的临时洞口处,每隔500mm应设置26拉筋,拉筋两端分别伸入先砌筑的墙体及后堵砌墙体内各500mm长。5.9 样板制,砌体在大面积施工前,应先进行样板墙的施工,经监理等相关单位验收合格后,方可大面积展开。5.10 砌筑时,随时认真自

15、检,对墙体表面的平整度和垂直度,灰缝的厚度和饱满度进行检查,及时进行校正偏正,对照施工图,核对墙体的轴线尺寸和标高,门窗洞口等的预留位置是否正确,以避免不必要的返工。5.11雨天施工应有防水措施,雨后继续施工,应复核墙体的垂直度,根据砂石含水量调整施工配合比。5.12砌体日砌筑高度控制1.8m内,雨天施工日砌筑高度控制在1.2m内。5.13对设计规定的洞口管道沟槽,及支模螺杆孔,在砌筑时预留或预埋,严禁在砌好的墙体上打凿,在墙体中不得预留水平沟槽,管线集中部位,在砌筑时先留出空洞,后用C20砼灌实,空洞留设成马牙槎,并每隔500mm应设置26.5拉筋,伸入墙体500mm。六、质量标准6.1使用材料的品种应符合要求,要有材料合格证、检测报告并复试合格。6.2砂浆的品种、强度符合设计要求,数理统计评定强度满足设计要求及施工和验收规范规定。6.3砌体灰缝横平竖直,砂浆饱满,水平灰缝饱满度不低于80%。 6.4通缝:每道墙二皮砌块的通缝不得超过1处,砌筑时上下错缝,砌体的搭接长度不宜小于1/3砖长。6.5接槎:砂浆饱满密实,砌块平顺,过

展开阅读全文
